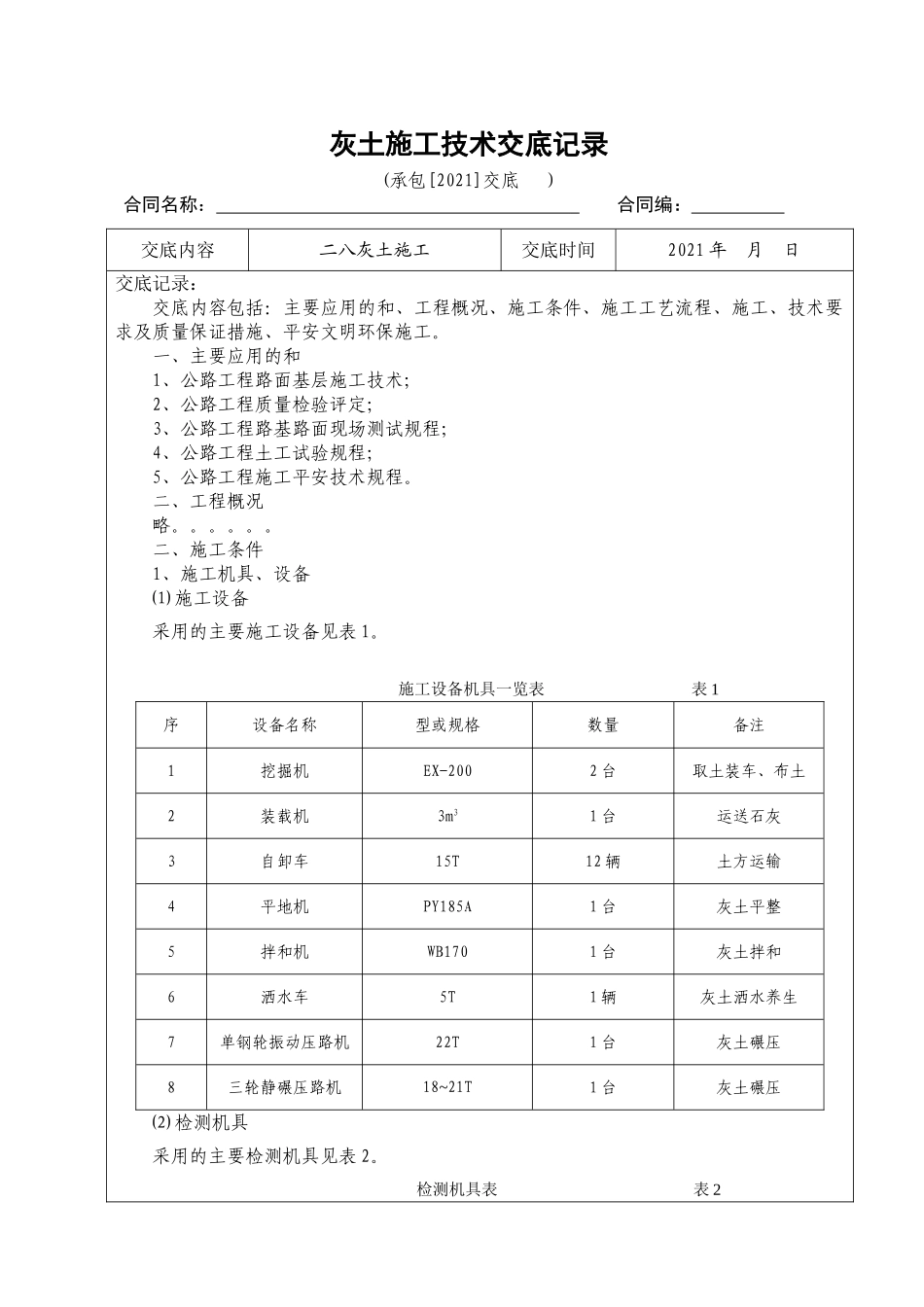

灰土施工技术交底记录(承包[2021]交底)合同名称:合同编:交底内容二八灰土施工交底时间2021年月日交底记录:交底内容包括:主要应用的和、工程概况、施工条件、施工工艺流程、施工、技术要求及质量保证措施、平安文明环保施工
一、主要应用的和1、公路工程路面基层施工技术;2、公路工程质量检验评定;3、公路工程路基路面现场测试规程;4、公路工程土工试验规程;5、公路工程施工平安技术规程
二、工程概况略
二、施工条件1、施工机具、设备⑴施工设备采用的主要施工设备见表1
施工设备机具一览表表1序设备名称型或规格数量备注1挖掘机EX-2002台取土装车、布土2装载机3m31台运送石灰3自卸车15T12辆土方运输4平地机PY185A1台灰土平整5拌和机WB1701台灰土拌和6洒水车5T1辆灰土洒水养生7单钢轮振动压路机22T1台灰土碾压8三轮静碾压路机18~21T1台灰土碾压⑵检测机具采用的主要检测机具见表2

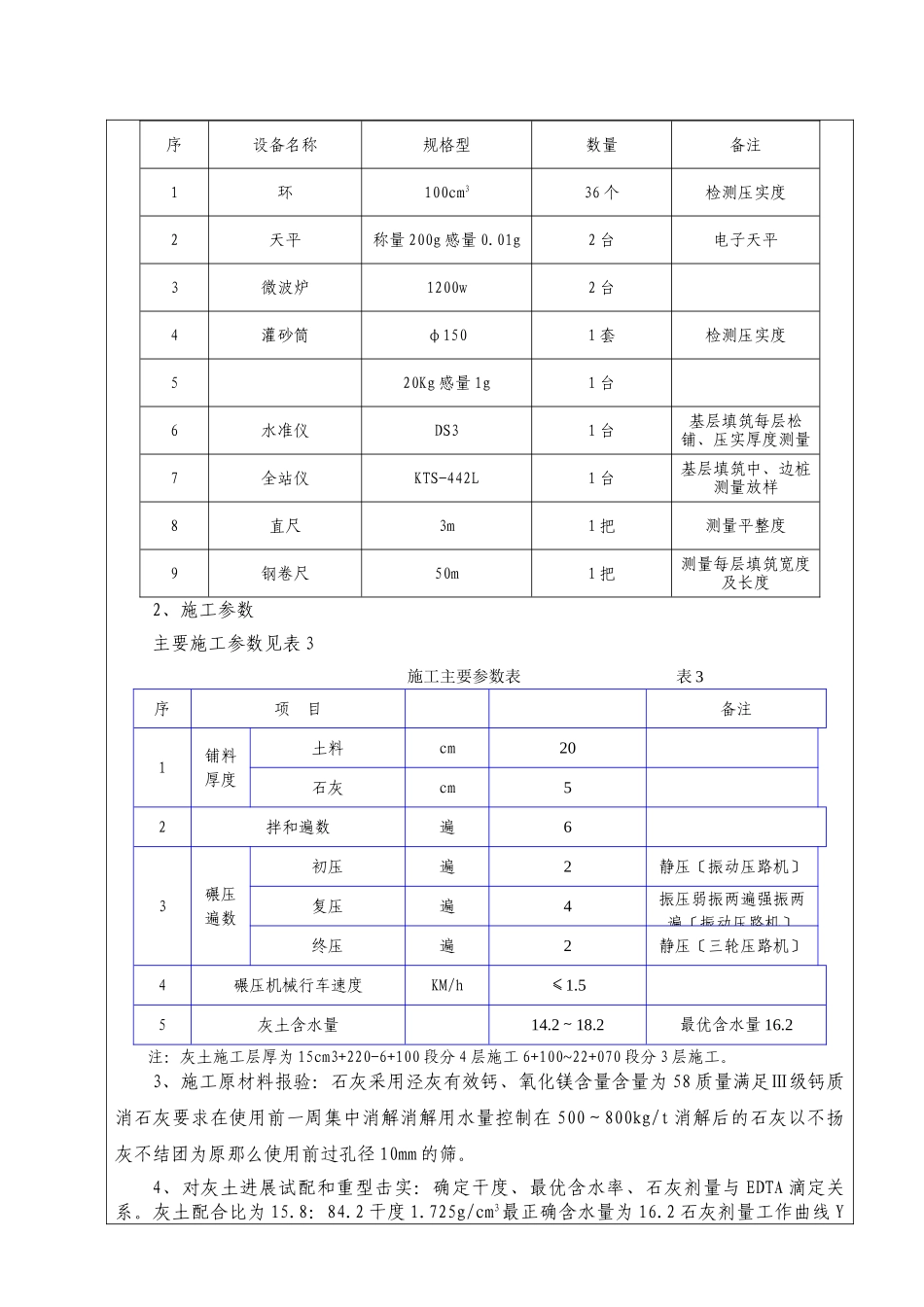

检测机具表表2序设备名称规格型数量备注1环100cm336个检测压实度2天平称量200g感量0
01g2台电子天平3微波炉1200w2台4灌砂筒φ1501套检测压实度520Kg感量1g1台6水准仪DS31台基层填筑每层松铺、压实厚度测量7全站仪KTS-442L1台基层填筑中、边桩测量放样8直尺3m1把测量平整度9钢卷尺50m1把测量每层填筑宽度及长度2、施工参数主要施工参数见表3施工主要参数表表3序项目备注1铺料厚度土料cm20石灰cm52拌和遍数遍63碾压遍数初压遍2静压〔振动压路机〕复压遍4振压弱振两遍强振两遍〔振动压路机〕终压遍2静压〔三轮压路机〕4碾压机械行车速度KM/h≤1
55灰土含水量14
2最优含水量16
2注:灰土施工层厚为15cm3+220-6+100段分4层施工6+100~22+070段分3层施工
3、施工原材料报验:石灰采用泾灰有效钙、
