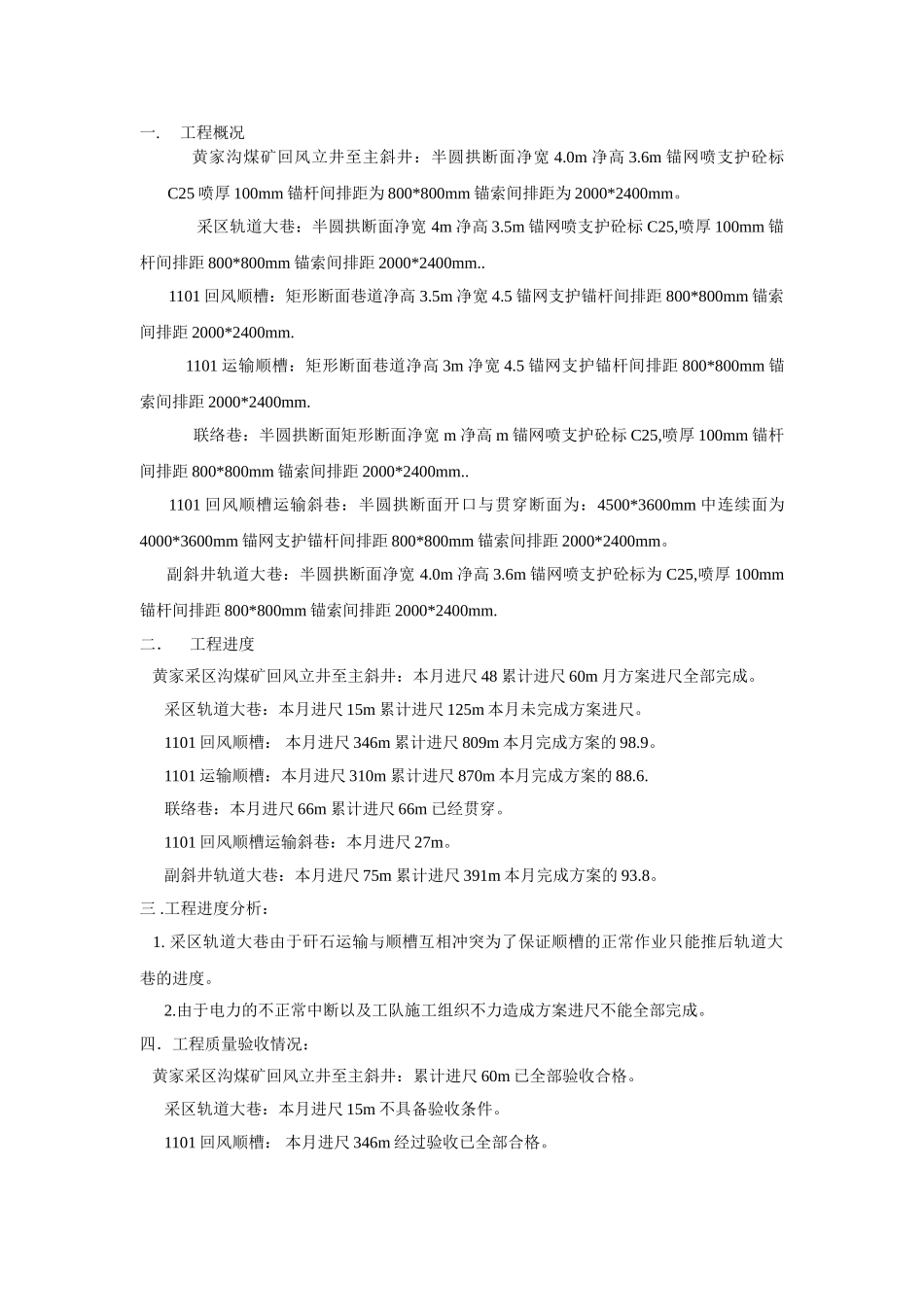

工程概况黄家沟煤矿回风立井至主斜井:半圆拱断面净宽4
6m锚网喷支护砼标C25喷厚100mm锚杆间排距为800*800mm锚索间排距为2000*2400mm
采区轨道大巷:半圆拱断面净宽4m净高3
5m锚网喷支护砼标C25,喷厚100mm锚杆间排距800*800mm锚索间排距2000*2400mm
1101回风顺槽:矩形断面巷道净高3
5锚网支护锚杆间排距800*800mm锚索间排距2000*2400mm
1101运输顺槽:矩形断面巷道净高3m净宽4
5锚网支护锚杆间排距800*800mm锚索间排距2000*2400mm
联络巷:半圆拱断面矩形断面净宽m净高m锚网喷支护砼标C25,喷厚100mm锚杆间排距800*800mm锚索间排距2000*2400mm
1101回风顺槽运输斜巷:半圆拱断面开口与贯穿断面为:4500*3600mm中连续面为4000*3600mm锚网支护锚杆间排距800*800mm锚索间排距2000*2400mm
副斜井轨道大巷:半圆拱断面净宽4
6m锚网喷支护砼标为C25,喷厚100mm锚杆间排距800*800mm锚索间排距2000*2400mm
二.工程进度黄家采区沟煤矿回风立井至主斜井:本月进尺48累计进尺60m月方案进尺全部完成
采区轨道大巷:本月进尺15m累计进尺125m本月未完成方案进尺
1101回风顺槽:本月进尺346m累计进尺809m本月完成方案的98
1101运输顺槽:本月进尺310m累计进尺870m本月完成方案的88
联络巷:本月进尺66m累计进尺66m已经贯穿
1101回风顺槽运输斜巷:本月进尺27m
副斜井轨道大巷:本月进尺75m累计进尺391m本月完成方案的93
工程进度分析:1
采区轨道大巷由于矸石运输与顺槽互相冲突为了保证顺槽的正常作业只能推后轨道大巷的进度
