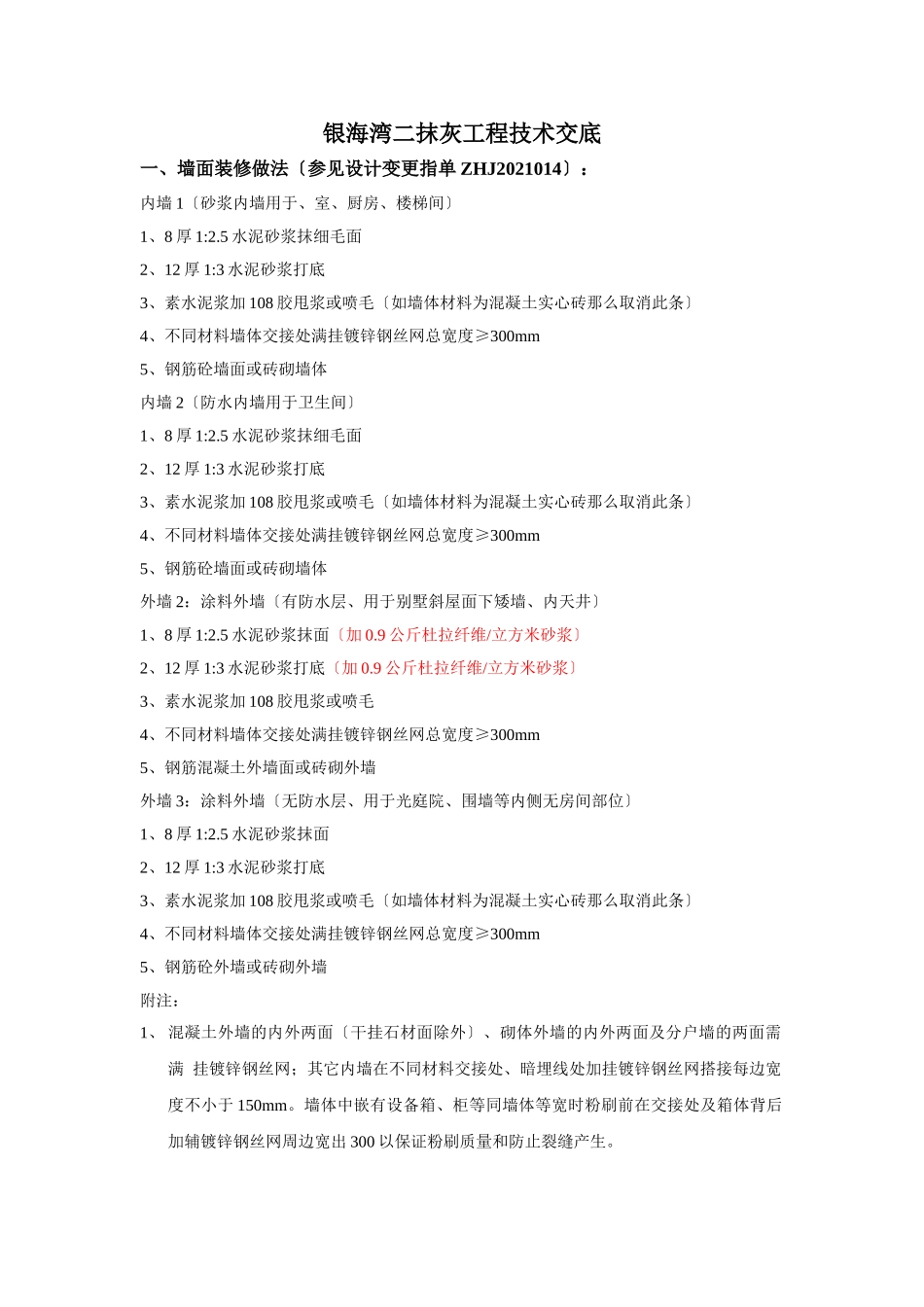

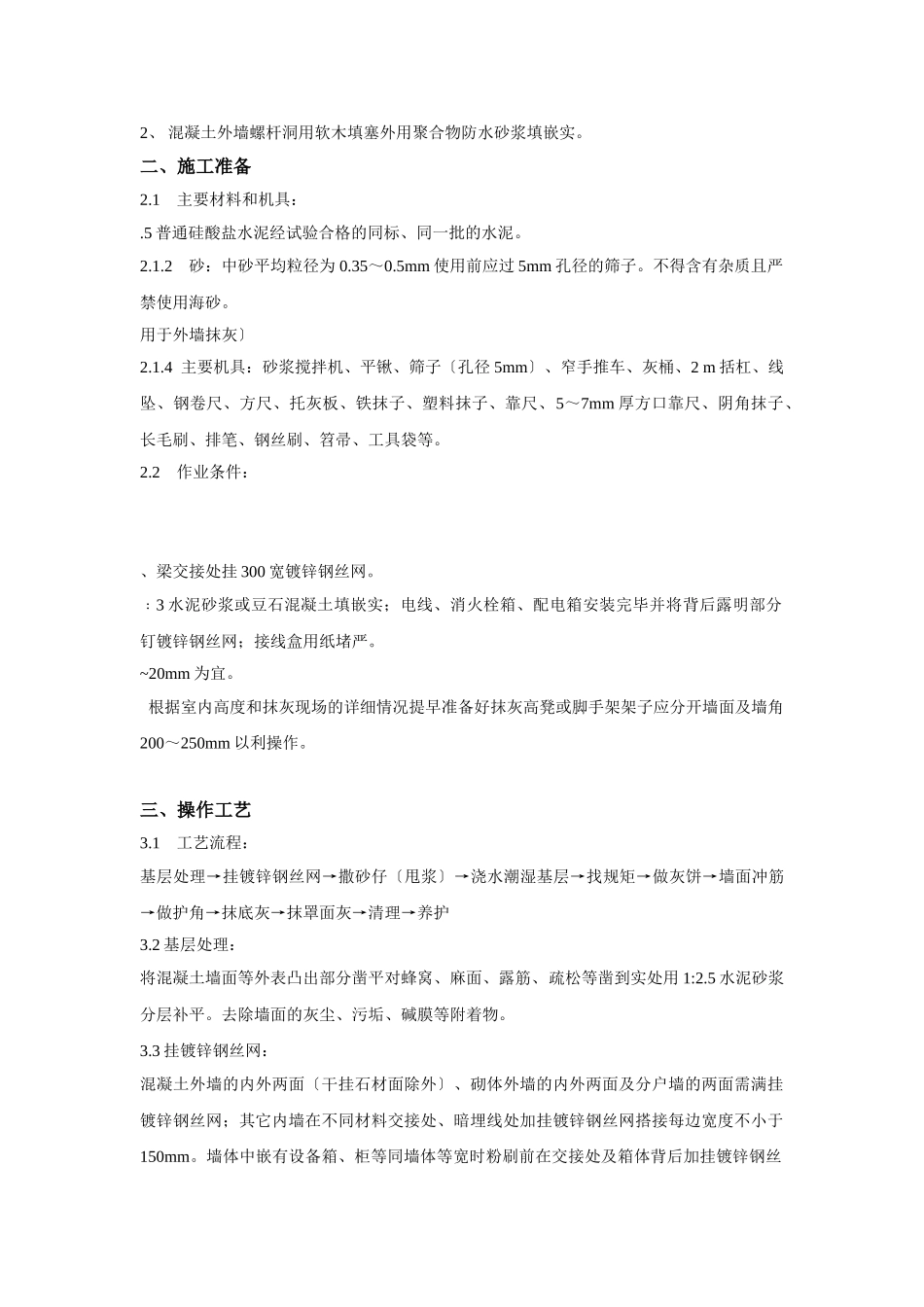

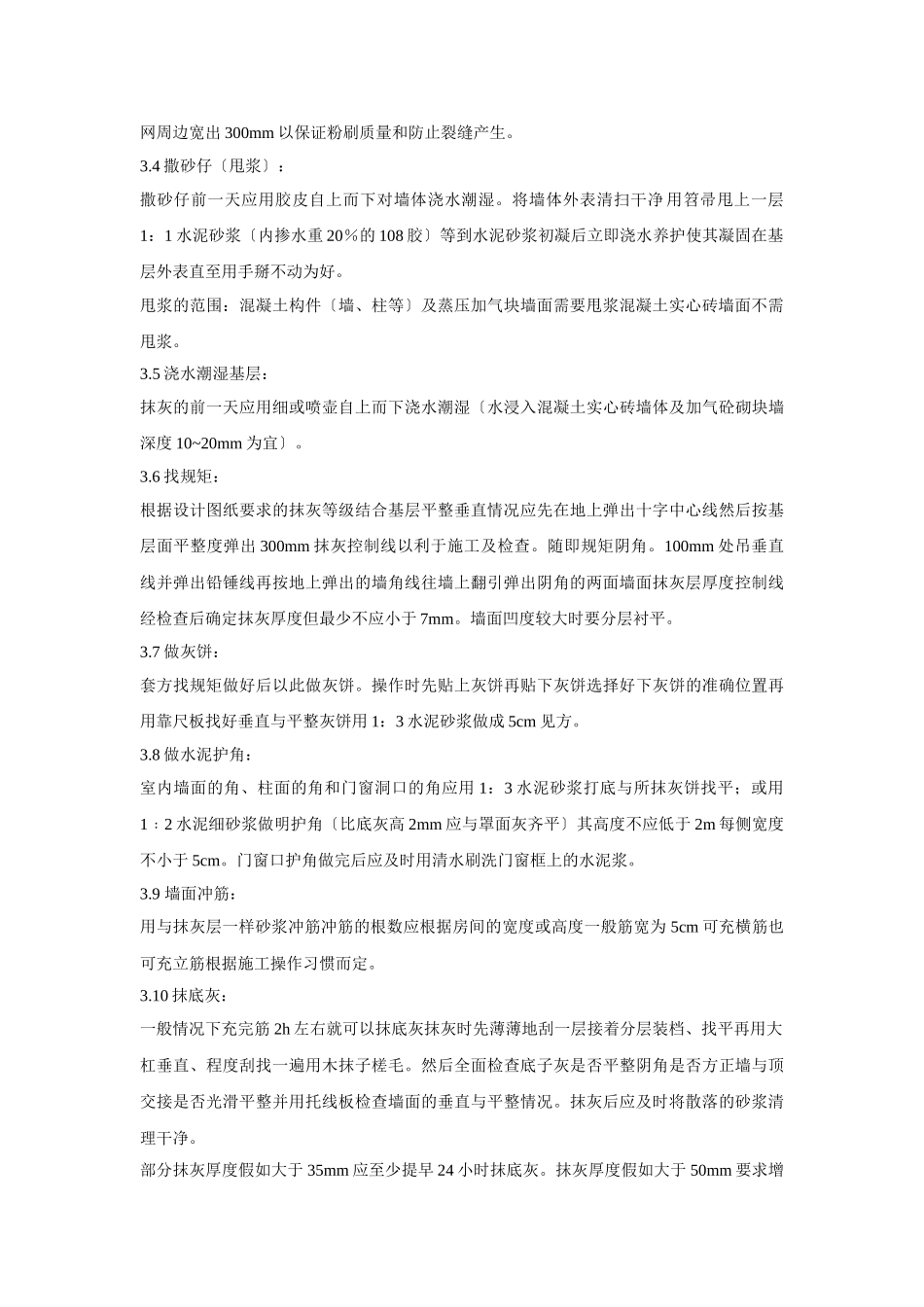

银海湾二抹灰工程技术交底一、墙面装修做法〔参见设计变更指单ZHJ2021014〕:内墙1〔砂浆内墙用于、室、厨房、楼梯间〕1、8厚1:2.5水泥砂浆抹细毛面2、12厚1:3水泥砂浆打底3、素水泥浆加108胶甩浆或喷毛〔如墙体材料为混凝土实心砖那么取消此条〕4、不同材料墙体交接处满挂镀锌钢丝网总宽度≥300mm5、钢筋砼墙面或砖砌墙体内墙2〔防水内墙用于卫生间〕1、8厚1:2.5水泥砂浆抹细毛面2、12厚1:3水泥砂浆打底3、素水泥浆加108胶甩浆或喷毛〔如墙体材料为混凝土实心砖那么取消此条〕4、不同材料墙体交接处满挂镀锌钢丝网总宽度≥300mm5、钢筋砼墙面或砖砌墙体外墙2:涂料外墙〔有防水层、用于别墅斜屋面下矮墙、内天井〕1、8厚1:2.5水泥砂浆抹面〔加0.9公斤杜拉纤维/立方米砂浆〕2、12厚1:3水泥砂浆打底〔加0.9公斤杜拉纤维/立方米砂浆〕3、素水泥浆加108胶甩浆或喷毛4、不同材料墙体交接处满挂镀锌钢丝网总宽度≥300mm5、钢筋混凝土外墙面或砖砌外墙外墙3:涂料外墙〔无防水层、用于光庭院、围墙等内侧无房间部位〕1、8厚1:2.5水泥砂浆抹面2、12厚1:3水泥砂浆打底3、素水泥浆加108胶甩浆或喷毛〔如墙体材料为混凝土实心砖那么取消此条〕4、不同材料墙体交接处满挂镀锌钢丝网总宽度≥300mm5、钢筋砼外墙或砖砌外墙附注:1、混凝土外墙的内外两面〔干挂石材面除外〕、砌体外墙的内外两面及分户墙的两面需满挂镀锌钢丝网;其它内墙在不同材料交接处、暗埋线处加挂镀锌钢丝网搭接每边宽度不小于150mm。墙体中嵌有设备箱、柜等同墙体等宽时粉刷前在交接处及箱体背后加辅镀锌钢丝网周边宽出300以保证粉刷质量和防止裂缝产生。2、混凝土外墙螺杆洞用软木填塞外用聚合物防水砂浆填嵌实。二、施工准备2.1主要材料和机具:.5普通硅酸盐水泥经试验合格的同标、同一批的水泥。2.1.2砂:中砂平均粒径为0.35~0.5mm使用前应过5mm孔径的筛子。不得含有杂质且严禁使用海砂。用于外墙抹灰〕2.1.4主要机具:砂浆搅拌机、平锹、筛子〔孔径5mm〕、窄手推车、灰桶、2m括杠、线坠、钢卷尺、方尺、托灰板、铁抹子、塑料抹子、靠尺、5~7mm厚方口靠尺、阴角抹子、长毛刷、排笔、钢丝刷、笤帚、工具袋等。2.2作业条件:、梁交接处挂300宽镀锌钢丝网。﹕3水泥砂浆或豆石混凝土填嵌实;电线、消火栓箱、配电箱安装完毕并将背后露明部分钉镀锌钢丝网;接线盒用纸堵严。~20mm为宜。根据室内高度和抹灰现场的详细情况提早准备好抹灰高凳或脚手架架子应分开墙面及墙角200~250mm以利操作。三、操作工艺3.1工艺流程:基层处理→挂镀锌钢丝网→撒砂仔〔甩浆〕→浇水潮湿基层→找规矩→做灰饼→墙面冲筋→做护角→抹底灰→抹罩面灰→清理→养护3.2基层处理:将混凝土墙面等外表凸出部分凿平对蜂窝、麻面、露筋、疏松等凿到实处用1:2.5水泥砂浆分层补平。去除墙面的灰尘、污垢、碱膜等附着物。3.3挂镀锌钢丝网:混凝土外墙的内外两面〔干挂石材面除外〕、砌体外墙的内外两面及分户墙的两面需满挂镀锌钢丝网;其它内墙在不同材料交接处、暗埋线处加挂镀锌钢丝网搭接每边宽度不小于150mm。墙体中嵌有设备箱、柜等同墙体等宽时粉刷前在交接处及箱体背后加挂镀锌钢丝网周边宽出300mm以保证粉刷质量和防止裂缝产生。3.4撒砂仔〔甩浆〕:撒砂仔前一天应用胶皮自上而下对墙体浇水潮湿。将墙体外表清扫干净用笤帚甩上一层1:1水泥砂浆〔内掺水重20%的108胶〕等到水泥砂浆初凝后立即浇水养护使其凝固在基层外表直至用手掰不动为好。甩浆的范围:混凝土构件〔墙、柱等〕及蒸压加气块墙面需要甩浆混凝土实心砖墙面不需甩浆。3.5浇水潮湿基层:抹灰的前一天应用细或喷壶自上而下浇水潮湿〔水浸入混凝土实心砖墙体及加气砼砌块墙深度10~20mm为宜〕。3.6找规矩:根据设计图纸要求的抹灰等级结合基层平整垂直情况应先在地上弹出十字中心线然后按基层面平整度弹出300mm抹灰控制线以利于施工及检查。随即规矩阴角。100mm处吊垂直线并弹出铅锤线再按地上弹出的墙角线往墙上翻引弹出阴角的两面墙面抹灰层厚度控制线经检查后确定抹灰厚度但最少不应小于7mm。墙面凹度较大时要分层衬平。3.7做灰饼:套方找规矩做好后以此做灰饼。操作时先贴上灰...
