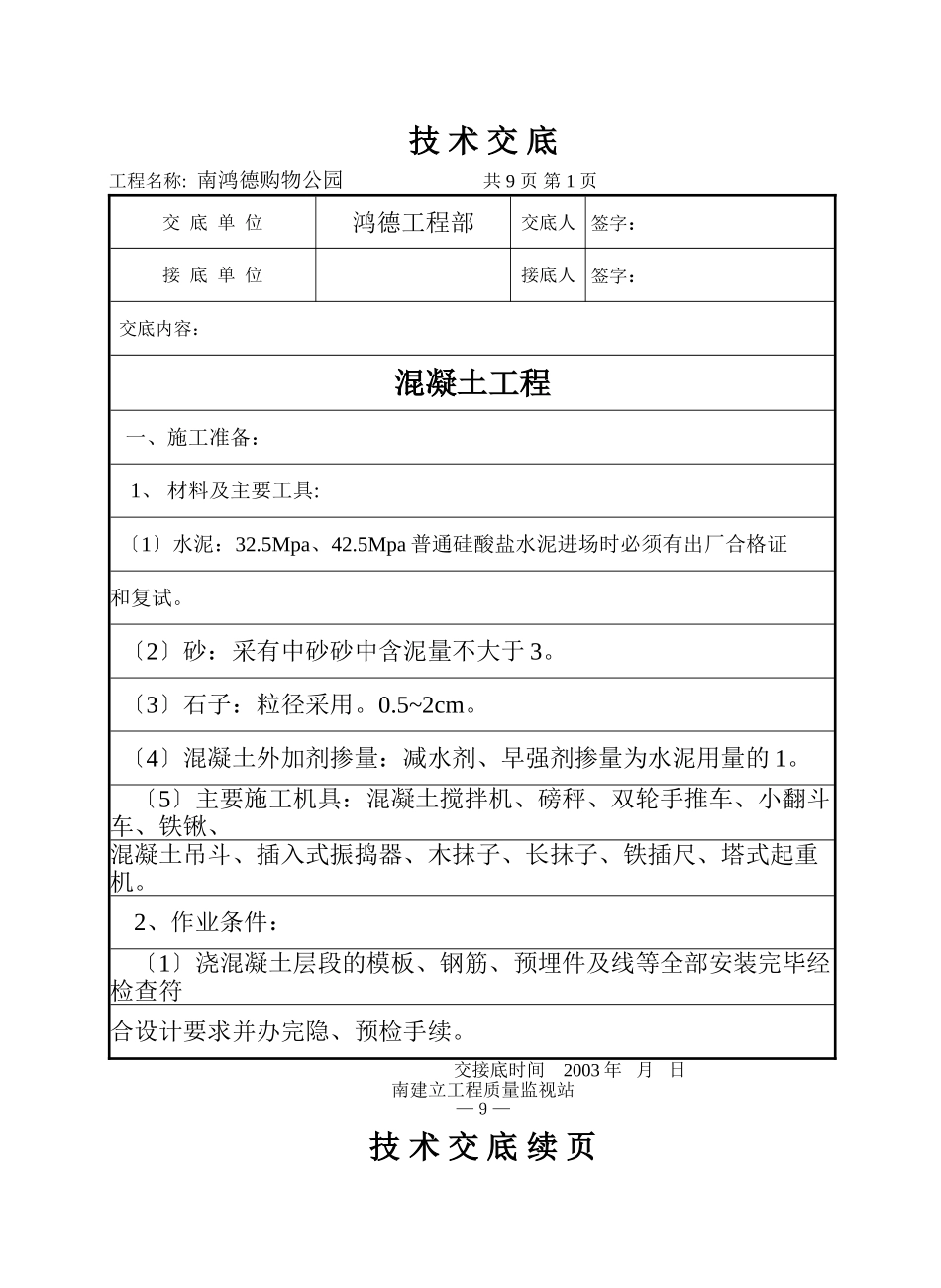

技术交底工程名称:南鸿德购物公园共9页第1页交底单位鸿德工程部交底人签字:接底单位接底人签字:交底内容:混凝土工程一、施工准备:1、材料及主要工具:〔1〕水泥:32
5Mpa、42
5Mpa普通硅酸盐水泥进场时必须有出厂合格证和复试
〔2〕砂:采有中砂砂中含泥量不大于3
〔3〕石子:粒径采用
〔4〕混凝土外加剂掺量:减水剂、早强剂掺量为水泥用量的1
〔5〕主要施工机具:混凝土搅拌机、磅秤、双轮手推车、小翻斗车、铁锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、塔式起重机
2、作业条件:〔1〕浇混凝土层段的模板、钢筋、预埋件及线等全部安装完毕经检查符合设计要求并办完隐、预检手续
交接底时间2003年月日南建立工程质量监视站—9—技术交底续页工程名称:中建小区〔二〕4#住宅楼共9页第2页交底内容:〔2〕浇混凝土用的架子及马道已搭完毕并经检查合格
〔3〕水泥、砂、石及外加剂等经检查符合有关要求试验室已下达混凝土配合比单
〔4〕检查磅称计量准确振捣器经检查运转合格
施工班组已接到全面技术交底混凝土浇灌已下达
二、施工工艺:1、工艺流程:作业准备→混凝土搅拌→混凝土运输→柱、梁板、楼梯混凝土浇筑与振捣→养护2、作业准备:浇筑混凝土前应将模板内的杂物及钢筋上的油污去除干净并检查钢筋的水泥砂浆垫块是否垫好
柱子模板的扫除口应在去除杂物及积水后再封闭
3、混凝土搅拌:〔1〕根据配合比确定每盘各种材料用量及车辆重量分别定好水泥、砂、石各个磅秤
在上料时应车车过磅
〔2〕装料顺序:先倒入石子再装水泥最后倒砂子

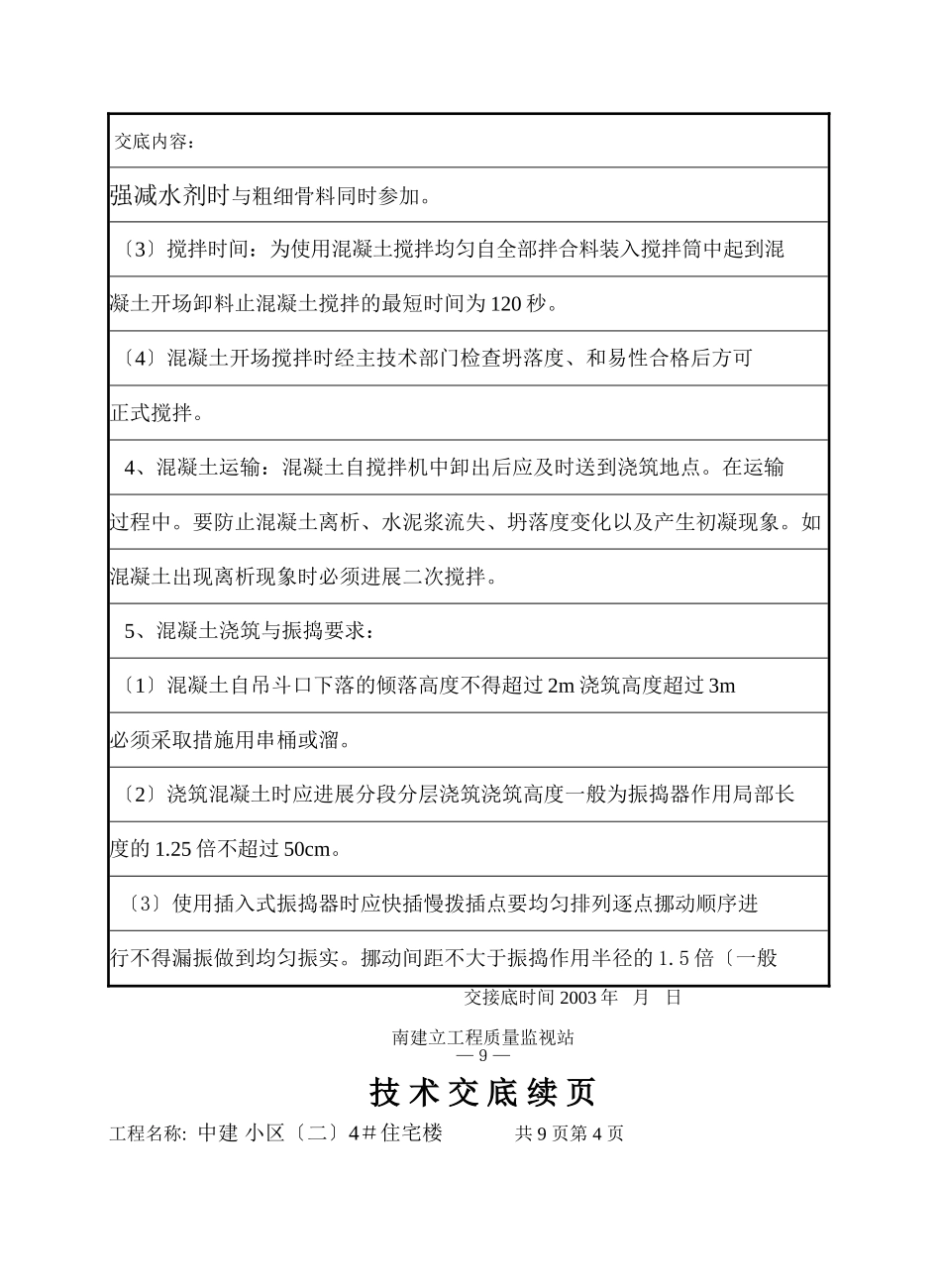

需使用早交接底时间2003年月日南建立工程质量监视站—9—技术交底续页工程名称:中建小区〔二〕4#住宅楼共9页第3页交底内容:强减水剂时与粗细骨料同时参加
〔3〕搅拌时间:为使用混凝土搅拌均匀自全部拌合料装入搅拌筒中起到混凝土开场卸料止混凝土搅拌的最短时间为120秒
