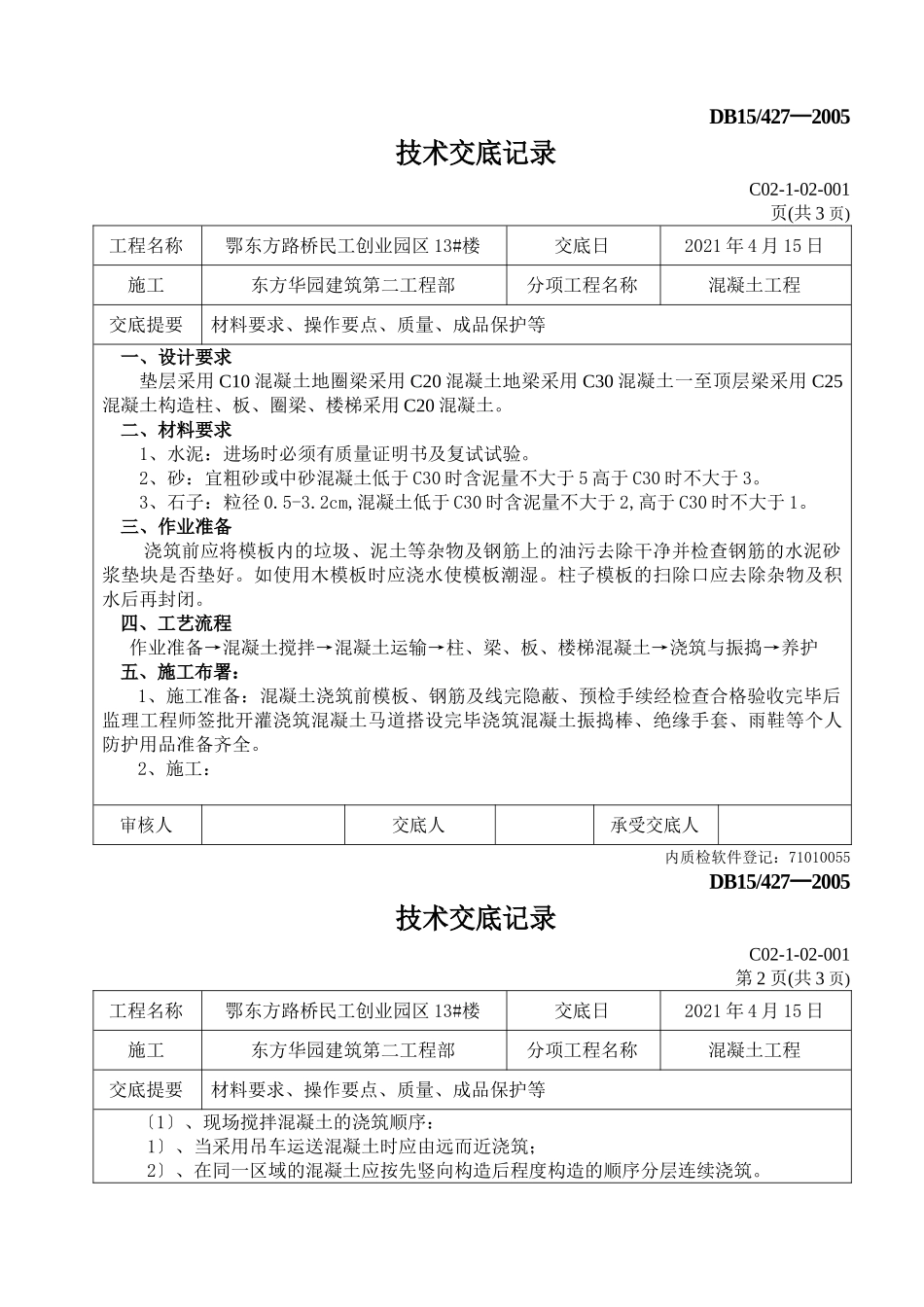

DB15/427─2005技术交底记录C02-1-02-001页(共3页)工程名称鄂东方路桥民工创业园区13#楼交底日2021年4月15日施工东方华园建筑第二工程部分项工程名称混凝土工程交底提要材料要求、操作要点、质量、成品保护等一、设计要求垫层采用C10混凝土地圈梁采用C20混凝土地梁采用C30混凝土一至顶层梁采用C25混凝土构造柱、板、圈梁、楼梯采用C20混凝土
二、材料要求1、水泥:进场时必须有质量证明书及复试试验
2、砂:宜粗砂或中砂混凝土低于C30时含泥量不大于5高于C30时不大于3
3、石子:粒径0
2cm,混凝土低于C30时含泥量不大于2,高于C30时不大于1
三、作业准备浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污去除干净并检查钢筋的水泥砂浆垫块是否垫好
如使用木模板时应浇水使模板潮湿
柱子模板的扫除口应去除杂物及积水后再封闭
四、工艺流程作业准备→混凝土搅拌→混凝土运输→柱、梁、板、楼梯混凝土→浇筑与振捣→养护五、施工布署:1、施工准备:混凝土浇筑前模板、钢筋及线完隐蔽、预检手续经检查合格验收完毕后监理工程师签批开灌浇筑混凝土马道搭设完毕浇筑混凝土振捣棒、绝缘手套、雨鞋等个人防护用品准备齐全

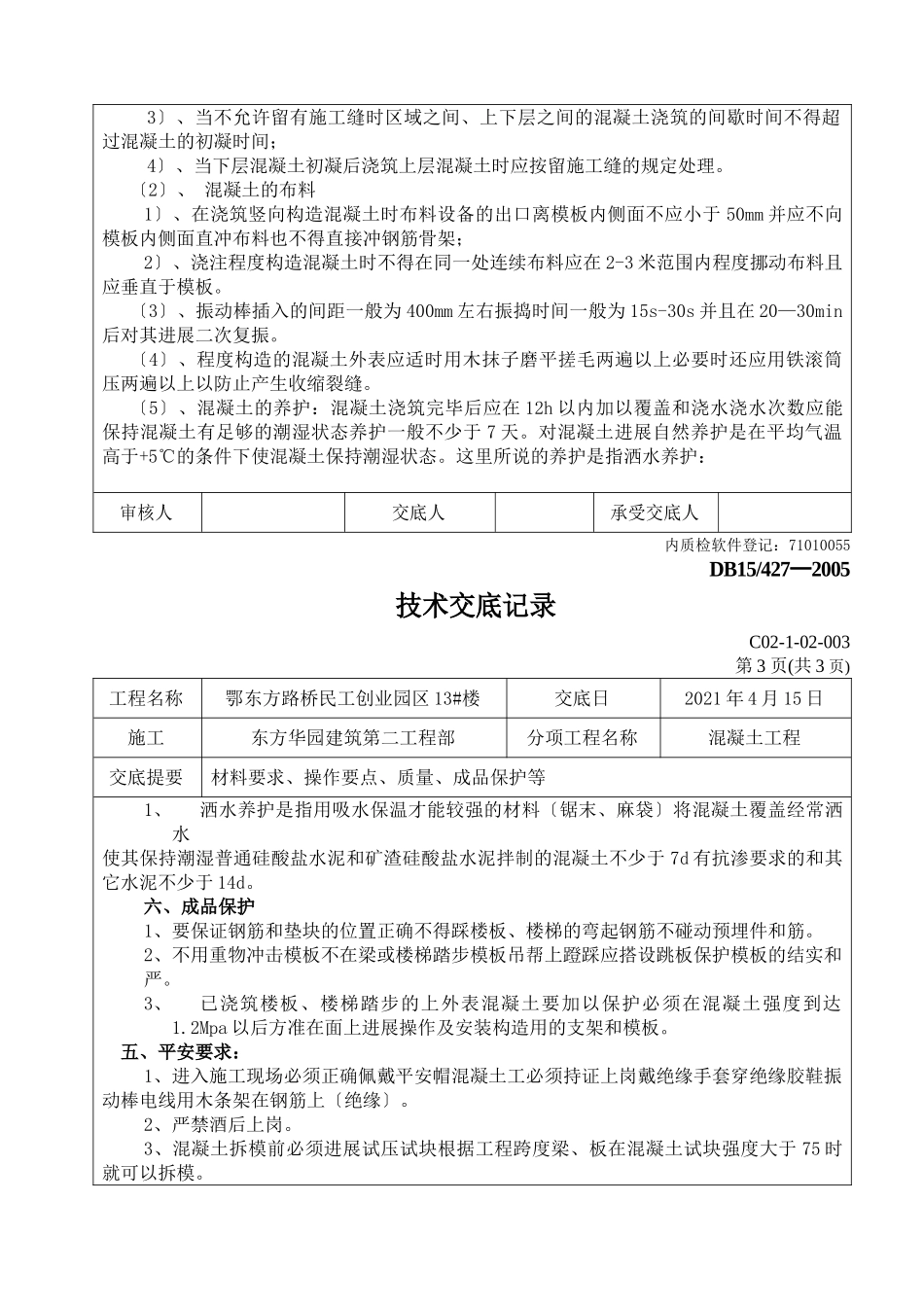

2、施工:审核人交底人承受交底人内质检软件登记:71010055DB15/427─2005技术交底记录C02-1-02-001第2页(共3页)工程名称鄂东方路桥民工创业园区13#楼交底日2021年4月15日施工东方华园建筑第二工程部分项工程名称混凝土工程交底提要材料要求、操作要点、质量、成品保护等〔1〕、现场搅拌混凝土的浇筑顺序:1〕、当采用吊车运送混凝土时应由远而近浇筑;2〕、在同一区域的混凝土应按先竖向构造后程度构造的顺序分层连续浇筑
3〕、当不允许留有施工缝时区域之间、上下层之间的混凝土浇筑的间歇时间不得超过混凝土的初凝时间;4〕、当下层混凝土初凝后
