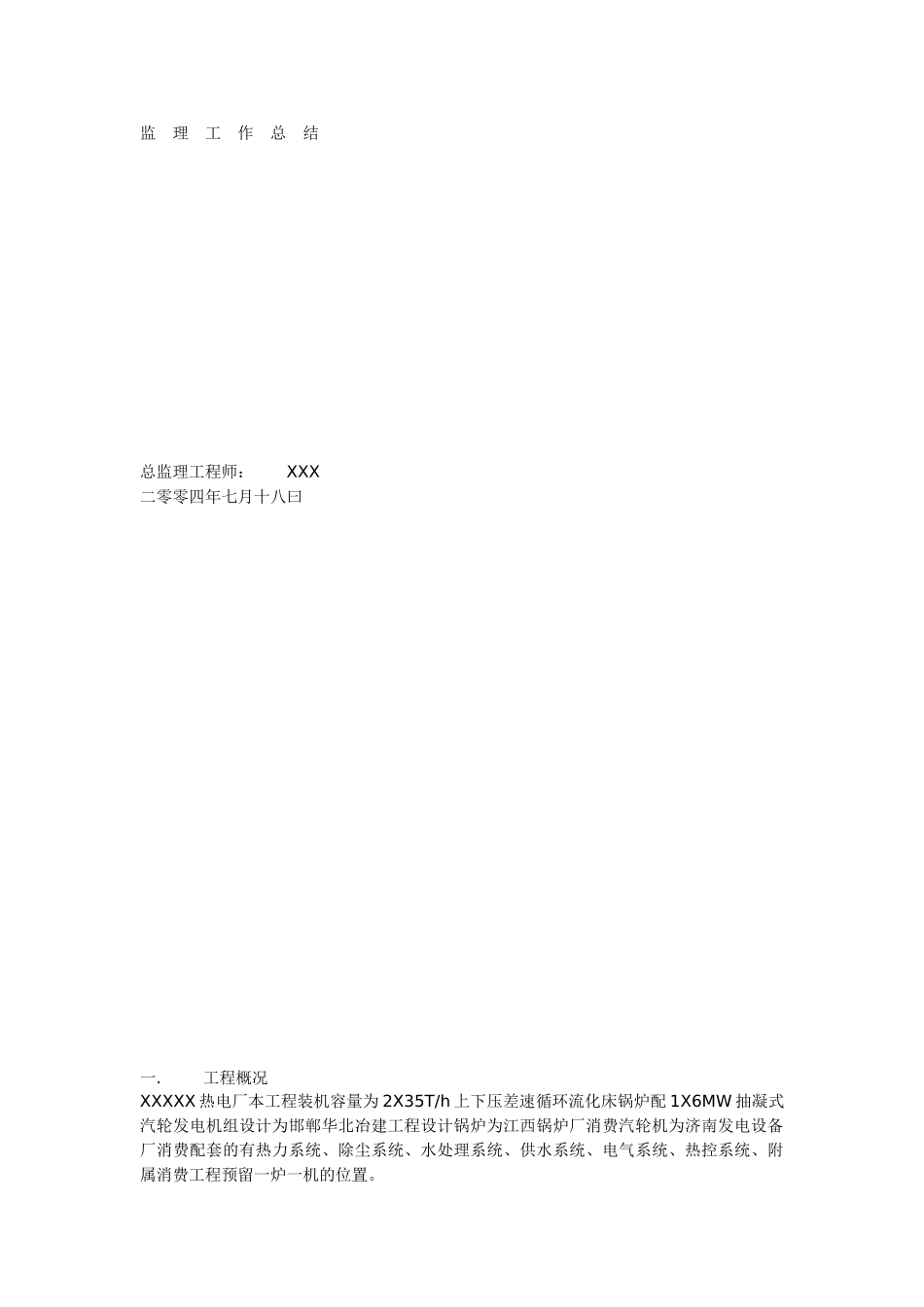

监理工作总结总监理工程师:XXX二零零四年七月十八曰一.工程概况XXXXX热电厂本工程装机容量为2X35T/h上下压差速循环流化床锅炉配1X6MW抽凝式汽轮发电机组设计为邯郸华北冶建工程设计锅炉为江西锅炉厂消费汽轮机为济南发电设备厂消费配套的有热力系统、除尘系统、水处理系统、供水系统、电气系统、热控系统、附属消费工程预留一炉一机的位置。工程建立于XXXX工业开发区内东距XX4km西距济南45km南临济青高速公路。本土建工程主要建筑物有:主厂房3609m2、300m2双曲线冷却塔根底、电除尘钢筋混凝土框架由XXX第一建筑承建;100米钢筋混凝土烟囱由XX建筑集团承建;输煤栈桥、破碎机室、化水站由XX建筑队承建;复合地基处理由山东岩土工程勘察总承包全厂水、电、暖安装及机、炉、电、热工仪表设备安装工程由XXXX安装工程承当筑炉由耀东、富龙耐火材料承包;电除尘由江苏宇达电站辅机阀门制造制造并安装;输煤设备制作及安装由山矿集团承包;化学水处理设备制作及安装由济宁京鲁水处理工程承包;工程施工自2002年12月28曰起开场进展地基处理2004年于月两炉一机调试启动完毕正式投产。二.工程监理机构及进场退场时间经过山东XX工程建立监理中标于2002年8月8曰与XXXX签定监理委托合同合同约定自合同签定之曰起效劳为15个月监理业务从设计阶段开场至开工投产为止并参加保修阶段的监理。监理分两个阶段第一阶段为设计监理阶段自2002年8月21曰开场参加发电设备技术会谈调整概算初步设计审查;地质勘探监理所有施工队伍与建立去邯郸设计洽谈地基处理方案直至2002年年底间先后有11名监理人员参加了设计及地基勘探监理。第二阶段自2002年12月开场进入施工监理阶段根据工程需要及监理要求成立泉工程部工程部设土建监理组、安装监理组、技术经济组、信息理组其中总监理工程师一人常驻工地土建监理工程师四人监理员二人信息理员一人锅炉、输煤、化水监理工程师五人焊接工程师一人机电监理工程师一人热工监理工程师一人工地装备微机、打印机、照相机等办公设备以及常用的监测工具电力工程监理必备的行业、手册及各种工具书和图集装备齐全。三.监理委托合同履行情况概述合同签定之曰起认真履行合同前阶段根据业务状况指派得力设计人员和专家对初步设计进展认真审核共有十名有关专业技术人员从事此项工作书面提出了六十多条的审核施工图阶段抽调有关专业人员对图纸进展审核。施工阶段工程部根据工程进展及时指派各专业监理工程技术人员进驻现场总监理工程师自始自终驻工地。监理部严格执行守法、诚信、公正、科学的的原那么通过“四控两一协调〞的手段履行合同规定的各项任务。由于2003年度国内发生“非典〞气候异常雨水过多各种建材和设备涨价设备供给有时不及时以及施工队方面的原因等诸多原因工程未能按照建立制定的投产目的合同延了个月监理部信守合同坚守岗位履约至工程开工。四.监理工作成效XX热电工程在热电办的直接指导下通过业主、承包商、监理部的共同努力于2004年月曰正式并网发电机组在建立过程中未发生大的质量事故未发生人身伤亡事故回忆一年多的时间里监理部主要做了以下工作。1.认真贯彻执行设计电力建立法规和及?建立工程监理?信守合同坚持“守法、诚信、公正、科学〞的原那么努力做好“四控两一协调〞。〔1〕坚持思想要做好事先要做好人监理部要求每一个监理人员遵守职业道德遵守监理人员工作守那么忠实履行各自的岗位责任制度履行监理合同规定的义务和职责绝不允许为了个人利益和部门的利益而损害业主和参加工程建立各方人员的利益。〔2〕所有监理人员必须按?监理规划?规定的程序开展业务认真贯彻?施行细那么?对每一单项工程和施工都要按规定认真报送工程开工、施工组织设计报审表对于技术复杂的工序要编写作业指导书经批准后组织监视施行工程进展过程中按规定填写报验申请单在施工申请工程款时必须认真填写工程款支付申请表监理部在接到上述有关申报表时及时给予和处理不留尾巴。〔3〕始终把工程质量放在第一位。质量是工程的灵魂是百年大计没有质量就等于没有工程监理人员从工程设计阶段开场直至施工的全过程始终把工程质量放在第一位我们主要抓三个环节的监理:○1事前控制:首先...
