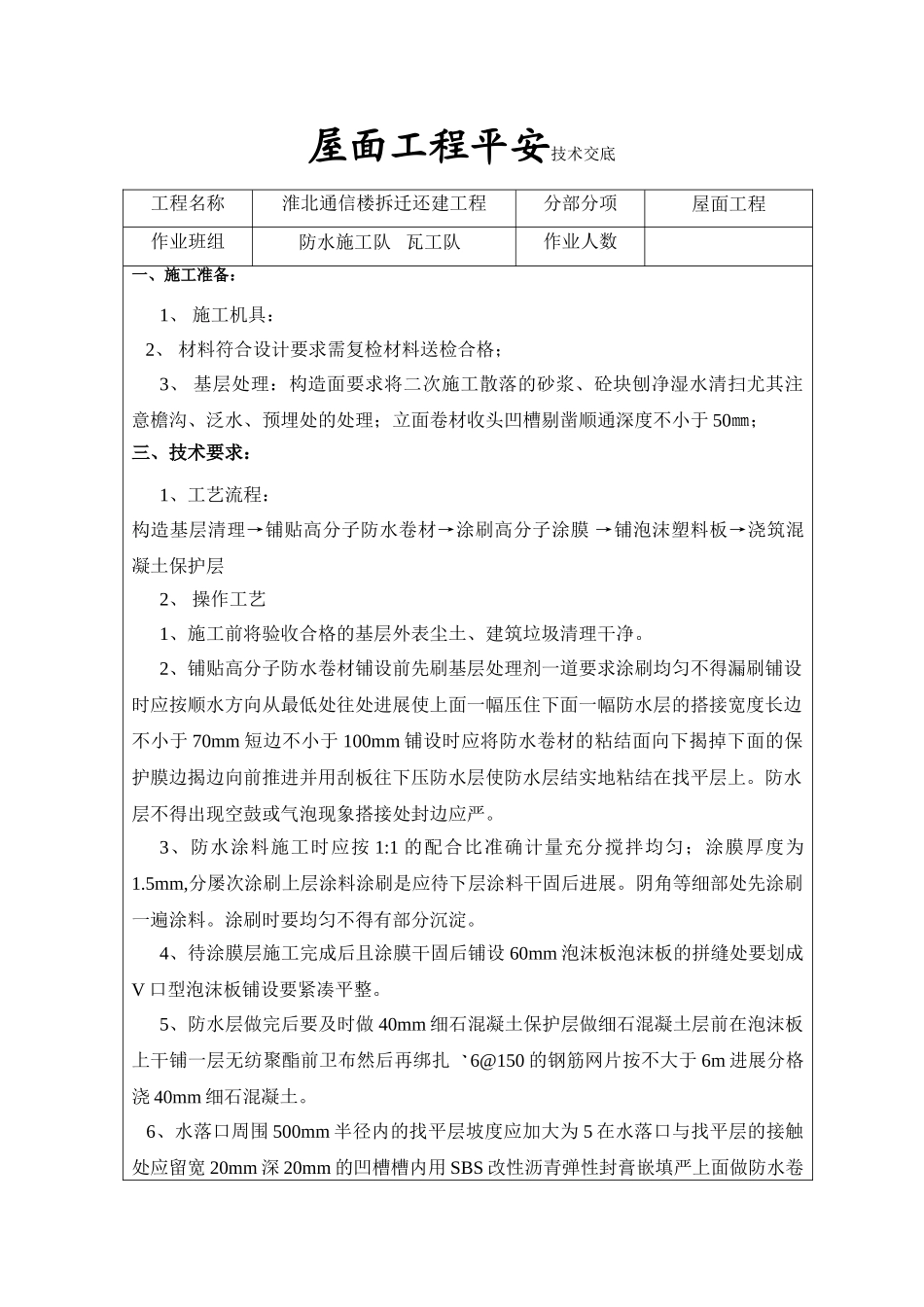

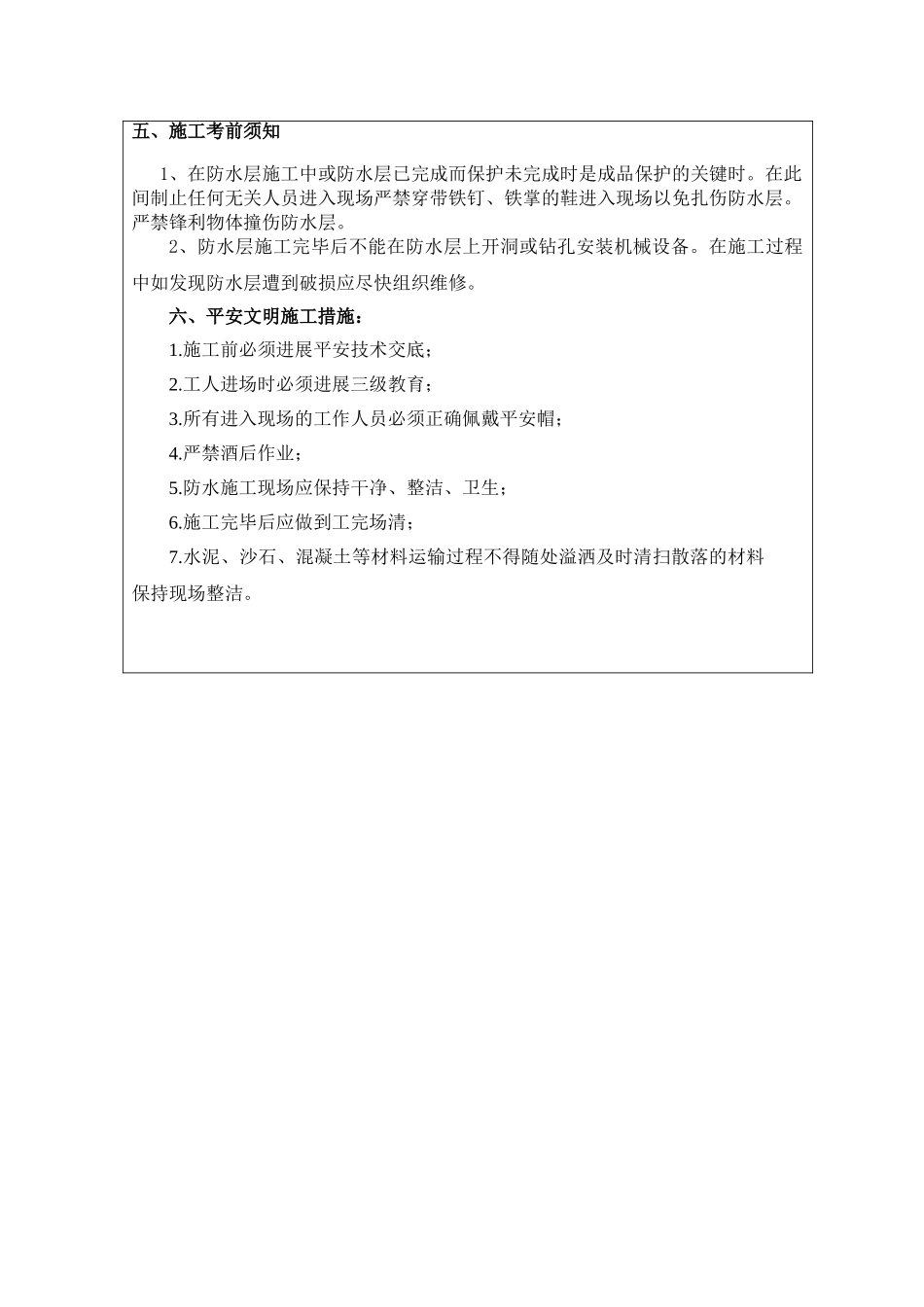

屋面工程平安技术交底工程名称淮北通信楼拆迁还建工程分部分项屋面工程作业班组防水施工队瓦工队作业人数一、施工准备:1、施工机具:2、材料符合设计要求需复检材料送检合格;3、基层处理:构造面要求将二次施工散落的砂浆、砼块刨净湿水清扫尤其注意檐沟、泛水、预埋处的处理;立面卷材收头凹槽剔凿顺通深度不小于50㎜;三、技术要求:1、工艺流程:构造基层清理→铺贴高分子防水卷材→涂刷高分子涂膜→铺泡沫塑料板→浇筑混凝土保护层2、操作工艺1、施工前将验收合格的基层外表尘土、建筑垃圾清理干净。2、铺贴高分子防水卷材铺设前先刷基层处理剂一道要求涂刷均匀不得漏刷铺设时应按顺水方向从最低处往处进展使上面一幅压住下面一幅防水层的搭接宽度长边不小于70mm短边不小于100mm铺设时应将防水卷材的粘结面向下揭掉下面的保护膜边揭边向前推进并用刮板往下压防水层使防水层结实地粘结在找平层上。防水层不得出现空鼓或气泡现象搭接处封边应严。3、防水涂料施工时应按1:1的配合比准确计量充分搅拌均匀;涂膜厚度为1.5mm,分屡次涂刷上层涂料涂刷是应待下层涂料干固后进展。阴角等细部处先涂刷一遍涂料。涂刷时要均匀不得有部分沉淀。4、待涂膜层施工完成后且涂膜干固后铺设60mm泡沫板泡沫板的拼缝处要划成V口型泡沫板铺设要紧凑平整。5、防水层做完后要及时做40mm细石混凝土保护层做细石混凝土层前在泡沫板上干铺一层无纺聚酯前卫布然后再绑扎6@150的钢筋网片按不大于6m进展分格浇40mm细石混凝土。6、水落口周围500mm半径内的找平层坡度应加大为5在水落口与找平层的接触处应留宽20mm深20mm的凹槽槽内用SBS改性沥青弹性封膏嵌填严上面做防水卷材附加层一道。7、儿墙上在距防水层上方300mm处预留凹槽卷材防水层的收头压入凹槽内每隔900mm用水泥钉钉牢然后用水泥砂浆将凹槽嵌填、挤实外表抹平。四、质量验收要求:1.屋面不得有渗漏和积水现象。2.所使用的材料必须符合设计要求和质量。3.天沟、泛水等构造应符合设计要求。4.卷材铺贴和搭接顺序应符合设计要求搭接宽度正确接缝严无皱折、鼓泡和翘边现象。5.卷材防水层的基层卷材防水层搭接宽度附加层、天沟、泛水和变形缝等细部做法刚性保护层与卷材防水层之间设置的隔离层封防水处理部位等应作隐蔽工程验收并有记录。6、涂膜防水层厚度要符合要求涂抹要均匀。防水层质量检验检验工程要求检验主控工程1.防水层所用材料及其配套材料必须符合设计要求检查出厂合格证、质量检验和现场抽样复验2.防水层不得有渗漏或积水现象雨后或淋水、蓄水试验3.防水层在天沟、檐沟、泛水、变形缝和水落口等处细部做法必须符合设计要求观察检查和检查隐蔽工程验收记录一般工程1.卷材防水层的搭接缝应粘〔焊〕结结实、封严并不得有皱折、翘边和鼓泡观察检查2.防水层的收头应与基层粘结并固定结实、缝口封严不得翘边观察检查3.涂膜防水层涂刷均匀粘结结实观察检查4.保护层的分格缝留置应符合设计要求观察检查5.卷材的铺设方向卷材的搭接宽度允许偏向铺设方向应正确;搭接宽度的允许偏向为-10mm观察和尺量检查五、施工考前须知1、在防水层施工中或防水层已完成而保护未完成时是成品保护的关键时。在此间制止任何无关人员进入现场严禁穿带铁钉、铁掌的鞋进入现场以免扎伤防水层。严禁锋利物体撞伤防水层。2、防水层施工完毕后不能在防水层上开洞或钻孔安装机械设备。在施工过程中如发现防水层遭到破损应尽快组织维修。六、平安文明施工措施:1.施工前必须进展平安技术交底;2.工人进场时必须进展三级教育;3.所有进入现场的工作人员必须正确佩戴平安帽;4.严禁酒后作业;5.防水施工现场应保持干净、整洁、卫生;6.施工完毕后应做到工完场清;7.水泥、沙石、混凝土等材料运输过程不得随处溢洒及时清扫散落的材料保持现场整洁。交底人理负责人交底时间承受交底人交底人架子队队长交底时间承受交底人交底人作业班组长交底时间承受交底人
