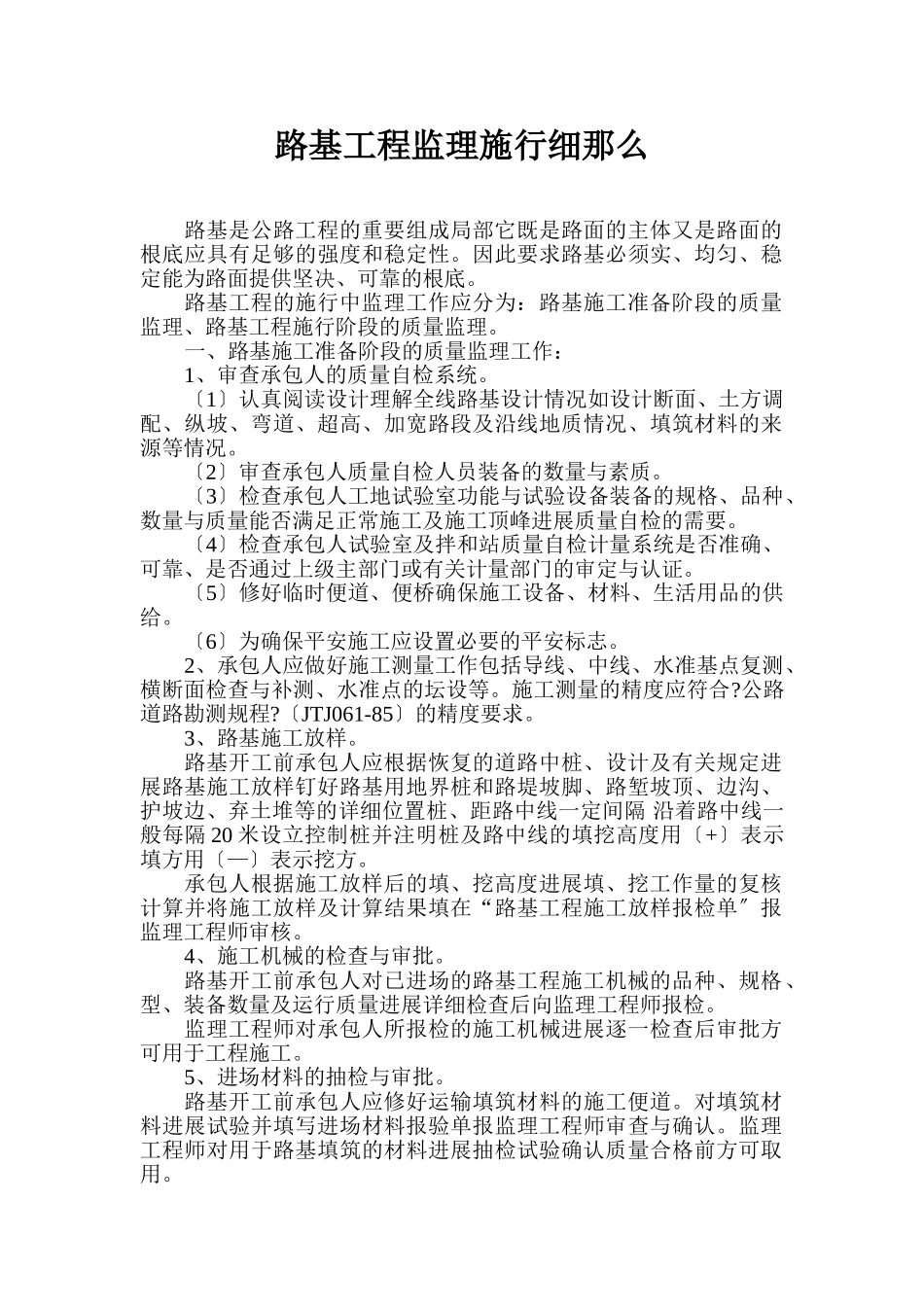

路基工程监理施行细那么路基是公路工程的重要组成局部它既是路面的主体又是路面的根底应具有足够的强度和稳定性
因此要求路基必须实、均匀、稳定能为路面提供坚决、可靠的根底
路基工程的施行中监理工作应分为:路基施工准备阶段的质量监理、路基工程施行阶段的质量监理
一、路基施工准备阶段的质量监理工作:1、审查承包人的质量自检系统
〔1〕认真阅读设计理解全线路基设计情况如设计断面、土方调配、纵坡、弯道、超高、加宽路段及沿线地质情况、填筑材料的来源等情况
〔2〕审查承包人质量自检人员装备的数量与素质
〔3〕检查承包人工地试验室功能与试验设备装备的规格、品种、数量与质量能否满足正常施工及施工顶峰进展质量自检的需要
〔4〕检查承包人试验室及拌和站质量自检计量系统是否准确、可靠、是否通过上级主部门或有关计量部门的审定与认证
〔5〕修好临时便道、便桥确保施工设备、材料、生活用品的供给
〔6〕为确保平安施工应设置必要的平安标志

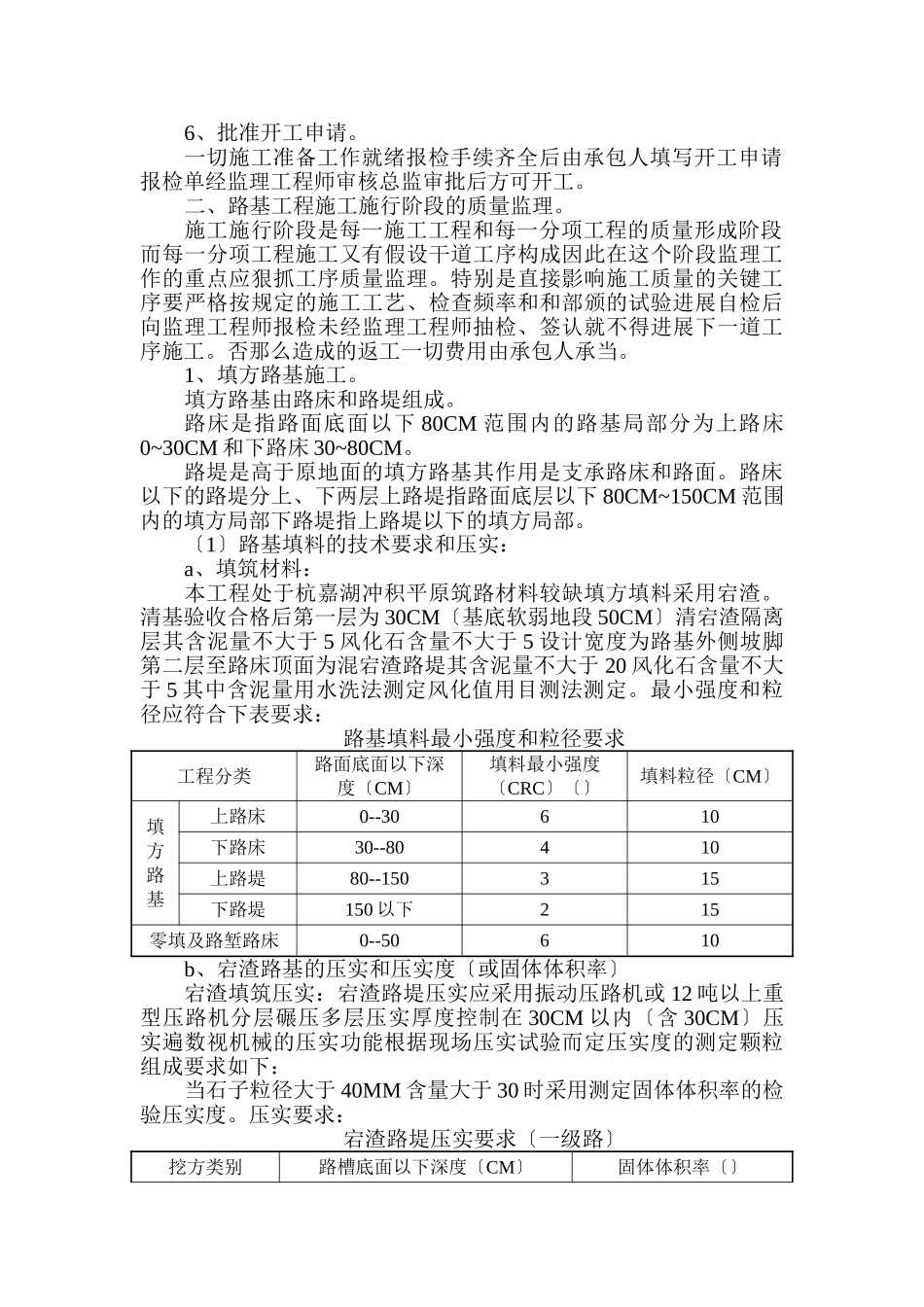

2、承包人应做好施工测量工作包括导线、中线、水准基点复测、横断面检查与补测、水准点的坛设等
施工测量的精度应符合
公路道路勘测规程
〔JTJ061-85〕的精度要求
3、路基施工放样
路基开工前承包人应根据恢复的道路中桩、设计及有关规定进展路基施工放样钉好路基用地界桩和路堤坡脚、路堑坡顶、边沟、护坡边、弃土堆等的详细位置桩、距路中线一定间隔沿着路中线一般每隔20米设立控制桩并注明桩及路中线的填挖高度用〔+〕表示填方用〔—〕表示挖方
承包人根据施工放样后的填、挖高度进展填、挖工作量的复核计算并将施工放样及计算结果填在“路基工程施工放样报检单〞报监理工程师审核
4、施工机械的检查与审批
路基开工前承包人对已进场的路基工程施工机械的品种、规格、型、装备数量及运行质量进展详细检查后向监理工程师报检
监理工程师对承包人所报检的施工机械进展逐一检查后审批方可用于工程施工
5、进场材料的抽
