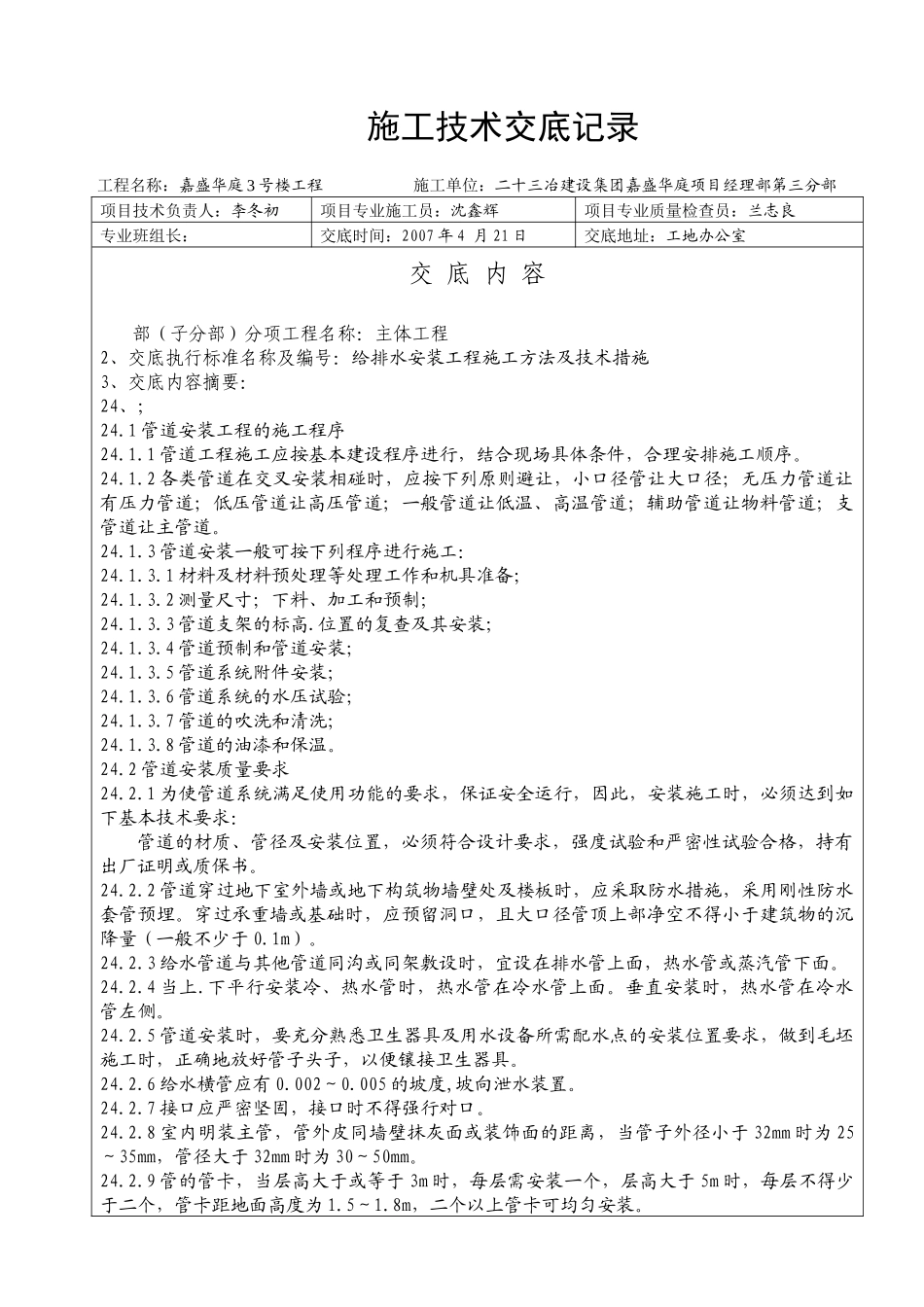

施工技术交底记录工程名称:嘉盛华庭3号楼工程施工单位:二十三冶建设集团嘉盛华庭项目经理部第三分部项目技术负责人:李冬初项目专业施工员:沈鑫辉项目专业质量检查员:兰志良专业班组长:交底时间:2007年4月21日交底地址:工地办公室交底内容部(子分部)分项工程名称:主体工程2、交底执行标准名称及编号:给排水安装工程施工方法及技术措施3、交底内容摘要:24、;24

1管道安装工程的施工程序24
1管道工程施工应按基本建设程序进行,结合现场具体条件,合理安排施工顺序
2各类管道在交叉安装相碰时,应按下列原则避让,小口径管让大口径;无压力管道让有压力管道;低压管道让高压管道;一般管道让低温、高温管道;辅助管道让物料管道;支管道让主管道
3管道安装一般可按下列程序进行施工:24
1材料及材料预处理等处理工作和机具准备;24
2测量尺寸;下料、加工和预制;24
3管道支架的标高
位置的复查及其安装;24
4管道预制和管道安装;24
5管道系统附件安装;24
6管道系统的水压试验;24
7管道的吹洗和清洗;24
8管道的油漆和保温
2管道安装质量要求24
1为使管道系统满足使用功能的要求,保证安全运行,因此,安装施工时,必须达到如下基本技术要求:管道的材质、管径及安装位置,必须符合设计要求,强度试验和严密性试验合格,持有出厂证明或质保书
2管道穿过地下室外墙或地下构筑物墙壁处及楼板时,应采取防水措施,采用刚性防水套管预埋
穿过承重墙或基础时,应预留洞口,且大口径管顶上部净空不得小于建筑物的沉降量(一般不少于0
3给水管道与其他管道同沟或同架敷设时,宜设在排水管上面,热水管或蒸汽管下面
下平行安装冷、热水管时,热水管在冷水管上面
垂直安装时,热水管在
