新建铁路杭州至长沙铁路客运专线沪昆江西段站前工程HKJX-2标工程二分部桥梁一队〔承台、基坑〕安全技术交底书中铁五沪昆江西段站前工程HKJX-2标工程二分部桥梁一队二零一零年九月二十安全技术交底书工程名称:编:桥一队011交底内容:1、承台平安技术交底年月日复核:年月日交底人:年月日接底人:年月日承台〔基坑〕施工平安技术交底编制范围:本平安交底合适于沪昆客专江西段HKJX-2标工程二分部桥梁一队承台〔基坑开挖〕施工

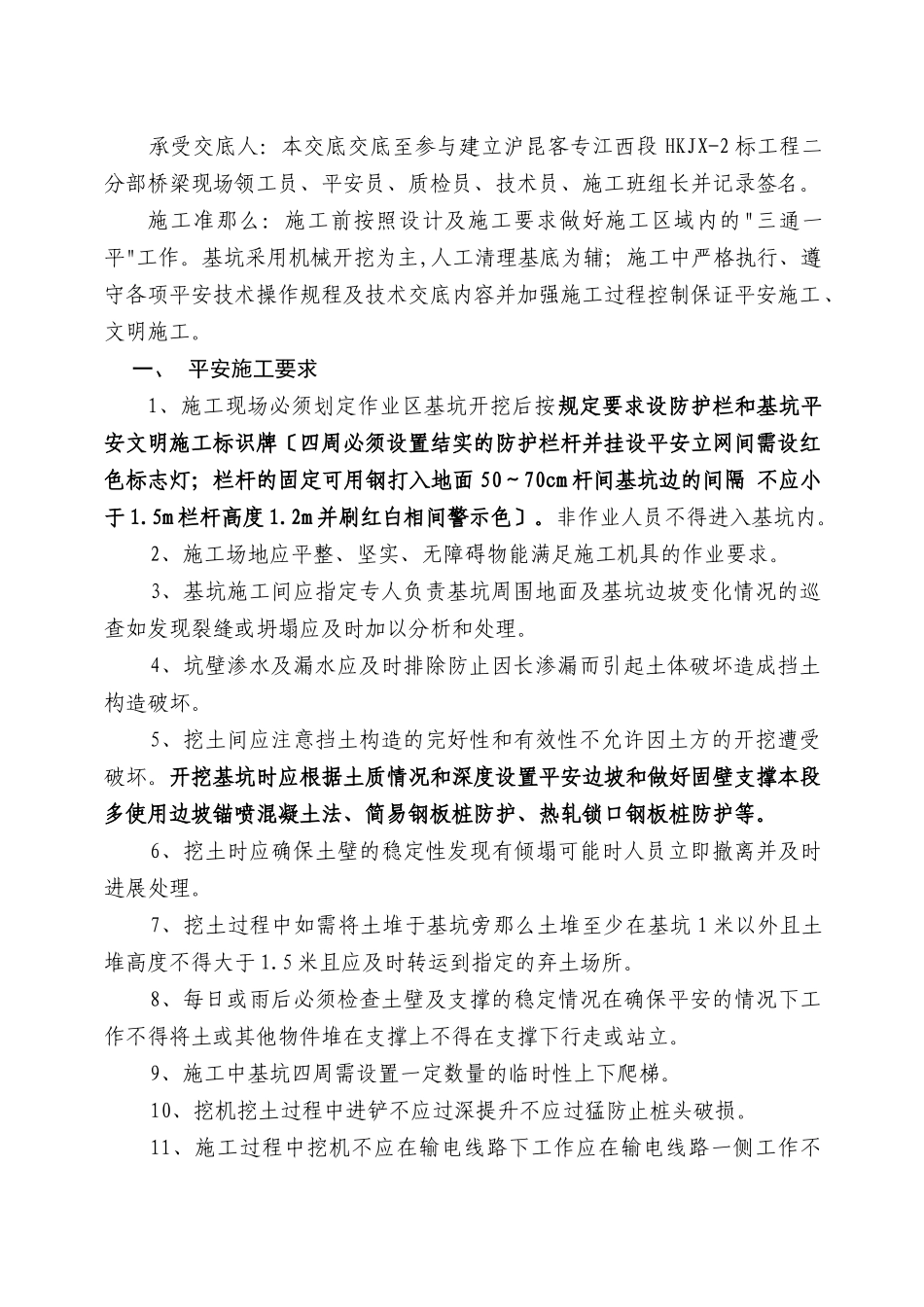

承受交底人:本交底交底至参与建立沪昆客专江西段HKJX-2标工程二分部桥梁现场领工员、平安员、质检员、技术员、施工班组长并记录签名
施工准那么:施工前按照设计及施工要求做好施工区域内的"三通一平"工作
基坑采用机械开挖为主,人工清理基底为辅;施工中严格执行、遵守各项平安技术操作规程及技术交底内容并加强施工过程控制保证平安施工、文明施工
一、平安施工要求1、施工现场必须划定作业区基坑开挖后按规定要求设防护栏和基坑平安文明施工标识牌〔四周必须设置结实的防护栏杆并挂设平安立网间需设红色标志灯;栏杆的固定可用钢打入地面50~70cm杆间基坑边的间隔不应小于1
5m栏杆高度1
2m并刷红白相间警示色〕
非作业人员不得进入基坑内
2、施工场地应平整、坚实、无障碍物能满足施工机具的作业要求
3、基坑施工间应指定专人负责基坑周围地面及基坑边坡变化情况的巡查如发现裂缝或坍塌应及时加以分析和处理
4、坑壁渗水及漏水应及时排除防止因长渗漏而引起土体破坏造成挡土构造破坏
5、挖土间应注意挡土构造的完好性和有效性不允许因土方的开挖遭受破坏
开挖基坑时应根据土质情况和深度设置平安边坡和做好固壁支撑本段多使用边坡锚喷混凝土法、简易钢板桩防护、热轧锁口钢板桩防护等
6、挖土时应确保土壁的稳定性发现有倾塌可能时人员立即撤离并及时进展处理
7、挖土过程中如需将土堆于基坑旁那么土堆至少在基坑1米以外
