抗滑桩技术交底资料编:昌九-技交-0012021年5月30日工程名称抗滑桩里程DK20+500-+657
25右侧设计图昌九城际施工图施工部位滑坡技术交底内容:抗滑桩施工工艺及平安、环保、文明保证措施工程概况:DK20+500~+657
25右侧段:该段右侧墙顶平台设置钢筋混凝土预加固桩设计桩长9m其中锚固段长5
6m悬臂端长3
6m桩身截面尺寸1
5m桩间距〔中-中〕为6m计27根;桩身采用C30钢筋混凝土现浇按照II型桩配筋桩身及护壁配筋图详见交底后附图
施工工艺:施工顺序:1)设置滑坡地表位移监测系统;2)夯实滑坡体裂缝;3)测量布置抗滑桩桩位;4)坡脚回填反压以确保抗滑桩施工间坡体稳定;5)去除松散滑体并分段开挖坡面;6)坡顶截水沟施工坡面绿化
施工流程图:施工1
先按设计图放出桩背坡度宽度、坡率及平台位置用挖土机配合汽车对该段边坡进展开挖开挖面内高外低以便排水
挖至桩顶平台时对抗滑桩场地进展平整定出桩开挖区域、堆料场、钢筋加工场、施工便道进展架电工作搞好电线布置
人工挖孔及护壁施工①测量定位:施工人员必须按图施工工程开工前根据设计提供的现场坐标点测放轴线放出的定位线测放所有的桩位同时做好各轴线的控制桩桩位的放样允许偏向为10mm
经监理复核验收并有关手续后方可进展开挖

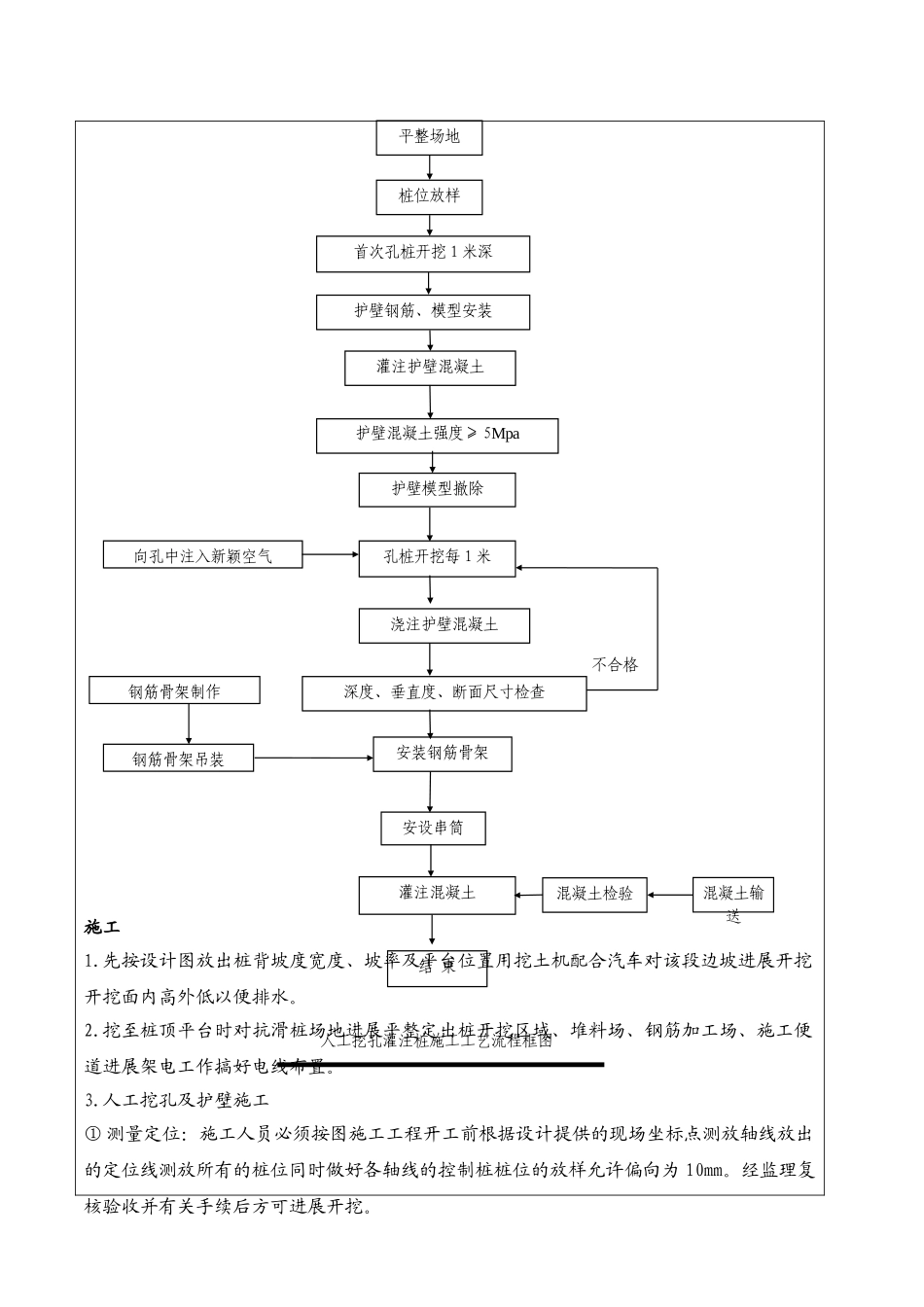

人工挖孔灌注桩施工工艺流程框图桩位放样首次孔桩开挖1米深护壁钢筋、模型安装灌注护壁混凝土护壁混凝土强度≥5Mpa安装钢筋骨架护壁模型撤除向孔中注入新颖空气深度、垂直度、断面尺寸检查平整场地钢筋骨架制作钢筋骨架吊装安设串筒灌注混凝土混凝土输送混凝土检验结束孔桩开挖每1米浇注护壁混凝土不合格2

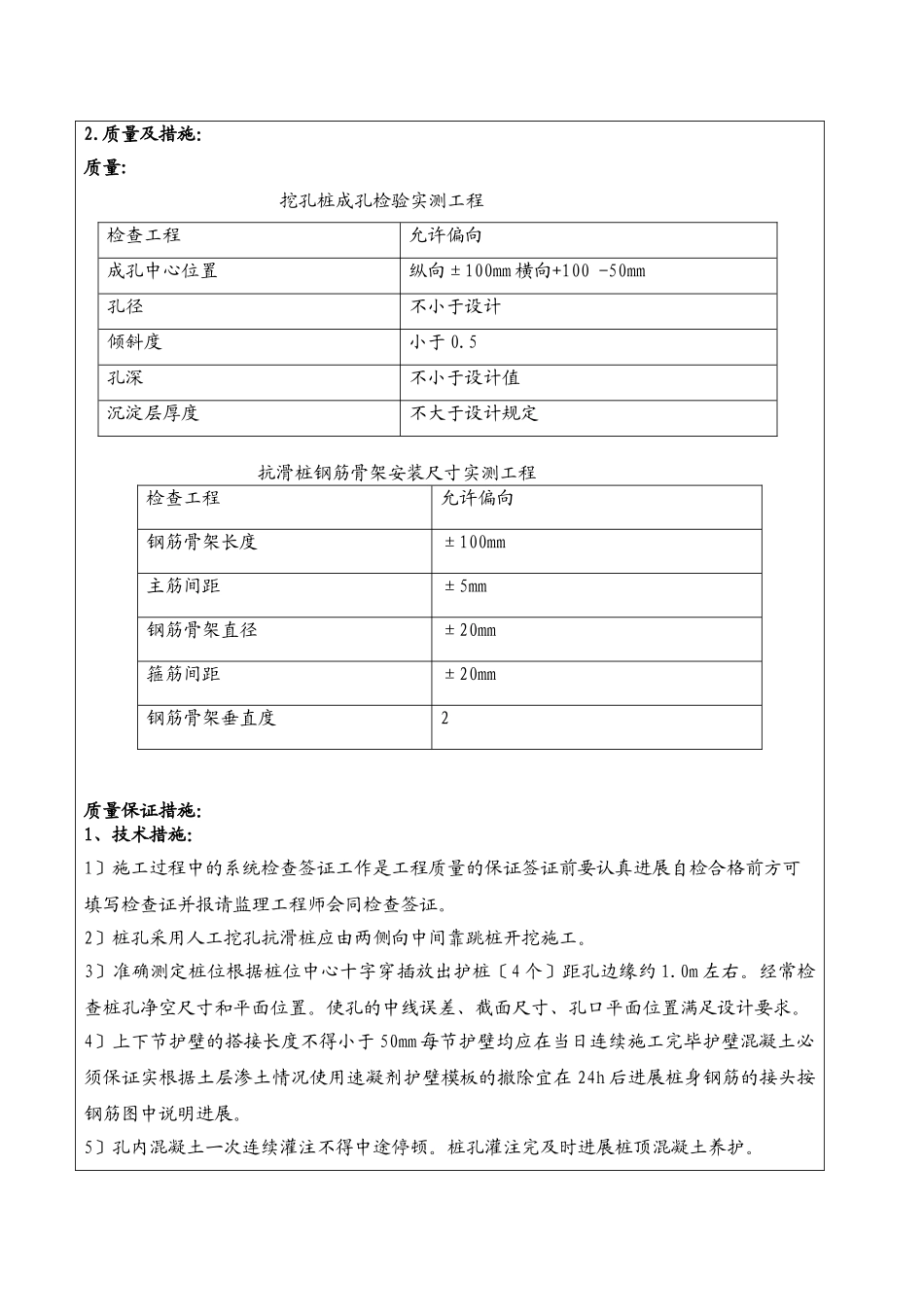

质量及措施:质量:挖孔桩成孔检验实测工程检查工程允许偏向成孔中心位置纵向±100mm横向+100-50mm孔径不小于设计倾斜度小于0
5孔深不小于设计值沉淀层厚度不大于设计规定抗滑桩钢筋骨
