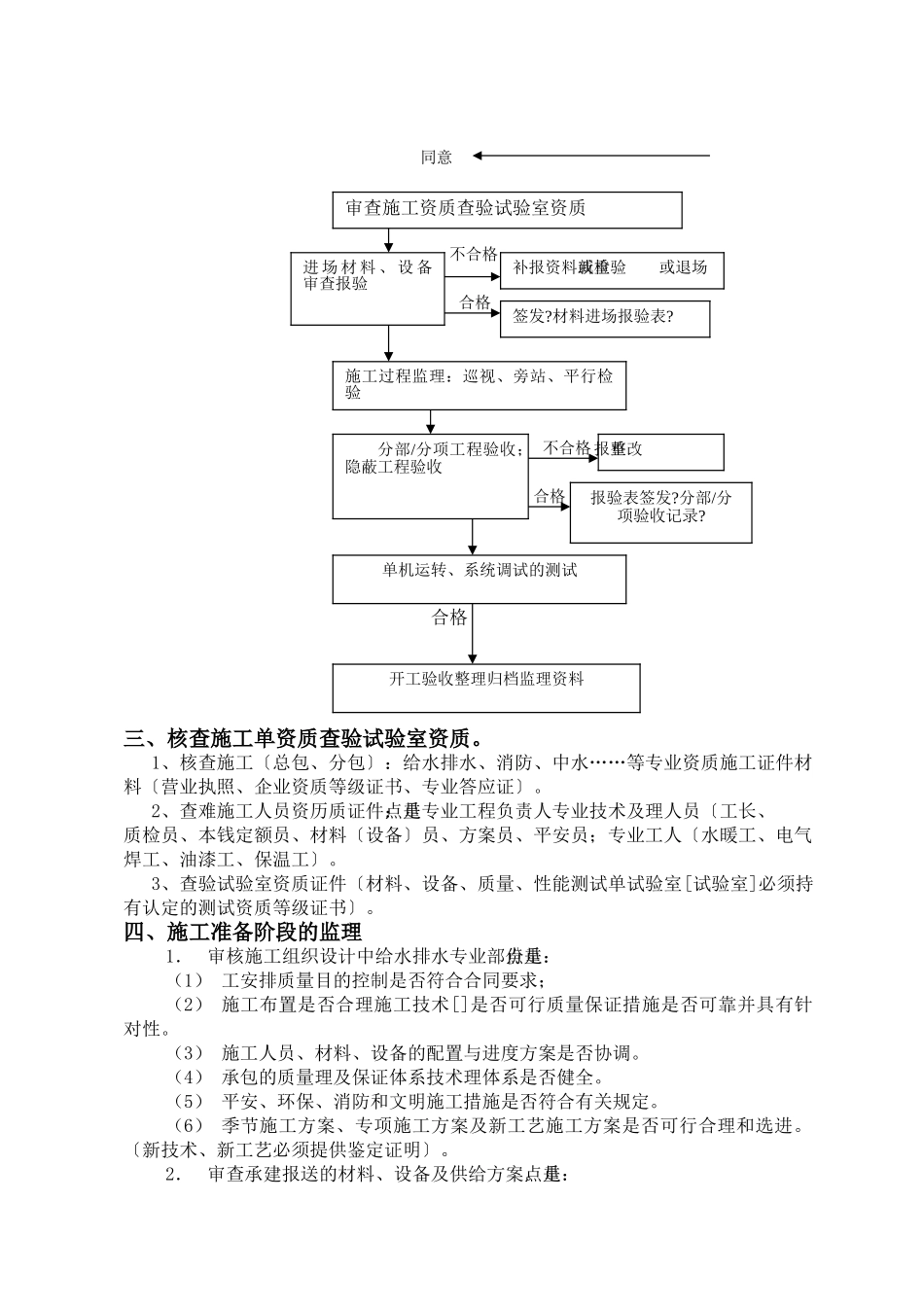

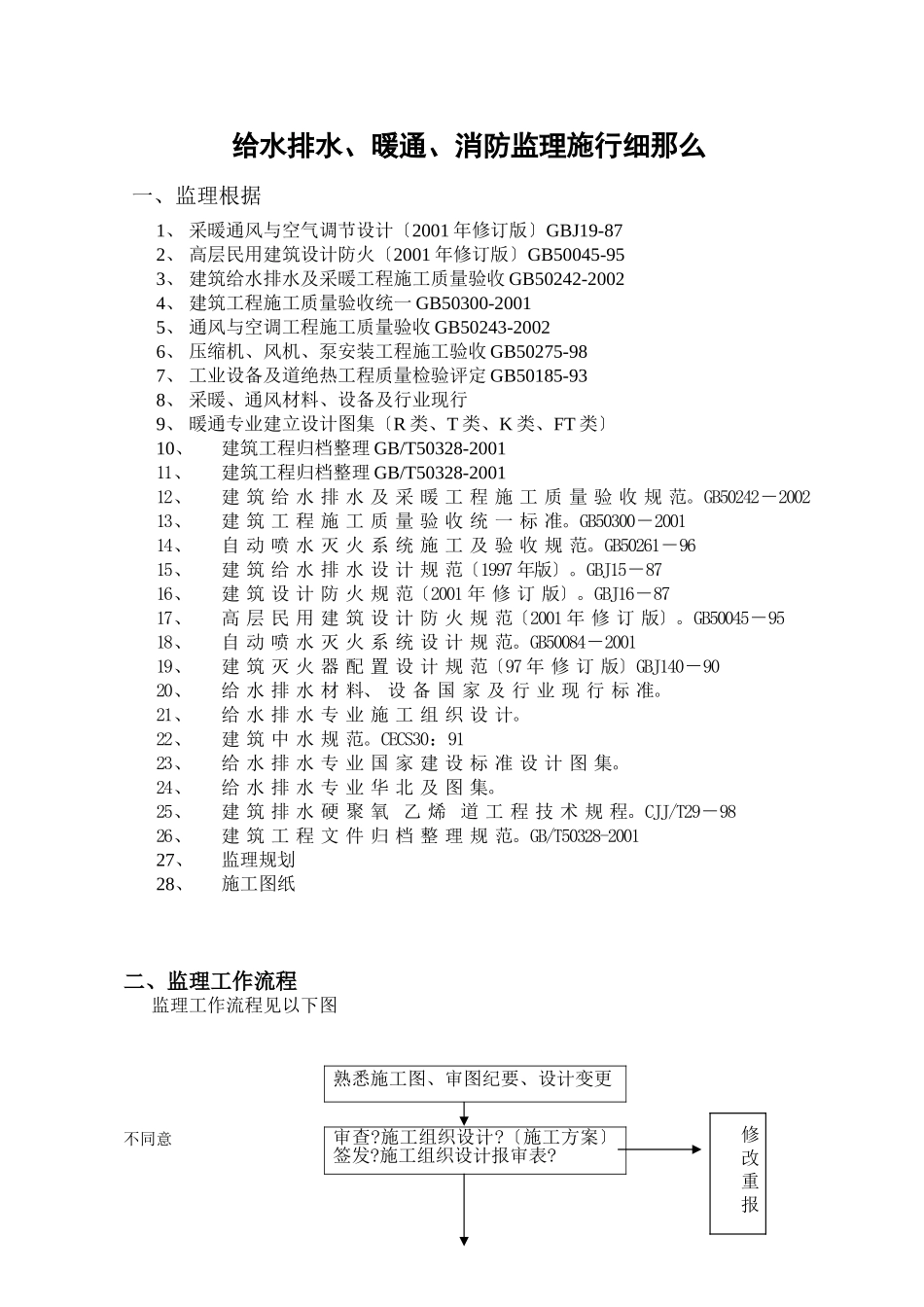

目录一、监理根据1二、监理工作流程2三、检查施工和试验室的资质2四、施工准备阶段的监理3五、施工阶段的监理3〔一〕给水排水监理3〔二〕暖通监理8〔三〕消防监理10六、开工验收阶段监理18给水排水、暖通、消防监理施行细那么一、监理根据1、采暖通风与空气调节设计〔2001年修订版〕GBJ19-872、高层民用建筑设计防火〔2001年修订版〕GB50045-953、建筑给水排水及采暖工程施工质量验收GB50242-20024、建筑工程施工质量验收统一GB50300-20015、通风与空调工程施工质量验收GB50243-20026、压缩机、风机、泵安装工程施工验收GB50275-987、工业设备及道绝热工程质量检验评定GB50185-938、采暖、通风材料、设备及行业现行9、暖通专业建立设计图集〔R类、T类、K类、FT类〕10、建筑工程归档整理GB/T50328-200111、建筑工程归档整理GB/T50328-200112、建筑给水排水及采暖工程施工质量验收规范。GB50242-200213、建筑工程施工质量验收统一标准。GB50300-200114、自动喷水灭火系统施工及验收规范。GB50261-9615、建筑给水排水设计规范〔1997年版〕。GBJ15-8716、建筑设计防火规范〔2001年修订版〕。GBJ16-8717、高层民用建筑设计防火规范〔2001年修订版〕。GB50045-9518、自动喷水灭火系统设计规范。GB50084-200119、建筑灭火器配置设计规范〔97年修订版〕GBJ140-9020、给水排水材料、设备国家及行业现行标准。21、给水排水专业施工组织设计。22、建筑中水规范。CECS30:9123、给水排水专业国家建设标准设计图集。24、给水排水专业华北及图集。25、建筑排水硬聚氧乙烯道工程技术规程。CJJ/T29-9826、建筑工程文件归档整理规范。GB/T50328-200127、监理规划28、施工图纸二、监理工作流程监理工作流程见以下图熟悉施工图、审图纪要、设计变更不同意审查?施工组织设计?〔施工方案〕签发?施工组织设计报审表?修改重报同意不合格合格不合格合格合格三、核查施工单资质查验试验室资质。1、核查施工〔总包、分包〕:给水排水、消防、中水……等专业资质施工证件材料〔营业执照、企业资质等级证书、专业答应证〕。2、查难施工人员资历质证件:重点是专业工程负责人专业技术及理人员〔工长、质检员、本钱定额员、材料〔设备〕员、方案员、平安员;专业工人〔水暖工、电气焊工、油漆工、保温工〕。3、查验试验室资质证件〔材料、设备、质量、性能测试单试验室[试验室]必须持有认定的测试资质等级证书〕。四、施工准备阶段的监理1.审核施工组织设计中给水排水专业部份重点是:(1)工安排质量目的控制是否符合合同要求;(2)施工布置是否合理施工技术[]是否可行质量保证措施是否可靠并具有针对性。(3)施工人员、材料、设备的配置与进度方案是否协调。(4)承包的质量理及保证体系技术理体系是否健全。(5)平安、环保、消防和文明施工措施是否符合有关规定。(6)季节施工方案、专项施工方案及新工艺施工方案是否可行合理和选进。〔新技术、新工艺必须提供鉴定证明〕。2.审查承建报送的材料、设备及供给方案。重点是:审查施工资质查验试验室资质进场材料、设备审查报验施工过程监理:巡视、旁站、平行检验分部/分项工程验收;隐蔽工程验收单机运转、系统调试的测试开工验收整理归档监理资料补报资料或重新检验或退场签发?材料进场报验表?整改重报报验表签发?分部/分项验收记录?(1)材料、设备的规格、型、数量是否与施工图相符。(2)供给方案应满足施工方案要求。(3)材料、设备应符合技术及有关规定〔为不能采用非节能等〕。(4)主要材料、成品、半成品、配件、器具和设备必须具有中文合格证明:主要器具和设备必须有完好的安装说明书。在运输、保和施工过程中应采取有效措施防止损切或腐蚀。对新材料、新必需要有鉴定证明和确认。3.参与建立〔甲方〕主持的设计交底。重点是:(1)理解建立对工程要求。(2)理解设计主导思想设计对施工的要求对建材的要求对新工艺、新技术、新材料的要求。(3)设计对监理和承建〔乙方〕提出的施工图纸中问题的答复。五、施工阶段的监理(一)给排水1、审查承建按总的施工网络方案及实际情况编制的逐月方案。2、审核进场材料〔设备〕出厂合格证、质检...
