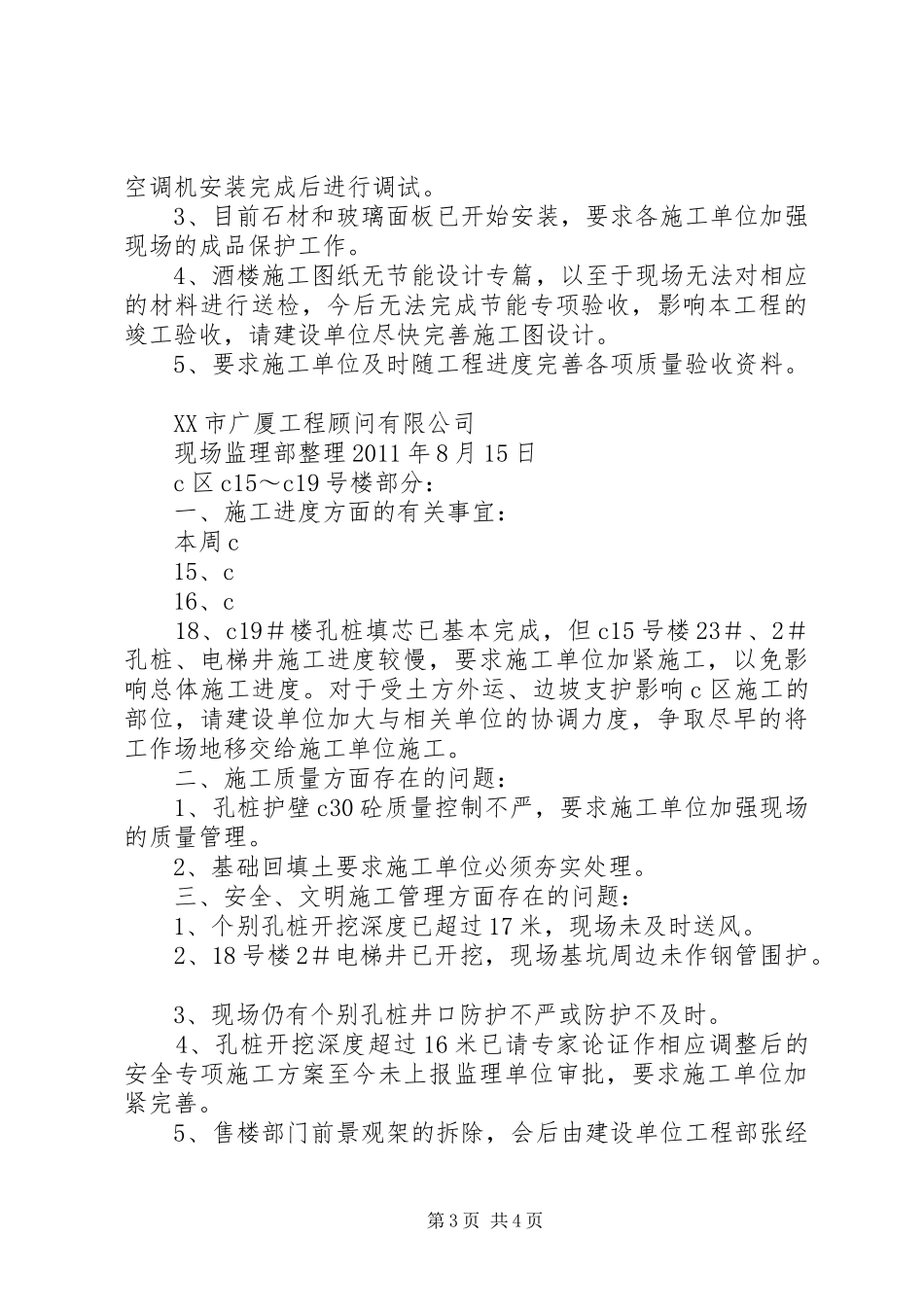

158月15日监理例会纪要时间:2011年8月15日下午地点:施工现场会议室主持人:闫总参会单位及人员如下:建设单位:贵阳宏益房地产开发有限公司监理单位:XX市广厦工程顾问有限公司施工单位:中建四局华南公司及酒楼各装修分包单位、安装单位
人员签到附后:会议内容:一、施工进度方面的有关事宜:1、钢结构雨棚安装完成时间,会后由幕墙安装单位尽快确定,以便总包方、各装修单位后续工作的展开
2、二层厨房回填工作总包方答复在明日完成
3、屋面伸缩缝报价及组织施工事宜,总包方应及时报价,建设单位应加紧审批,以便现场尽快组织施工
4、各层门洞修改工作,总包方答复完成时间为
一层七区本周内完成,二层二区、六区、七区明日完成,四层本周四前完成(三层修改已基本完成),以便各装饰装修单位进行收边收口处理
5、厨房窗框边较大的缝隙需补砖和抹灰修补何时能完成,会后由总包方蔡工与建设单位现场工程师王工到现场查看工作量后确定,但应加紧处理
6、三、四层七区已安装完成的风管标高位于室内吊顶标高以下须提高处理,此项整改工作消防安装单位答复在本周四前完成,以便室内装修单位吊顶封板
7、消防箱安装位置要作大面积调整,此方案明日上午九点由相关单位现场确定
8、水泵房、化粪池等施工总包方应加快施工进度,以便○8轴处施工通道的封堵

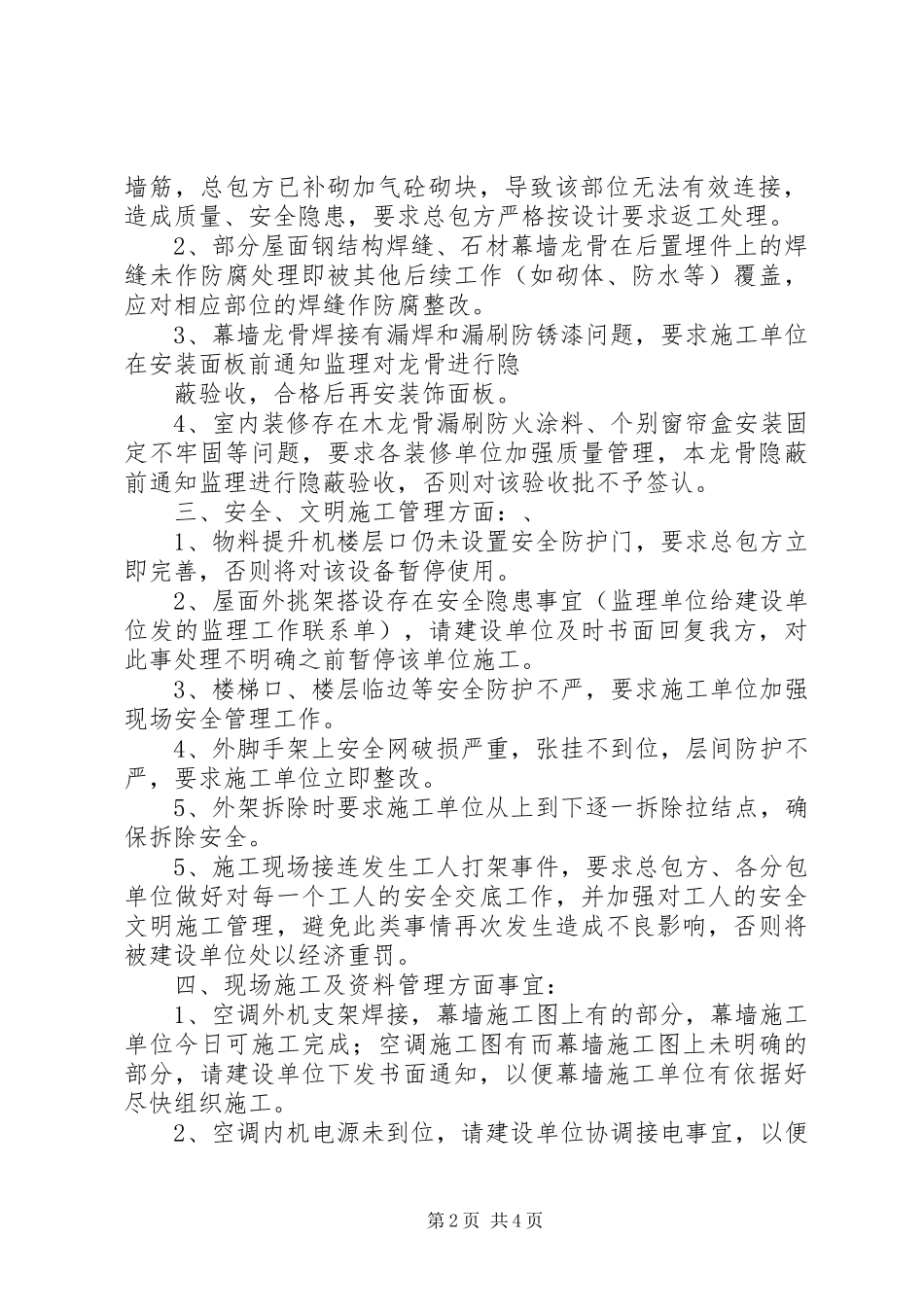

二、施工质量方面存在的问题:1、屋面女儿墙与钢结构型钢柱连接处未按设计要求焊接拉第1页共4页墙筋,总包方已补砌加气砼砌块,导致该部位无法有效连接,造成质量、安全隐患,要求总包方严格按设计要求返工处理
2、部分屋面钢结构焊缝、石材幕墙龙骨在后置埋件上的焊缝未作防腐处理即被其他后续工作(如砌体、防水等)覆盖,应对相应部位的焊缝作防腐整改
3、幕墙龙骨焊接有漏焊和漏刷防锈漆问题,要求施工单位在安装面板前通知监理对龙骨进行隐蔽验收,合格后再安装饰面板

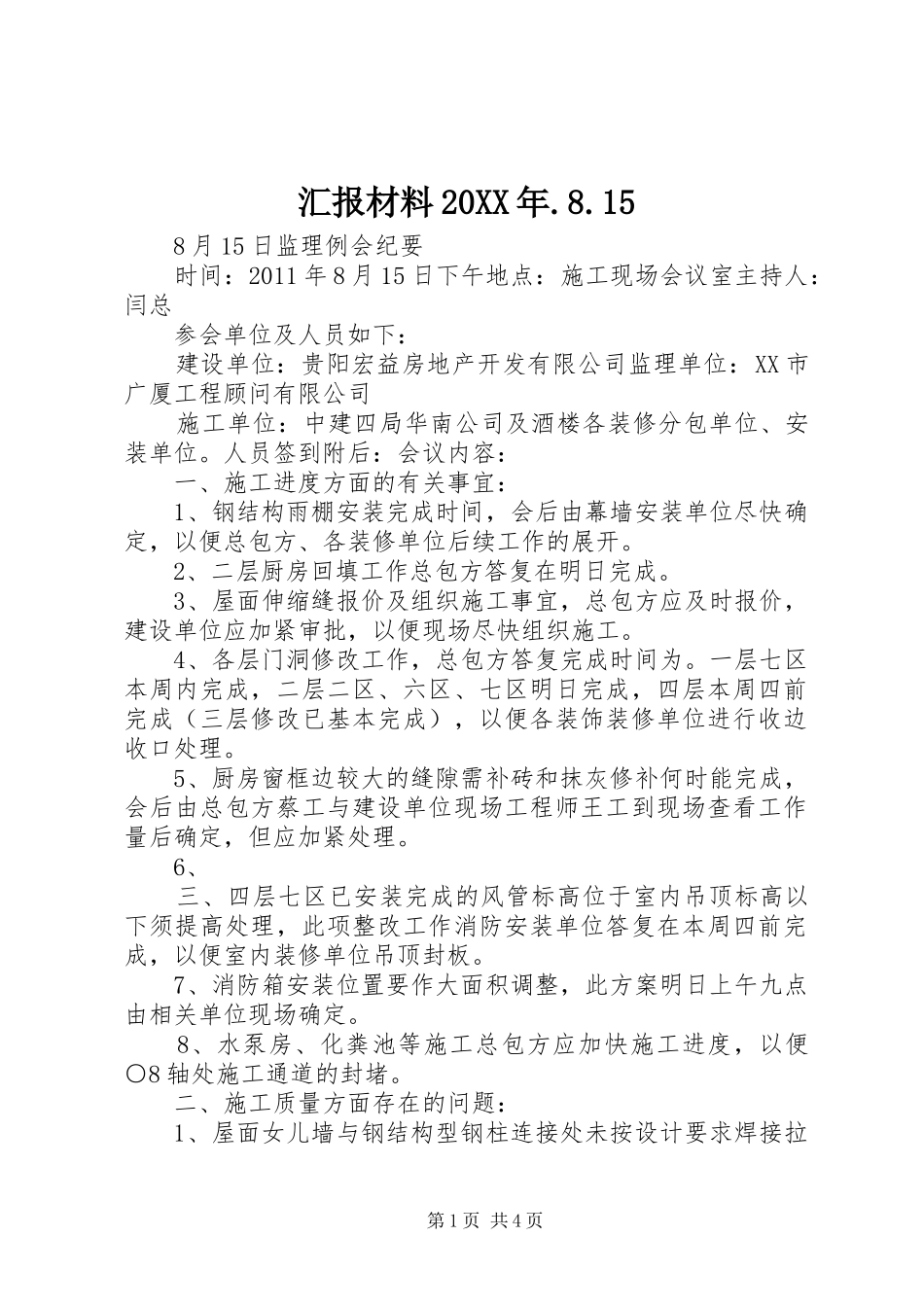

4、室内装修存在木龙骨漏
