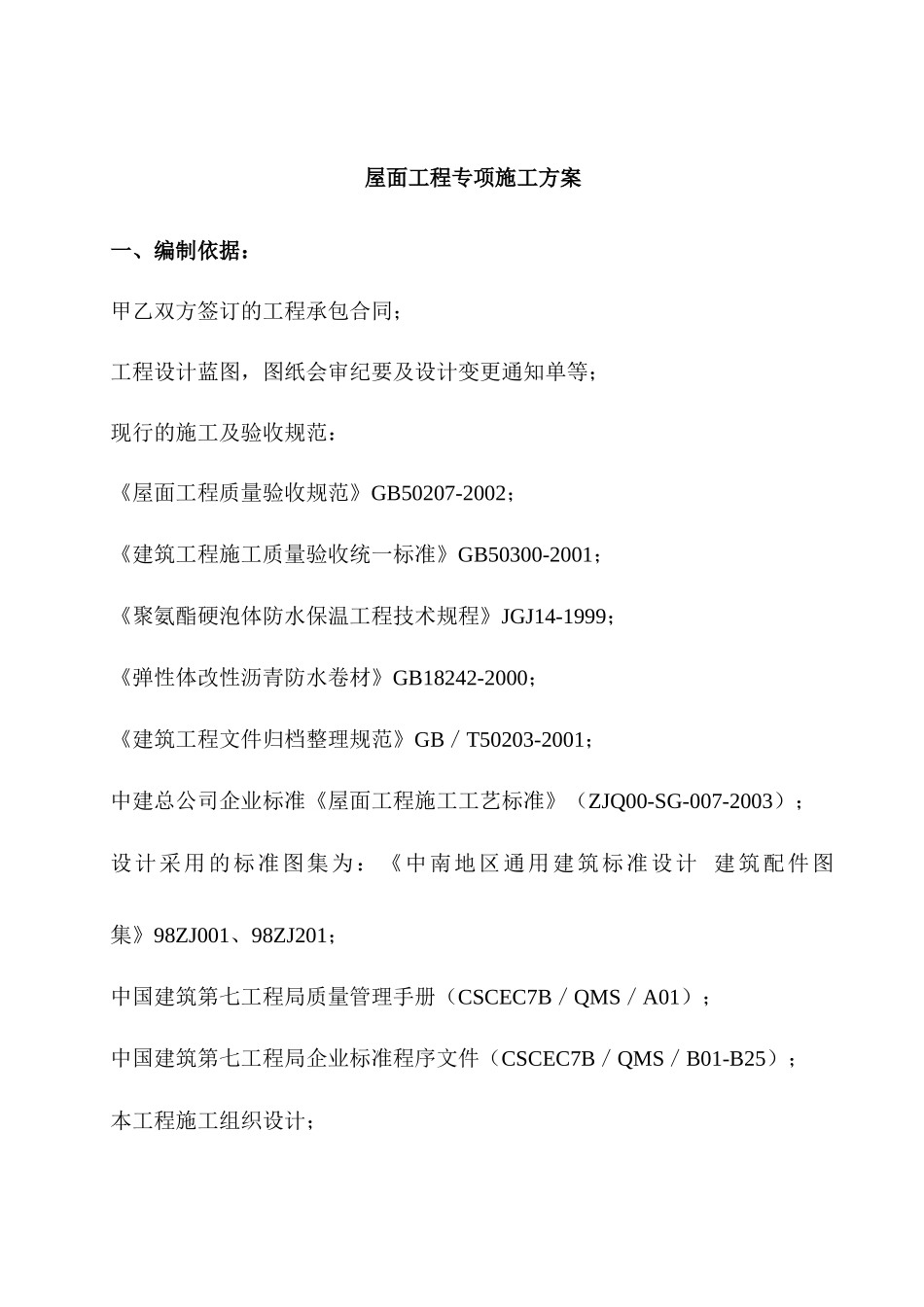

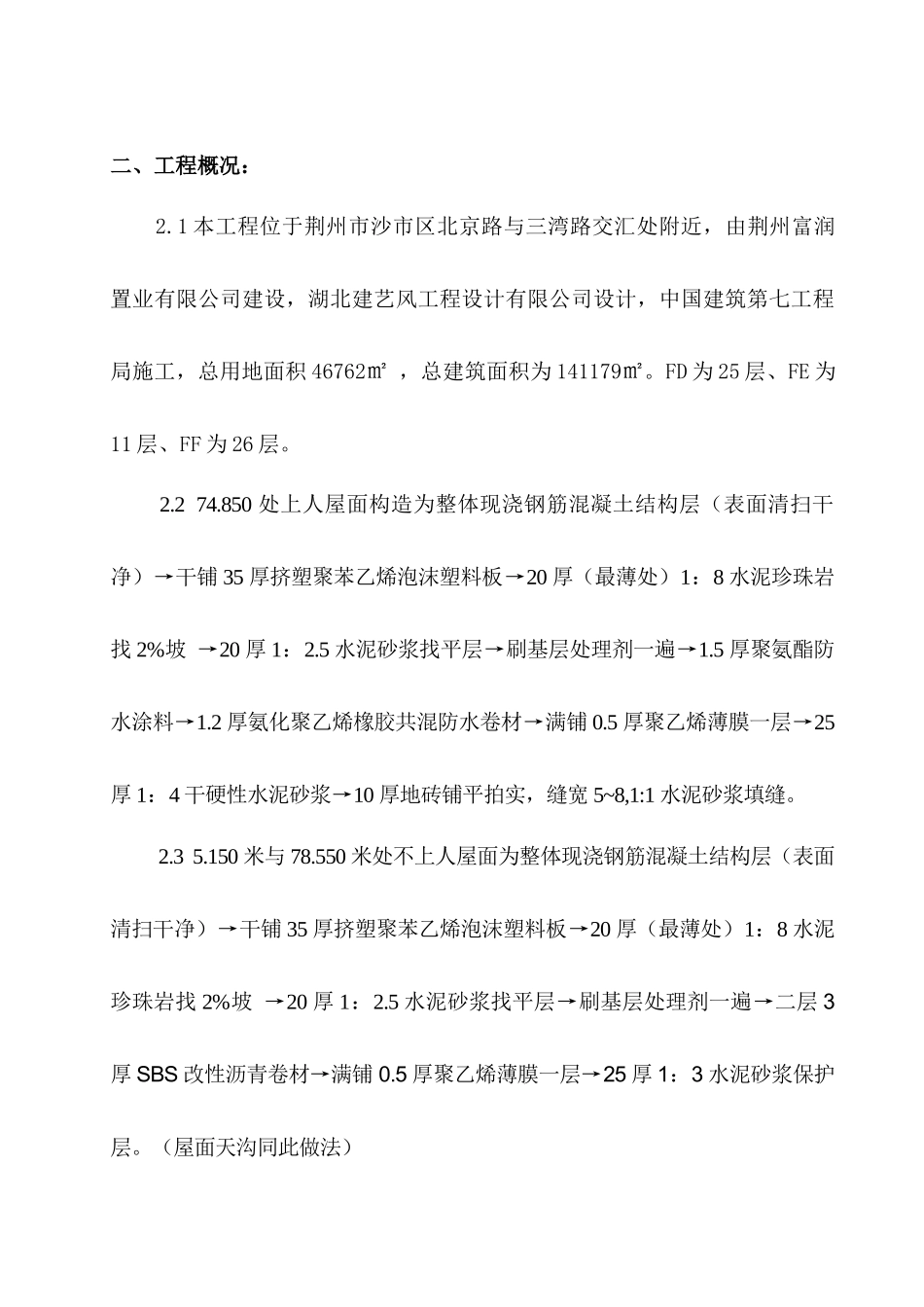

目录屋面工程专项施工方案一、编制依据:甲乙双方签订的工程承包合同;工程设计蓝图,图纸会审纪要及设计变更通知单等;现行的施工及验收规范:《屋面工程质量验收规范》GB50207-2002;《建筑工程施工质量验收统一标准》GB50300-2001;《聚氨酯硬泡体防水保温工程技术规程》JGJ14-1999;《弹性体改性沥青防水卷材》GB18242-2000;《建筑工程文件归档整理规范》GB/T50203-2001;中建总公司企业标准《屋面工程施工工艺标准》(ZJQ00-SG-007-2003);设计采用的标准图集为:《中南地区通用建筑标准设计建筑配件图集》98ZJ001、98ZJ201;中国建筑第七工程局质量管理手册(CSCEC7B/QMS/A01);中国建筑第七工程局企业标准程序文件(CSCEC7B/QMS/B01-B25);本工程施工组织设计;二、工程概况:2.1本工程位于荆州市沙市区北京路与三湾路交汇处附近,由荆州富润置业有限公司建设,湖北建艺风工程设计有限公司设计,中国建筑第七工程局施工,总用地面积46762㎡,总建筑面积为141179㎡。FD为25层、FE为11层、FF为26层。2.274.850处上人屋面构造为整体现浇钢筋混凝土结构层(表面清扫干净)→干铺35厚挤塑聚苯乙烯泡沫塑料板→20厚(最薄处)1:8水泥珍珠岩找2%坡→20厚1:2.5水泥砂浆找平层→刷基层处理剂一遍→1.5厚聚氨酯防水涂料→1.2厚氨化聚乙烯橡胶共混防水卷材→满铺0.5厚聚乙烯薄膜一层→25厚1:4干硬性水泥砂浆→10厚地砖铺平拍实,缝宽5~8,1:1水泥砂浆填缝。2.35.150米与78.550米处不上人屋面为整体现浇钢筋混凝土结构层(表面清扫干净)→干铺35厚挤塑聚苯乙烯泡沫塑料板→20厚(最薄处)1:8水泥珍珠岩找2%坡→20厚1:2.5水泥砂浆找平层→刷基层处理剂一遍→二层3厚SBS改性沥青卷材→满铺0.5厚聚乙烯薄膜一层→25厚1:3水泥砂浆保护层。(屋面天沟同此做法)2.4坡屋面为整体现浇钢筋混凝土结构层,在檐口和屋脊处预埋ф10锚筋各一排→25厚1:2.5防水砂浆找平→1.5厚聚氨酯防水涂料→40厚挤塑聚苯乙烯泡沫塑料板→50厚C20细石混凝土找平,内设ф6钢筋双向300中距→放网格线(690×720)→锚固ф8钢筋90长,锚入长度50,→扁钢与角钢分别横向、纵向与锚固钢筋焊接→挂铺彩色沥青油毡瓦(阴阳角、檐口等处按需要彩色沥青油毡瓦尺寸大小进行施工。)→1:1水泥砂浆填缝密实。屋面防水等级为II级,防水层合理使用年限为15年。三、施工布署:3.1施工质量管理组织施工质量的管理组织是确保工程质量的保证,根据本工程的实际情况,我公司把该工程的屋面施工作为重点来组织施工,三栋楼的屋面抢在春节前完工,全面组织有经验的施工队伍进场施工,能确保工程如期竣工,为后期精装施工创造好条件;用以下的组织机构来全面地进行质量的管理及控制,具体施工组织机构图如下:施工质量管理组织详见《施工质量管理组织机构图》。3.1.1质量管理职责根据质量管理体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各行其职。项目经理项目总工程师(质量经理)项目生产副经理施工生产施工工长各施工班组项目土建、安装副经理材料供应采购员各种材料质量检查部门质监负责人质量监督员进行全面检查监督施工质量管理组织机构表⑴项目经理职责:履行合同,执行企业质量方针,实现工程质量目标,组织建立和完善项目管理机构,明确项目管理人员职责,建立健全项目内部各种责任制;组织项目质量策划和质量计划的编制、实施及修改工作;组织制定项目其他各项规划、计划。对工程项目的成本、质量、安全、工期及现场文明施工等日常管理工作全面负责;合理配置并组织落实项目的各种资源,按质量体系要求组织项目的施工生产活动;协调项目经理部和业主之间的关系。⑵项目总工程师职责:组织项目人员进行图纸会审;编制施工组织设计,并发放至有关部门和人员;确定施工关键过程和特殊过程,并编制质量控制要点;组织编制作业指导书,并逐级交底至作业班组;负责项目技术洽商,处理设计变更有关事宜,负责项目的技术复核工作,参与质量事故和不合格品的处理,编制技术处理方案,组织对工程质量进行检查评定;负责项目竣工技术资料的收集、整理和归档及统计技术的选用。⑶项目副经...
