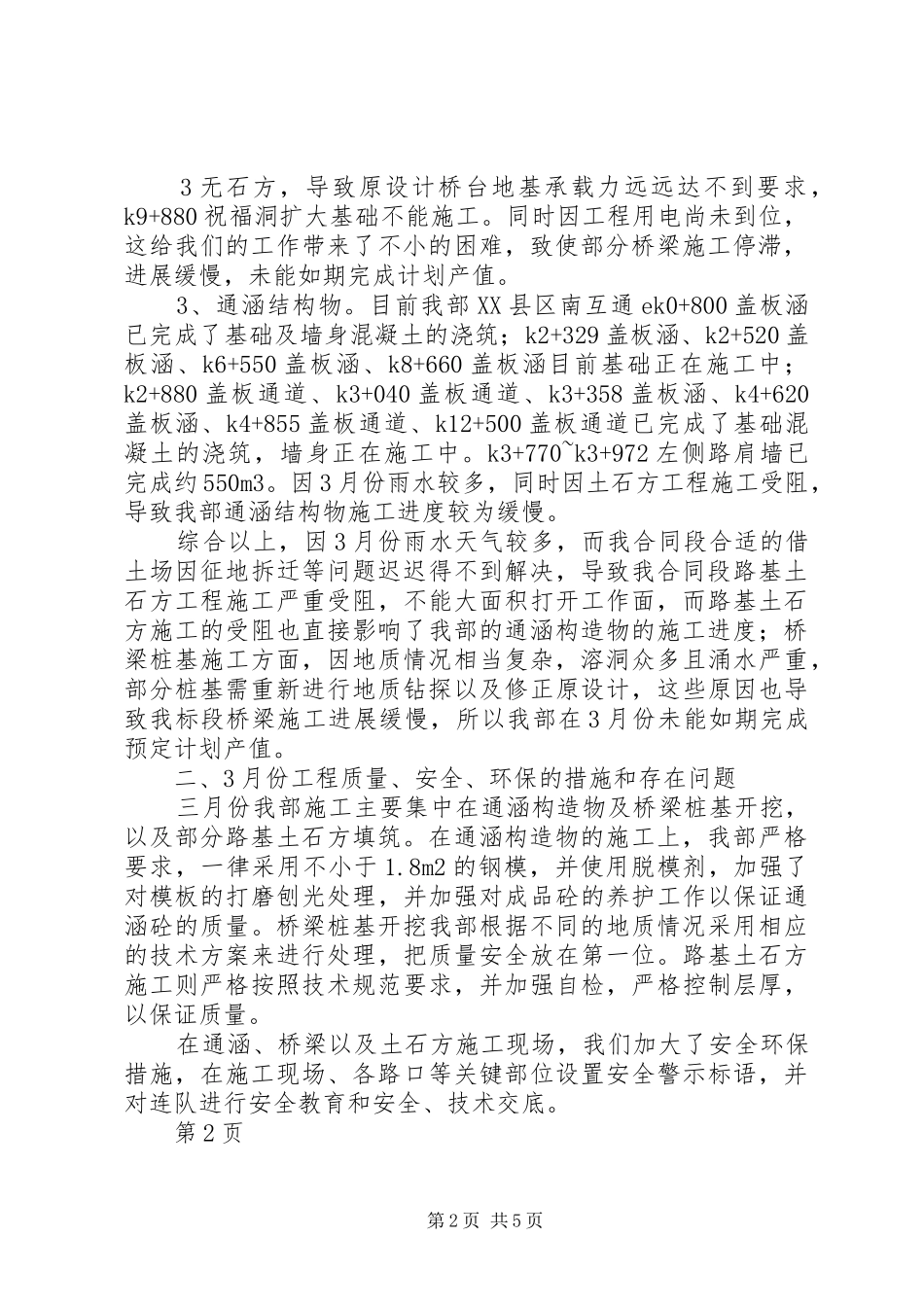

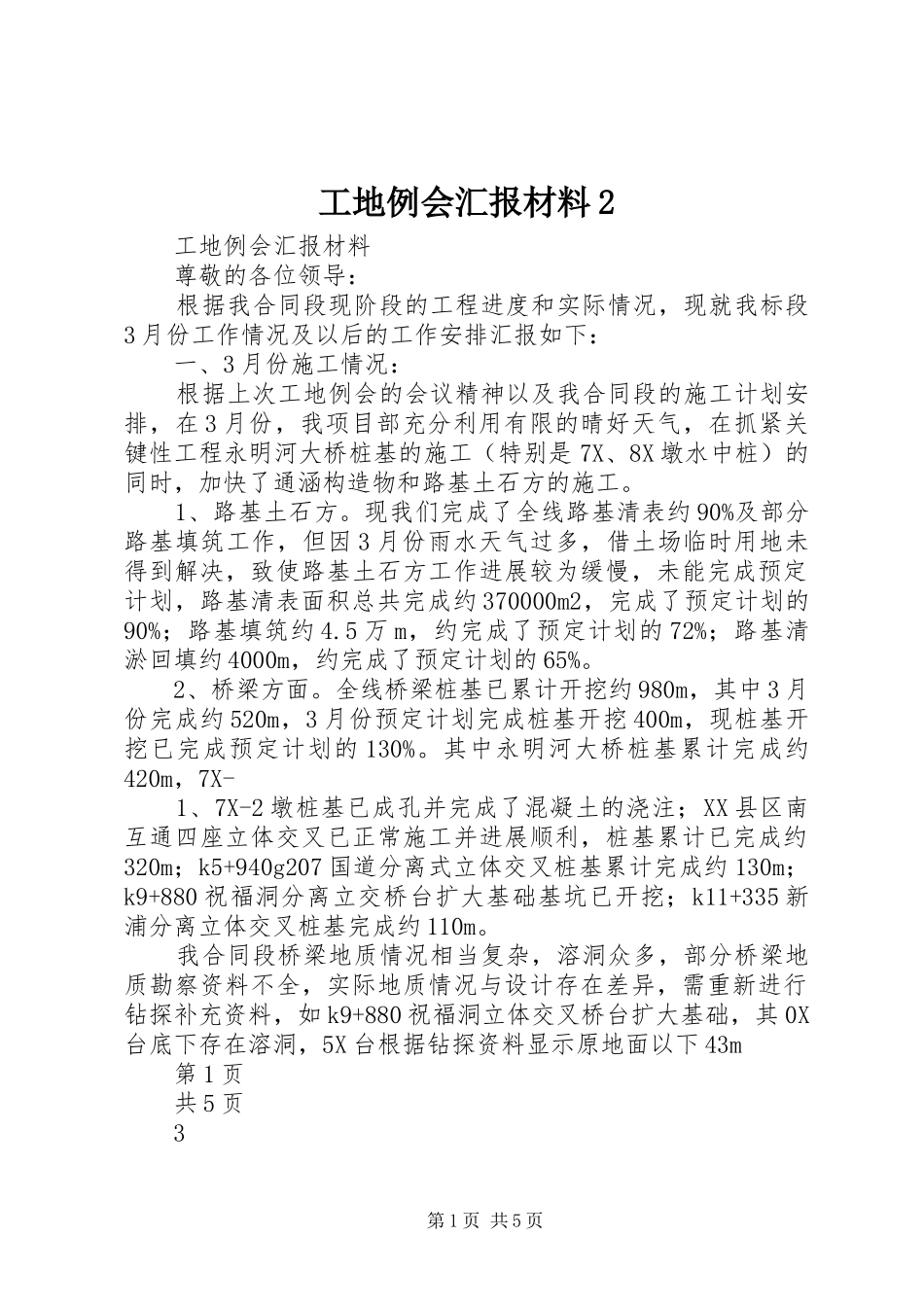

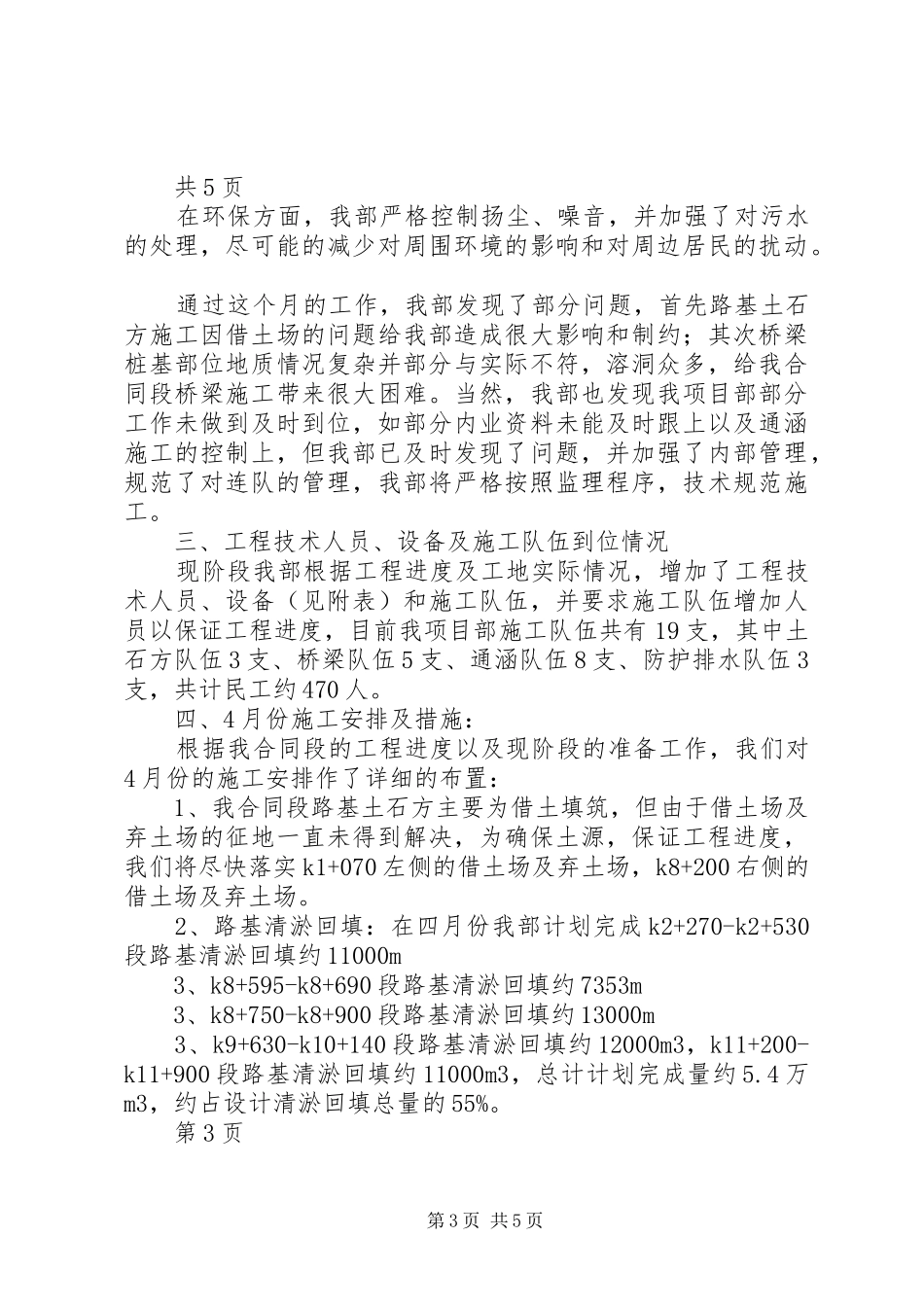

工地例会汇报材料2工地例会汇报材料尊敬的各位领导:根据我合同段现阶段的工程进度和实际情况,现就我标段3月份工作情况及以后的工作安排汇报如下:一、3月份施工情况:根据上次工地例会的会议精神以及我合同段的施工计划安排,在3月份,我项目部充分利用有限的晴好天气,在抓紧关键性工程永明河大桥桩基的施工(特别是7X、8X墩水中桩)的同时,加快了通涵构造物和路基土石方的施工
1、路基土石方
现我们完成了全线路基清表约90%及部分路基填筑工作,但因3月份雨水天气过多,借土场临时用地未得到解决,致使路基土石方工作进展较为缓慢,未能完成预定计划,路基清表面积总共完成约370000m2,完成了预定计划的90%;路基填筑约4
5万m,约完成了预定计划的72%;路基清淤回填约4000m,约完成了预定计划的65%
2、桥梁方面
全线桥梁桩基已累计开挖约980m,其中3月份完成约520m,3月份预定计划完成桩基开挖400m,现桩基开挖已完成预定计划的130%
其中永明河大桥桩基累计完成约420m,7X-1、7X-2墩桩基已成孔并完成了混凝土的浇注;XX县区南互通四座立体交叉已正常施工并进展顺利,桩基累计已完成约320m;k5+940g207国道分离式立体交叉桩基累计完成约130m;k9+880祝福洞分离立交桥台扩大基础基坑已开挖;k11+335新浦分离立体交叉桩基完成约110m
我合同段桥梁地质情况相当复杂,溶洞众多,部分桥梁地质勘察资料不全,实际地质情况与设计存在差异,需重新进行钻探补充资料,如k9+880祝福洞立体交叉桥台扩大基础,其0X台底下存在溶洞,5X台根据钻探资料显示原地面以下43m第1页共5页3第1页共5页3无石方,导致原设计桥台地基承载力远远达不到要求,k9+880祝福洞扩大基础不能施工
同时因工程用电尚未到位,这给我们的工作带来了不小的困难,致使部分桥梁施工停滞,进展缓慢,未能如期完成
