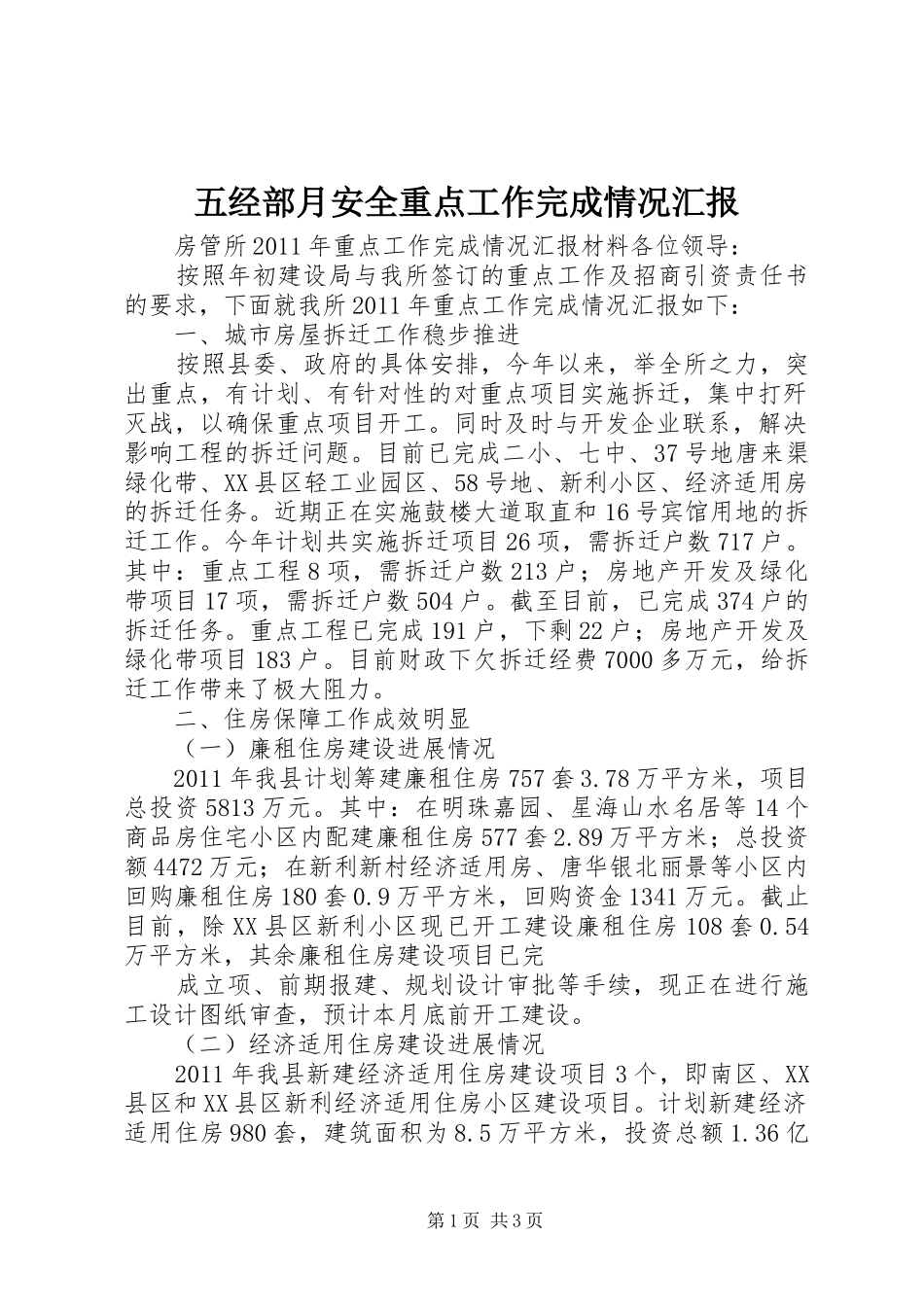

五经部月安全重点工作完成情况汇报房管所2011年重点工作完成情况汇报材料各位领导:按照年初建设局与我所签订的重点工作及招商引资责任书的要求,下面就我所2011年重点工作完成情况汇报如下:一、城市房屋拆迁工作稳步推进按照县委、政府的具体安排,今年以来,举全所之力,突出重点,有计划、有针对性的对重点项目实施拆迁,集中打歼灭战,以确保重点项目开工
同时及时与开发企业联系,解决影响工程的拆迁问题
目前已完成二小、七中、37号地唐来渠绿化带、XX县区轻工业园区、58号地、新利小区、经济适用房的拆迁任务
近期正在实施鼓楼大道取直和16号宾馆用地的拆迁工作
今年计划共实施拆迁项目26项,需拆迁户数717户
其中:重点工程8项,需拆迁户数213户;房地产开发及绿化带项目17项,需拆迁户数504户
截至目前,已完成374户的拆迁任务
重点工程已完成191户,下剩22户;房地产开发及绿化带项目183户
目前财政下欠拆迁经费7000多万元,给拆迁工作带来了极大阻力

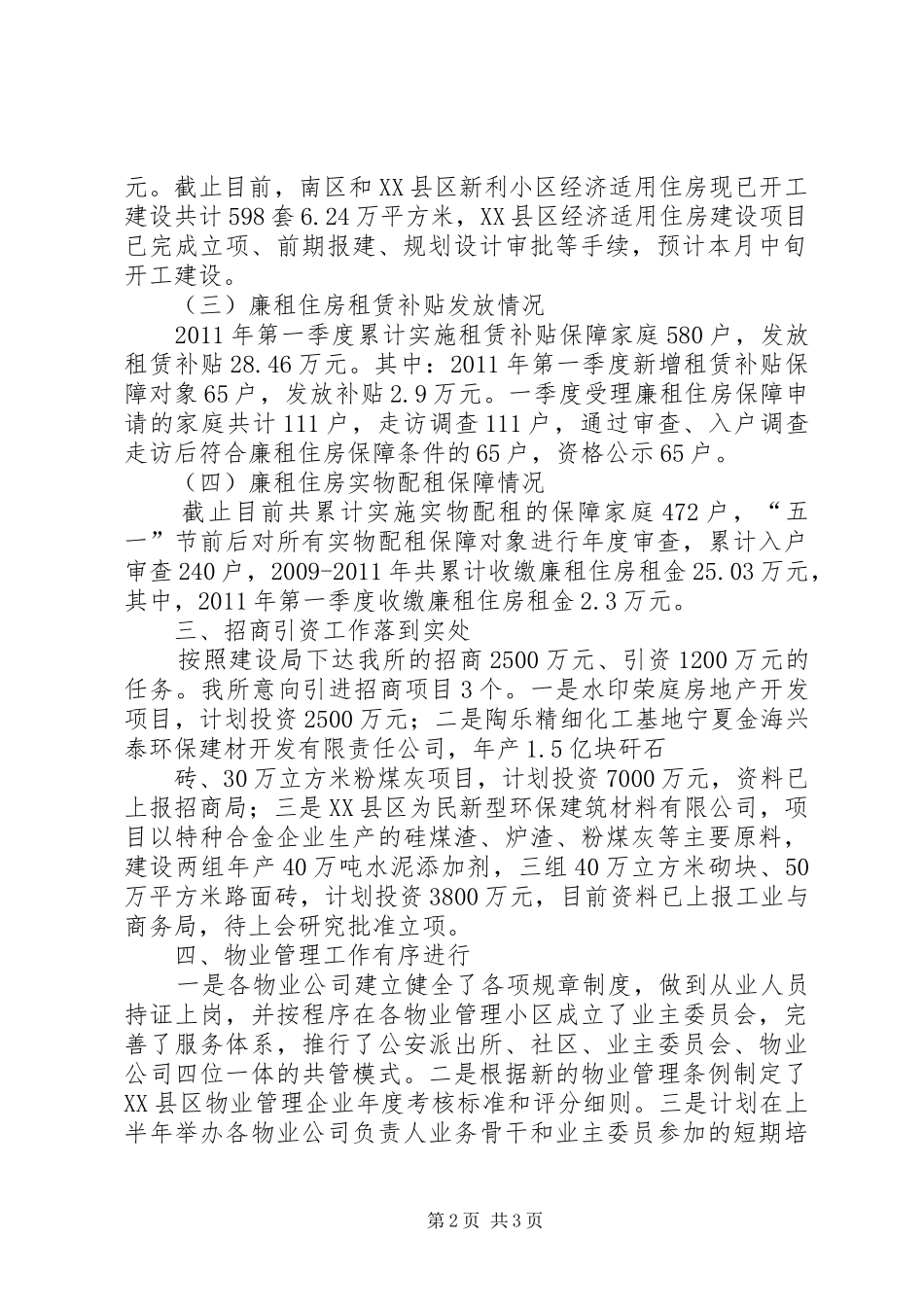

二、住房保障工作成效明显(一)廉租住房建设进展情况2011年我县计划筹建廉租住房757套3
78万平方米,项目总投资5813万元
其中:在明珠嘉园、星海山水名居等14个商品房住宅小区内配建廉租住房577套2
89万平方米;总投资额4472万元;在新利新村经济适用房、唐华银北丽景等小区内回购廉租住房180套0
9万平方米,回购资金1341万元
截止目前,除XX县区新利小区现已开工建设廉租住房108套0
54万平方米,其余廉租住房建设项目已完成立项、前期报建、规划设计审批等手续,现正在进行施工设计图纸审查,预计本月底前开工建设
(二)经济适用住房建设进展情况2011年我县新建经济适用住房建设项目3个,即南区、XX县区和XX县区新利经济适用住房小区建设项目
计划新建经济适用住房980套,建筑面积为8
5万平方米,投资总额1
36亿第1页共3
