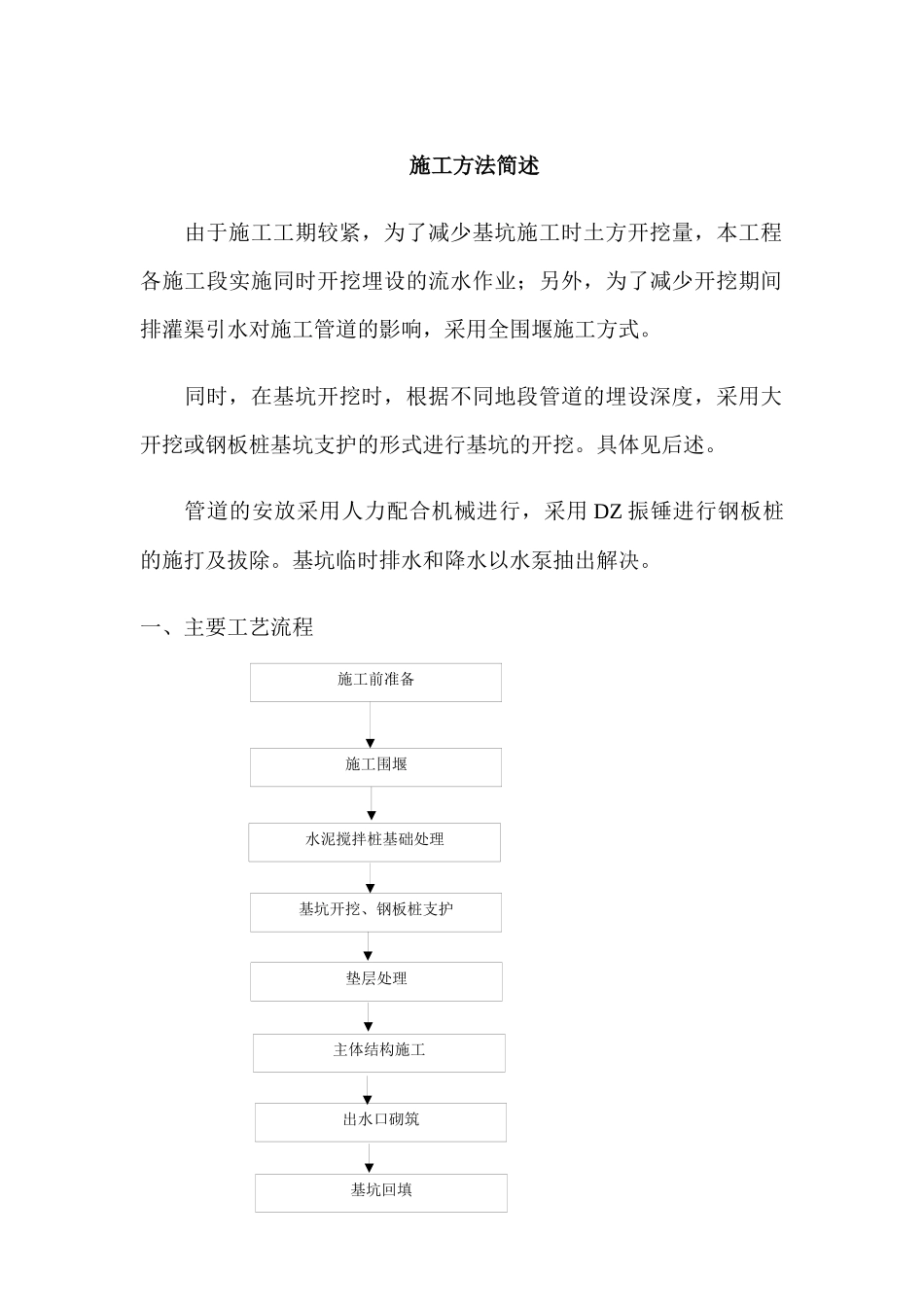

施工前准备施工围堰水泥搅拌桩基础处理基坑开挖、钢板桩支护垫层处理主体结构施工出水口砌筑基坑回填施工方法简述由于施工工期较紧,为了减少基坑施工时土方开挖量,本工程各施工段实施同时开挖埋设的流水作业;另外,为了减少开挖期间排灌渠引水对施工管道的影响,采用全围堰施工方式
同时,在基坑开挖时,根据不同地段管道的埋设深度,采用大开挖或钢板桩基坑支护的形式进行基坑的开挖
管道的安放采用人力配合机械进行,采用DZ振锤进行钢板桩的施打及拔除
基坑临时排水和降水以水泵抽出解决

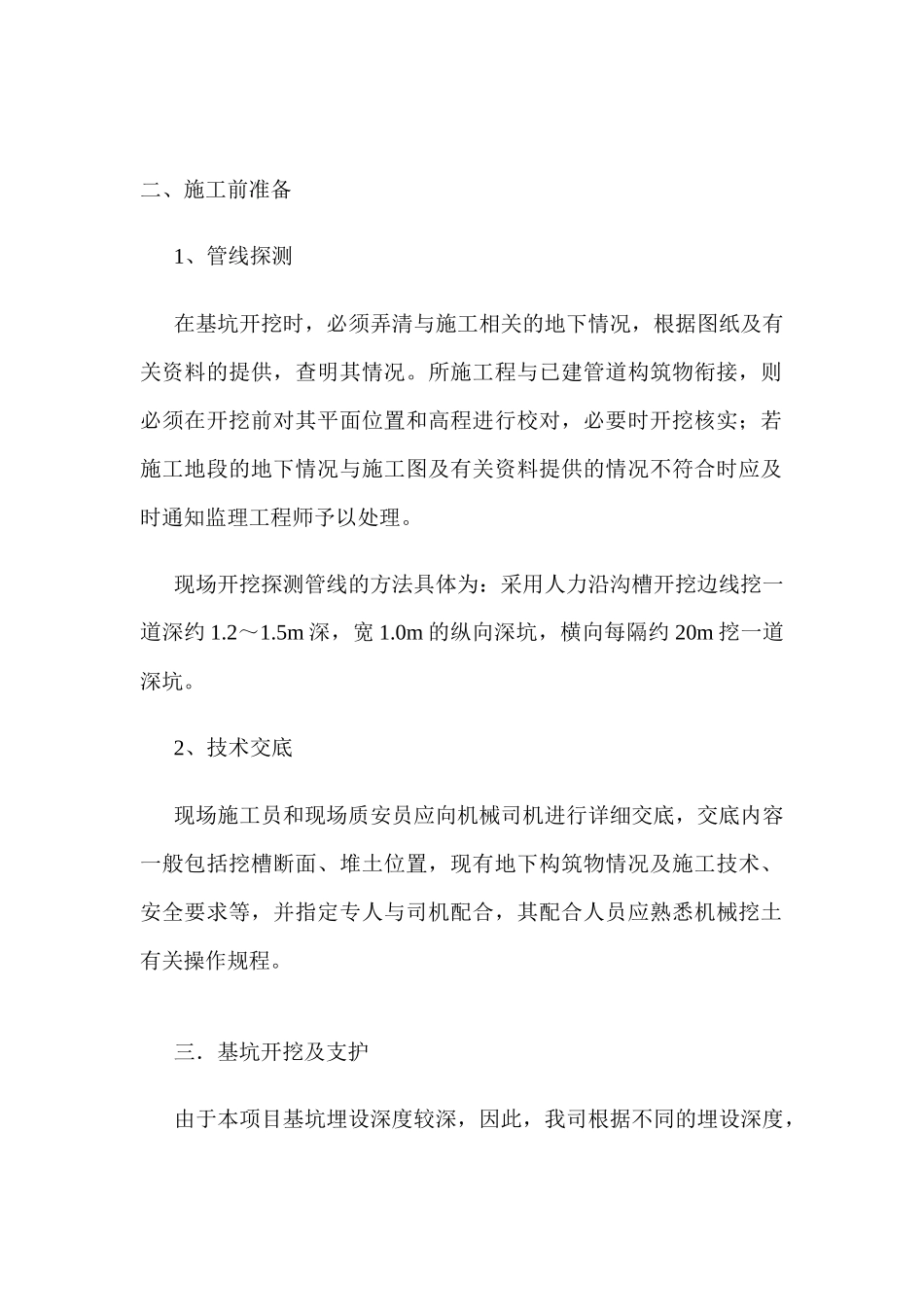

一、主要工艺流程二、施工前准备1、管线探测在基坑开挖时,必须弄清与施工相关的地下情况,根据图纸及有关资料的提供,查明其情况
所施工程与已建管道构筑物衔接,则必须在开挖前对其平面位置和高程进行校对,必要时开挖核实;若施工地段的地下情况与施工图及有关资料提供的情况不符合时应及时通知监理工程师予以处理
现场开挖探测管线的方法具体为:采用人力沿沟槽开挖边线挖一道深约1
5m深,宽1
0m的纵向深坑,横向每隔约20m挖一道深坑
2、技术交底现场施工员和现场质安员应向机械司机进行详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关操作规程

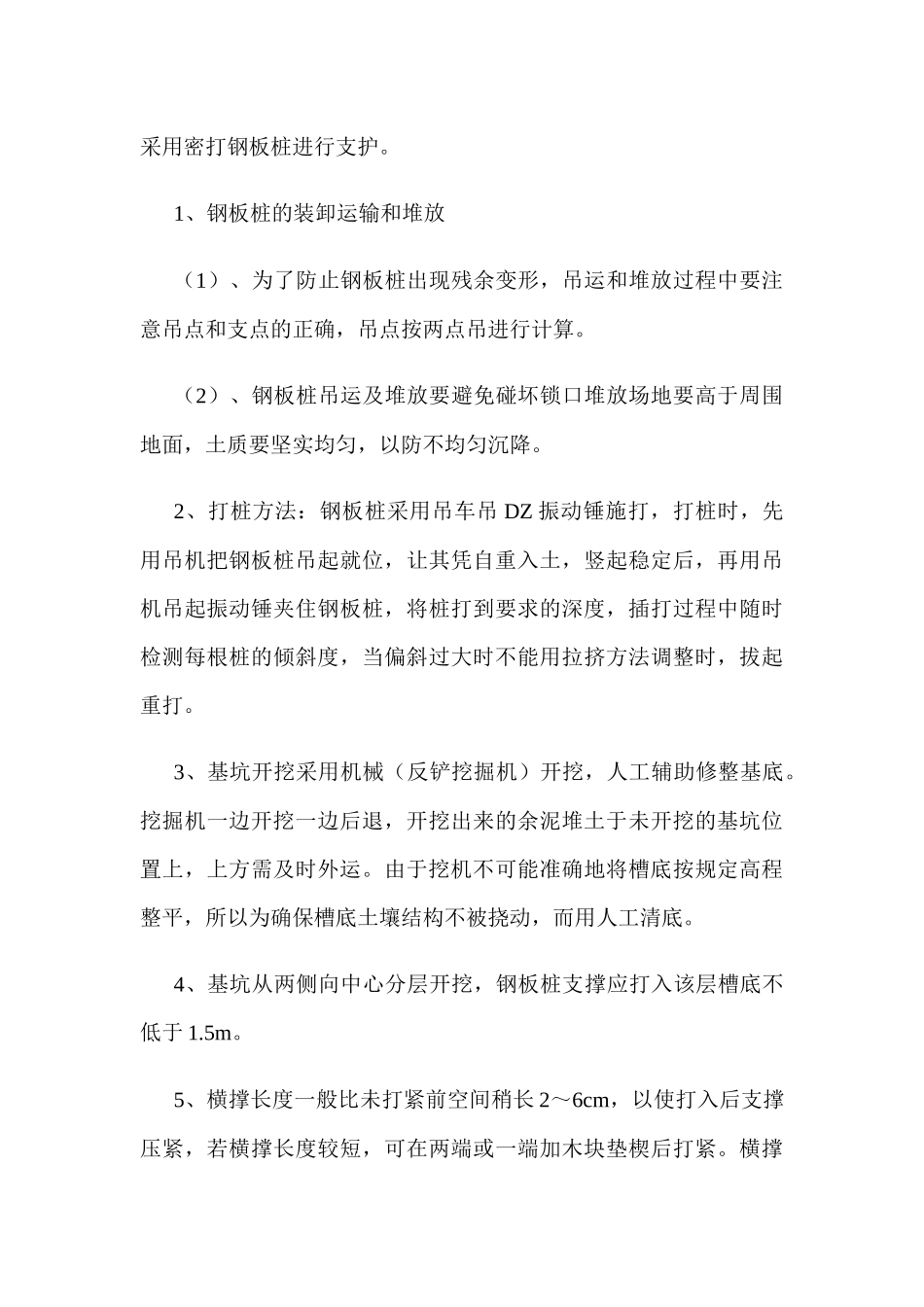

三.基坑开挖及支护由于本项目基坑埋设深度较深,因此,我司根据不同的埋设深度,采用密打钢板桩进行支护
1、钢板桩的装卸运输和堆放(1)、为了防止钢板桩出现残余变形,吊运和堆放过程中要注意吊点和支点的正确,吊点按两点吊进行计算
(2)、钢板桩吊运及堆放要避免碰坏锁口堆放场地要高于周围地面,土质要坚实均匀,以防不均匀沉降
2、打桩方法:钢板桩采用吊车吊DZ振动锤施打,打桩时,先用吊机把钢板桩吊起就位,让其凭自重入土,竖起稳定后,再用吊机吊起振动锤夹住钢板桩,将桩打到要求的深度,插打过程中随时检测每
