屋面钢结构施工脚手架搭设方案一、工程概况:本工程裙房与主楼间设计为采光连廊,32层及33层以上为轻型钢结构屋面,为便于连廊及钢结构安装施工,在该部位需搭设满堂脚手架
连廊处满堂脚手架的搭设高度为32M,搭设面积为630M²;32层处满堂脚手架的搭设高度为24M,搭设面积约765M²;33层处满堂脚手架的搭设高度为19
2M,搭设面积约587M²
满堂脚手上不堆放材料,只要满足人员及零星材料即可,满堂脚手架的使用荷载不超过2
5KN;屋面钢桁架部份单件长度达到20
55M,单件重量达到6929KG,吊车无法直接吊装就位,需在分段在脚手架上组装就位
二、编制依据:1.本方案根据建筑施工扣件式钢管脚手架安全技术规范JGJ-130-2001及相关技术规范、技术资料编制
2.地铁大厦屋顶钢结构及连廊施工图
三、脚手架的搭设方案:为满足钢结构施工搭设的满堂脚手架,全部采用Φ48*3
满堂脚手架立杆间距纵横均为1600,立杆底部增设300*300*18胶合板,立杆接长必须对接,不得采用搭接接长
满堂脚手架水平横杆沿高度每间隔1600设一道,距楼地面200设一道扫地杆
满堂脚手架的剪刀撑纵横均要设置,每间隔4
8M设一道,从下到上全高设置,剪刀撑与楼面的角度为45度至60度,剪刀撑必须采用搭接接长,搭接长度不小于1M

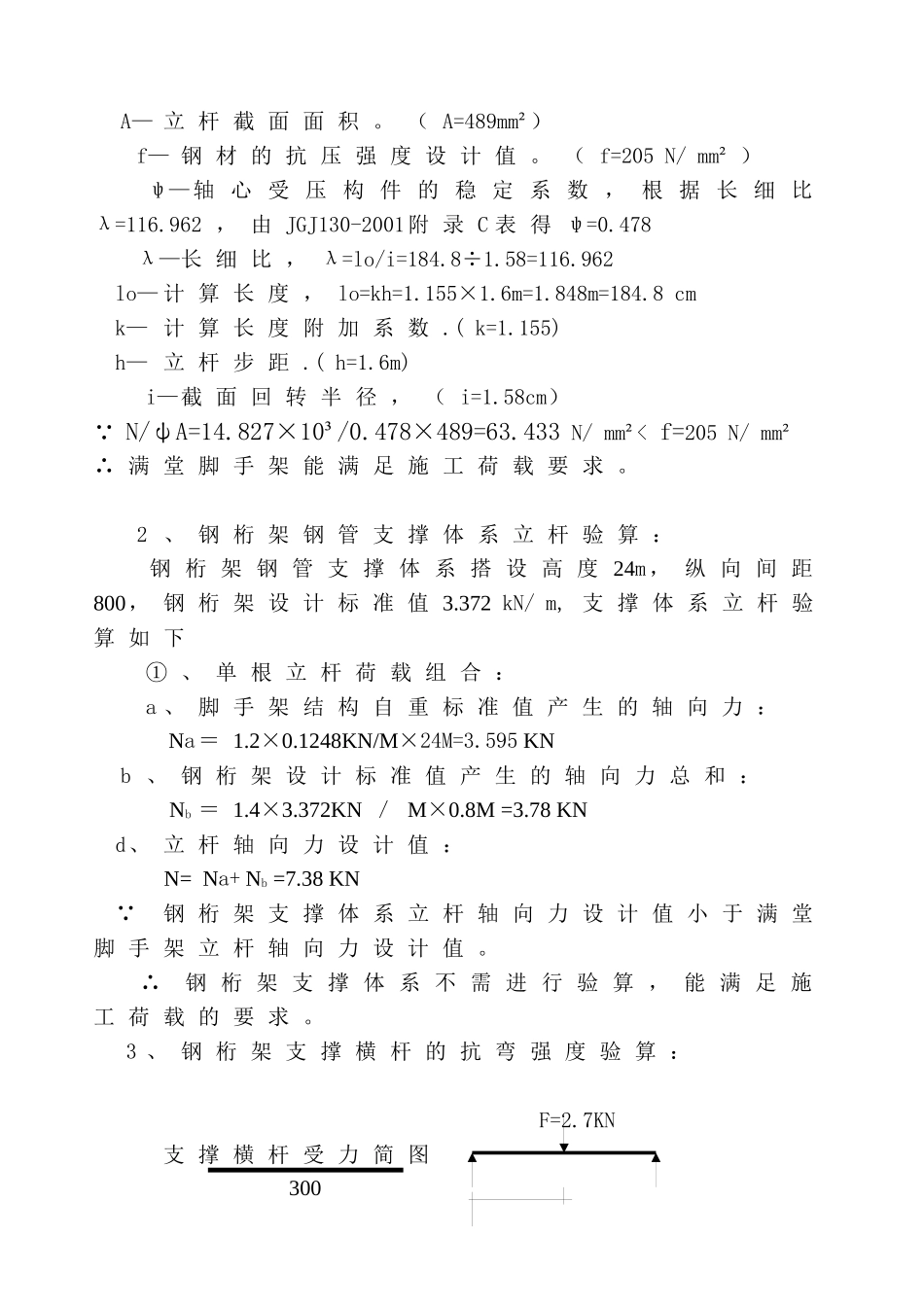

满堂脚手架顶面满铺脚手板,脚手板采用钢筋跳板,脚手板下水平横杆的间距不大于600,脚手板与水平横杆用16#铁丝绑牢

为满足钢桁架在脚手架上组装就位,每榀桁架下增加钢管支撑
桁架支撑采用Φ48*3
5钢管搭设,支撑立杆纵向间距800,横向设两排立杆,横向间距600,立杆底部垫300*300*18胶合板,立杆接长必须对接,不得采用搭接
支撑的水产横杆沿高度每间隔1600设一道,距楼地面200设一道扫地杆
支撑的剪刀撑纵横方向每间隔4
8M设一道,从下到上全高设置,剪刀
