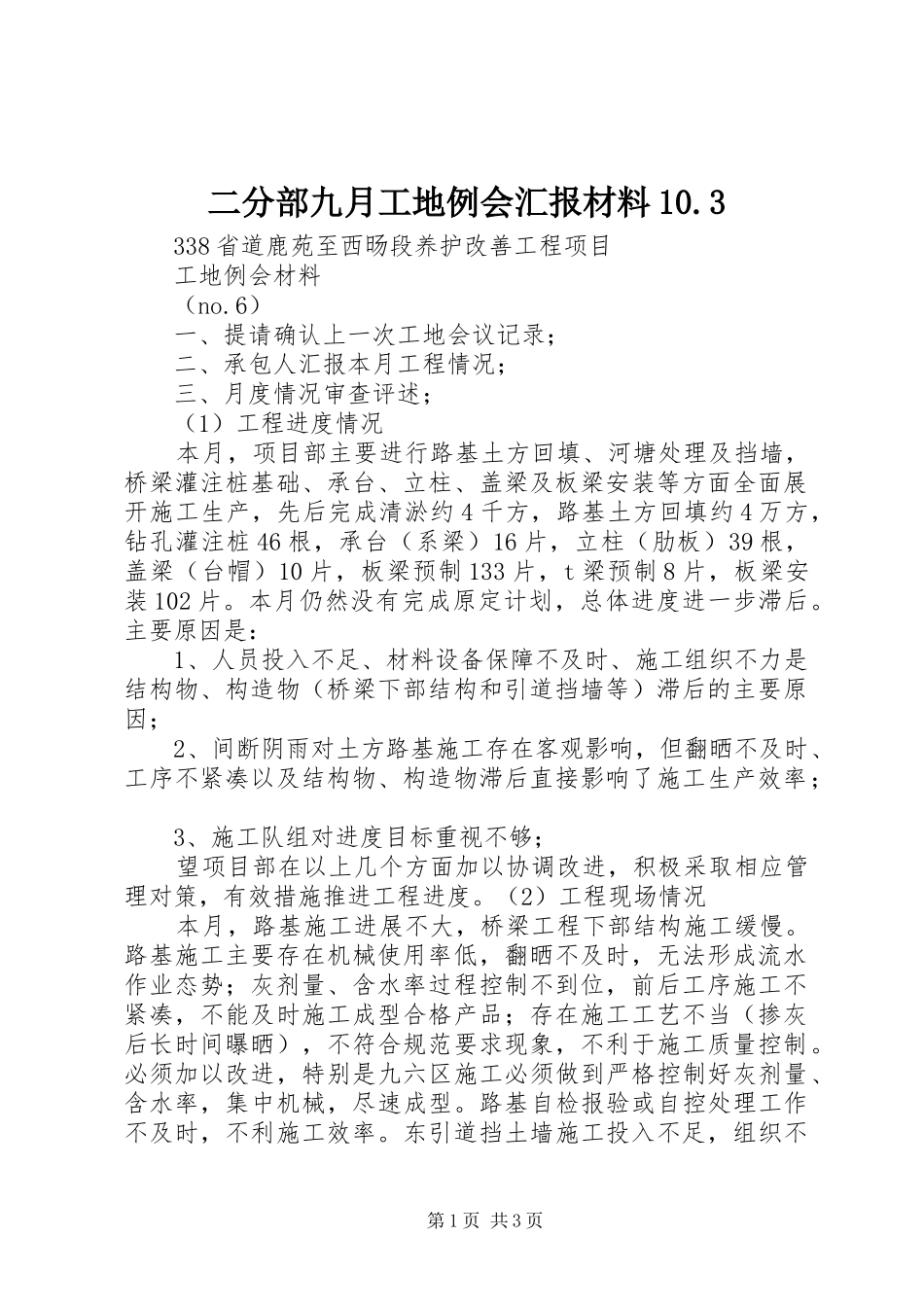

二分部九月工地例会汇报材料10
3338省道鹿苑至西旸段养护改善工程项目工地例会材料(no
6)一、提请确认上一次工地会议记录;二、承包人汇报本月工程情况;三、月度情况审查评述;(1)工程进度情况本月,项目部主要进行路基土方回填、河塘处理及挡墙,桥梁灌注桩基础、承台、立柱、盖梁及板梁安装等方面全面展开施工生产,先后完成清淤约4千方,路基土方回填约4万方,钻孔灌注桩46根,承台(系梁)16片,立柱(肋板)39根,盖梁(台帽)10片,板梁预制133片,t梁预制8片,板梁安装102片
本月仍然没有完成原定计划,总体进度进一步滞后
主要原因是:1、人员投入不足、材料设备保障不及时、施工组织不力是结构物、构造物(桥梁下部结构和引道挡墙等)滞后的主要原因;2、间断阴雨对土方路基施工存在客观影响,但翻晒不及时、工序不紧凑以及结构物、构造物滞后直接影响了施工生产效率;3、施工队组对进度目标重视不够;望项目部在以上几个方面加以协调改进,积极采取相应管理对策,有效措施推进工程进度
(2)工程现场情况本月,路基施工进展不大,桥梁工程下部结构施工缓慢
路基施工主要存在机械使用率低,翻晒不及时,无法形成流水作业态势;灰剂量、含水率过程控制不到位,前后工序施工不紧凑,不能及时施工成型合格产品;存在施工工艺不当(掺灰后长时间曝晒),不符合规范要求现象,不利于施工质量控制
必须加以改进,特别是九六区施工必须做到严格控制好灰剂量、含水率,集中机械,尽速成型
路基自检报验或自控处理工作不及时,不利施工效率
东引道挡土墙施工投入不足,组织不第1页共3页力,进度滞后,已严重制约高填土路基施工,影响到工期目标
项目部必须引起高度重视
桥梁施工钢筋工不足,下部结构特别是盖梁施工缓慢,影响构件安装及绞缝施工,危及年度计划实现;现浇箱梁施工准备不足,具体技术方案报审滞后(至今未完成报批手续),有关设备、材料、人员要及早安
