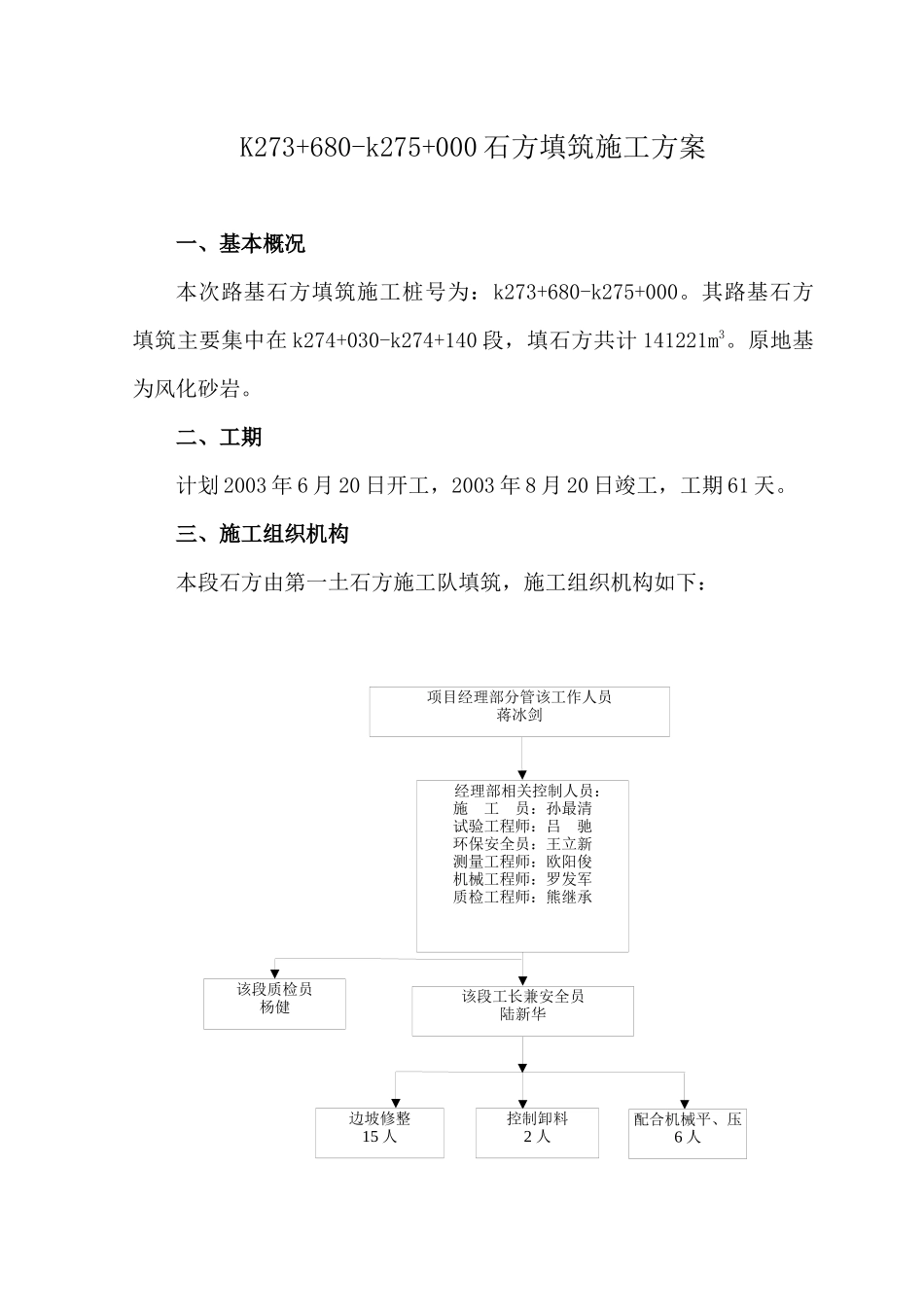

项目经理部分管该工作人员蒋冰剑该段质检员杨健该段工长兼安全员陆新华经理部相关控制人员:施工员:孙最清试验工程师:吕驰环保安全员:王立新测量工程师:欧阳俊机械工程师:罗发军质检工程师:熊继承边坡修整15人控制卸料2人配合机械平、压6人K273+680-k275+000石方填筑施工方案一、基本概况本次路基石方填筑施工桩号为:k273+680-k275+000
其路基石方填筑主要集中在k274+030-k274+140段,填石方共计141221m3
原地基为风化砂岩
二、工期计划2003年6月20日开工,2003年8月20日竣工,工期61天

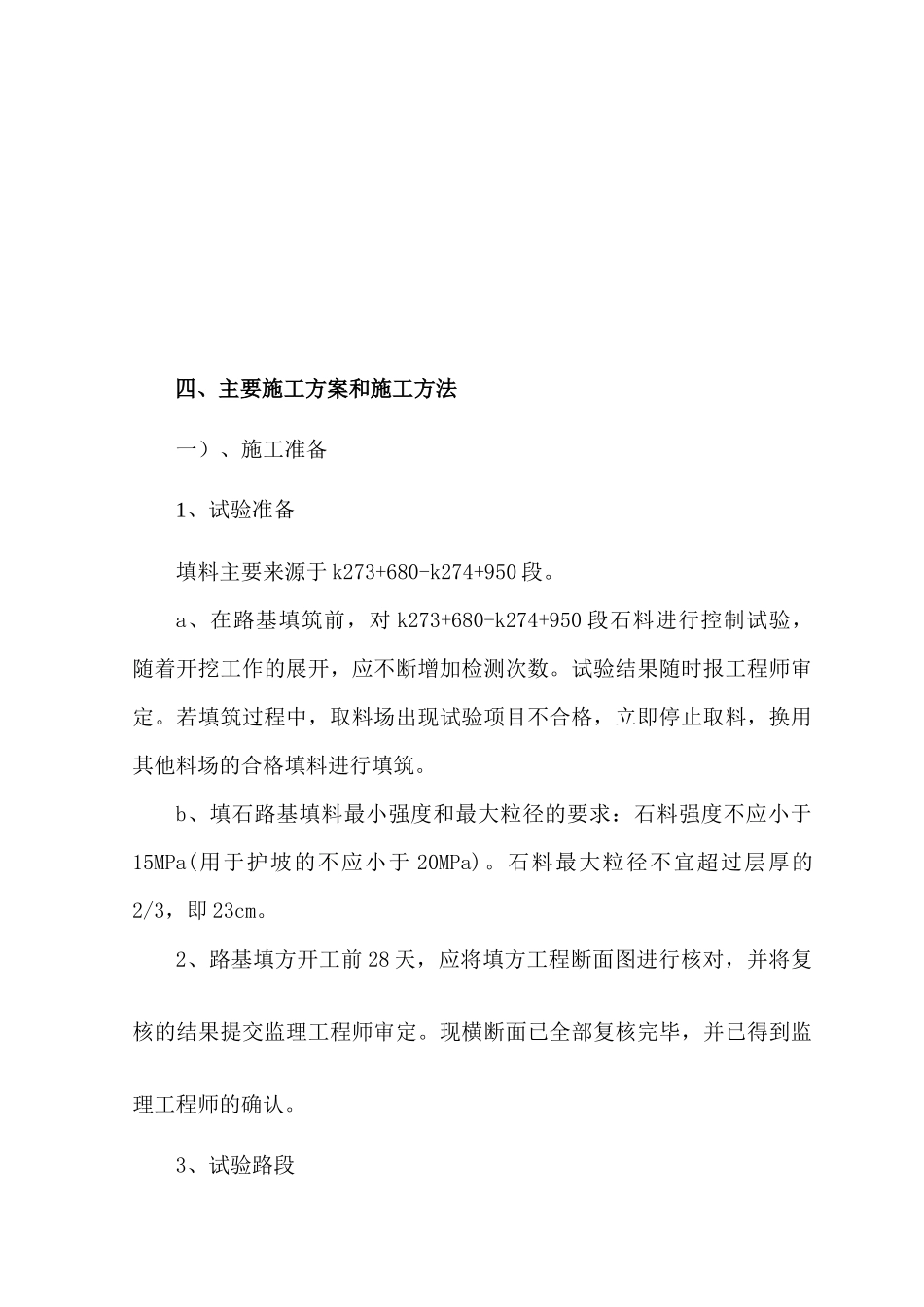

三、施工组织机构本段石方由第一土石方施工队填筑,施工组织机构如下:四、主要施工方案和施工方法一)、施工准备1、试验准备填料主要来源于k273+680-k274+950段
a、在路基填筑前,对k273+680-k274+950段石料进行控制试验,随着开挖工作的展开,应不断增加检测次数
试验结果随时报工程师审定
若填筑过程中,取料场出现试验项目不合格,立即停止取料,换用其他料场的合格填料进行填筑
b、填石路基填料最小强度和最大粒径的要求:石料强度不应小于15MPa(用于护坡的不应小于20MPa)
石料最大粒径不宜超过层厚的2/3,即23cm
2、路基填方开工前28天,应将填方工程断面图进行核对,并将复核的结果提交监理工程师审定
现横断面已全部复核完毕,并已得到监理工程师的确认
3、试验路段试验路段已完成,试验路段所得结论为:①、用石灰划网格,网格尺寸为8m×4m,15T自卸汽车装料控制11m3/车(松方),松铺厚度控制为35cm
②、该地段石方为砂岩,先用165KW以上推土机推平,推平的过程中进行了初步碾压,然后用YZ18压路机碾压6遍,压实度能达到93区的要求
4、场地准备该填方地段已增设了水准点和导线点,原地面表土、草皮已清理完毕,纵向施工便
