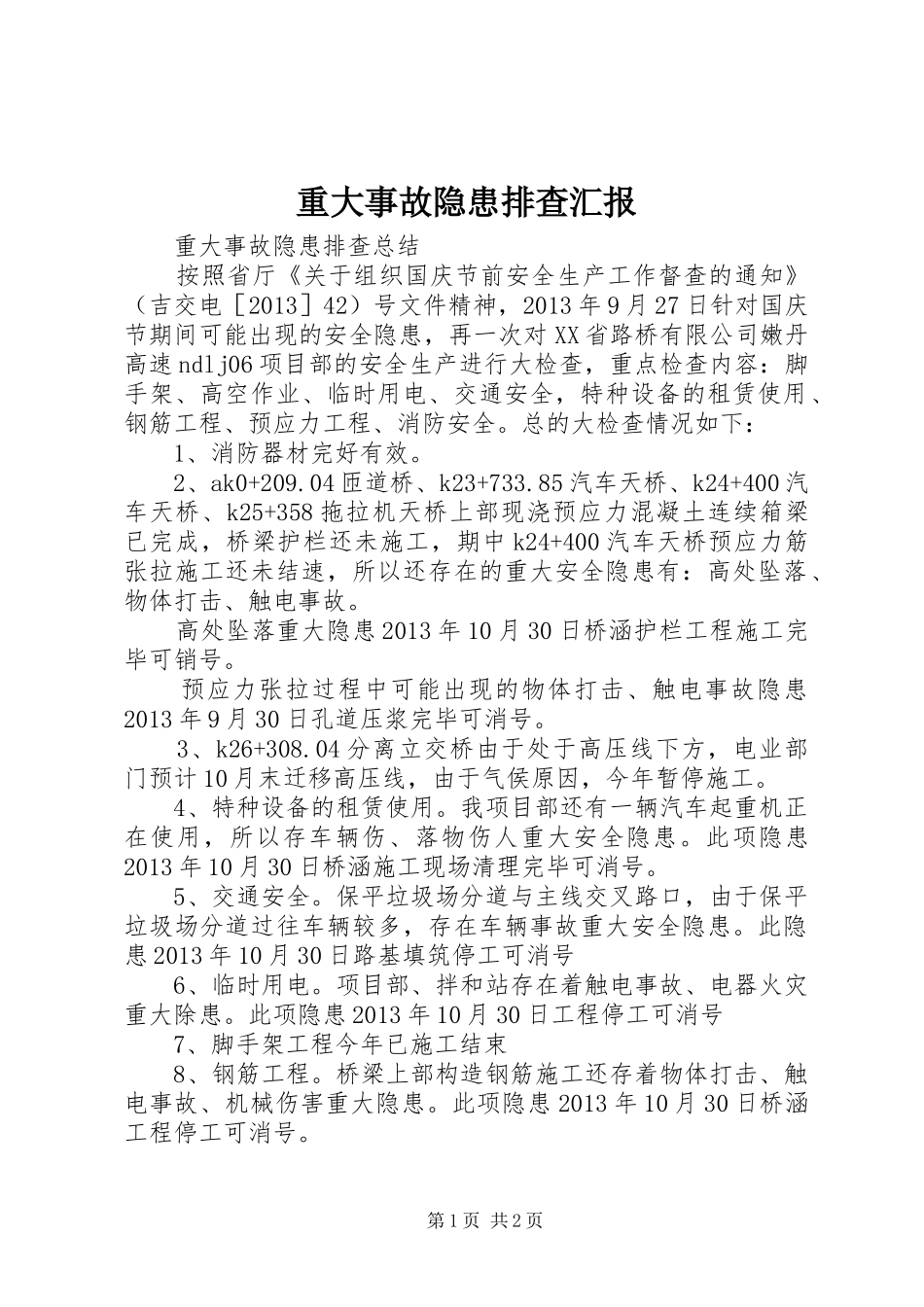

重大事故隐患排查汇报重大事故隐患排查总结按照省厅《关于组织国庆节前安全生产工作督查的通知》(吉交电[2013]42)号文件精神,2013年9月27日针对国庆节期间可能出现的安全隐患,再一次对XX省路桥有限公司嫩丹高速ndlj06项目部的安全生产进行大检查,重点检查内容:脚手架、高空作业、临时用电、交通安全,特种设备的租赁使用、钢筋工程、预应力工程、消防安全
总的大检查情况如下:1、消防器材完好有效
2、ak0+209
04匝道桥、k23+733
85汽车天桥、k24+400汽车天桥、k25+358拖拉机天桥上部现浇预应力混凝土连续箱梁已完成,桥梁护栏还未施工,期中k24+400汽车天桥预应力筋张拉施工还未结速,所以还存在的重大安全隐患有:高处坠落、物体打击、触电事故
高处坠落重大隐患2013年10月30日桥涵护栏工程施工完毕可销号
预应力张拉过程中可能出现的物体打击、触电事故隐患2013年9月30日孔道压浆完毕可消号
3、k26+308
04分离立交桥由于处于高压线下方,电业部门预计10月末迁移高压线,由于气侯原因,今年暂停施工
4、特种设备的租赁使用
我项目部还有一辆汽车起重机正在使用,所以存车辆伤、落物伤人重大安全隐患
此项隐患2013年10月30日桥涵施工现场清理完毕可消号
5、交通安全
保平垃圾场分道与主线交叉路口,由于保平垃圾场分道过往车辆较多,存在车辆事故重大安全隐患
此隐患2013年10月30日路基填筑停工可消号6、临时用电
项目部、拌和站存在着触电事故、电器火灾重大除患
此项隐患2013年10月30日工程停工可消号7、脚手架工程今年已施工结束8、钢筋工程
桥梁上部构造钢筋施工还存着物体打击、触电事故、机械伤害重大隐患
此项隐患2013年10月30日桥涵工程停工可消号

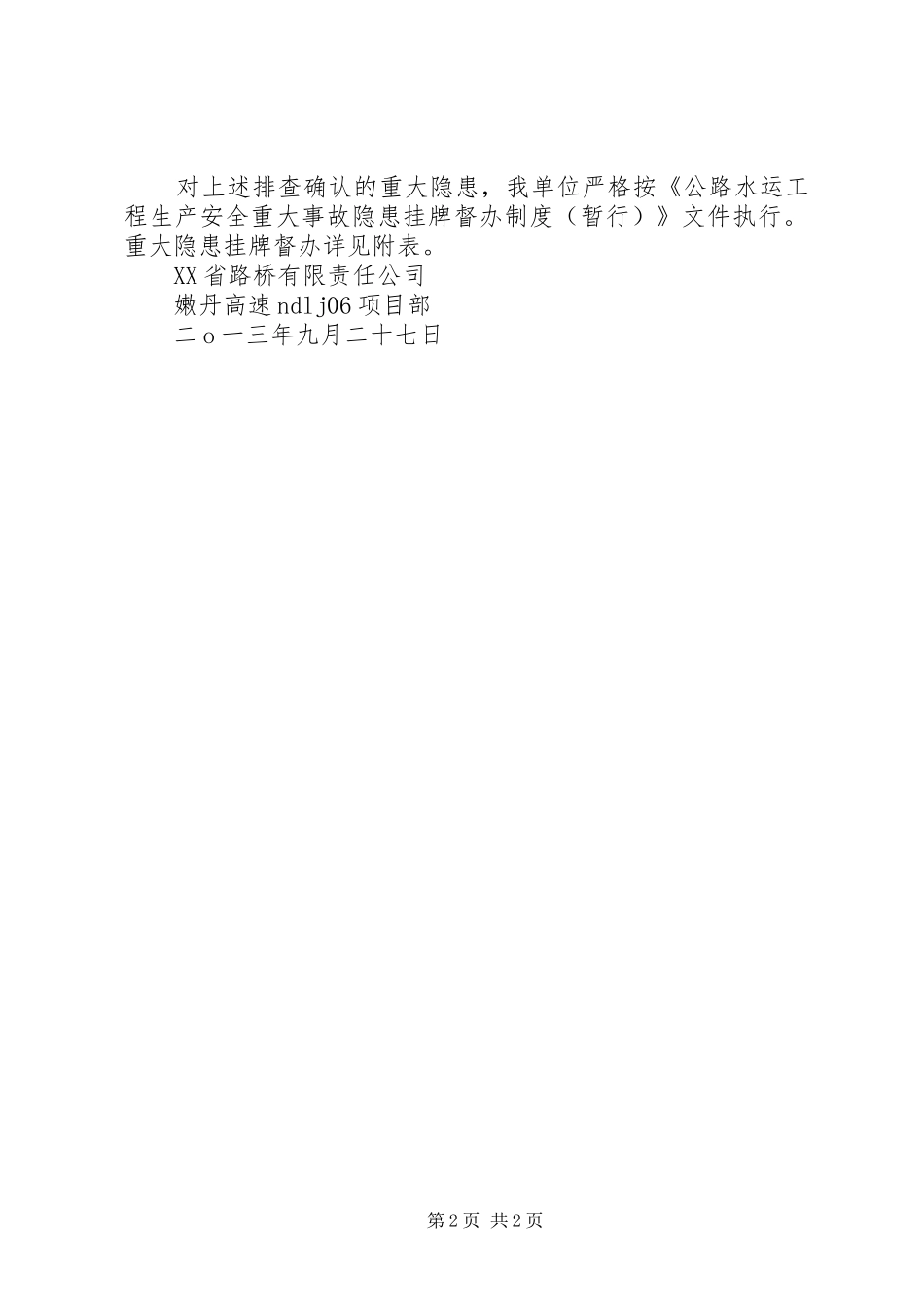

第1页共2页对上述排查确认的重大隐患,我单位严格按《公路水运工程生产安全重大事故隐患挂牌督办
