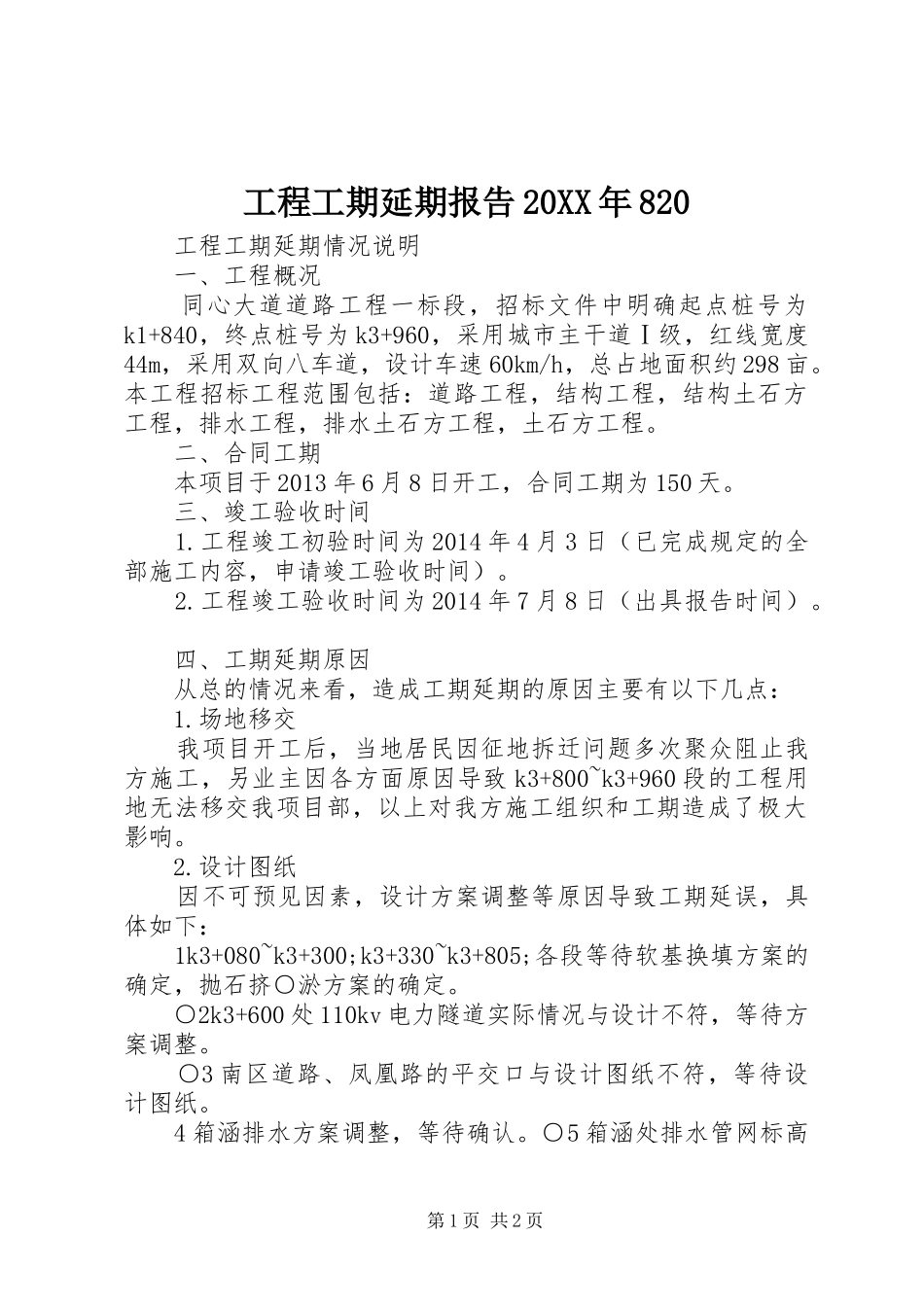

工程工期延期报告20XX年820工程工期延期情况说明一、工程概况同心大道道路工程一标段,招标文件中明确起点桩号为k1+840,终点桩号为k3+960,采用城市主干道Ⅰ级,红线宽度44m,采用双向八车道,设计车速60km/h,总占地面积约298亩。本工程招标工程范围包括:道路工程,结构工程,结构土石方工程,排水工程,排水土石方工程,土石方工程。二、合同工期本项目于2013年6月8日开工,合同工期为150天。三、竣工验收时间1.工程竣工初验时间为2014年4月3日(已完成规定的全部施工内容,申请竣工验收时间)。2.工程竣工验收时间为2014年7月8日(出具报告时间)。四、工期延期原因从总的情况来看,造成工期延期的原因主要有以下几点:1.场地移交我项目开工后,当地居民因征地拆迁问题多次聚众阻止我方施工,另业主因各方面原因导致k3+800~k3+960段的工程用地无法移交我项目部,以上对我方施工组织和工期造成了极大影响。2.设计图纸因不可预见因素,设计方案调整等原因导致工期延误,具体如下:1k3+080~k3+300;k3+330~k3+805;各段等待软基换填方案的确定,抛石挤○淤方案的确定。○2k3+600处110kv电力隧道实际情况与设计不符,等待方案调整。○3南区道路、凤凰路的平交口与设计图纸不符,等待设计图纸。4箱涵排水方案调整,等待确认。○5箱涵处排水管网标高第1页共2页调整,等待图纸。○6凤凰路口排水管网图纸变更,等待图纸。○五、总结本工程工期延期存在多方面的非施工单位原因,但我方在施工期间得到业主和监理单位的大力帮助,克服重重困难,于2014年4月3日完成规定的全部施工内容,于2014年8月8日获得竣工验收合格报告,造成竣工验收延期约8个月,特此说明,望各单位支持。城建集团有限公司2013年12月10日同心大道一标段项目部第2页共2页
