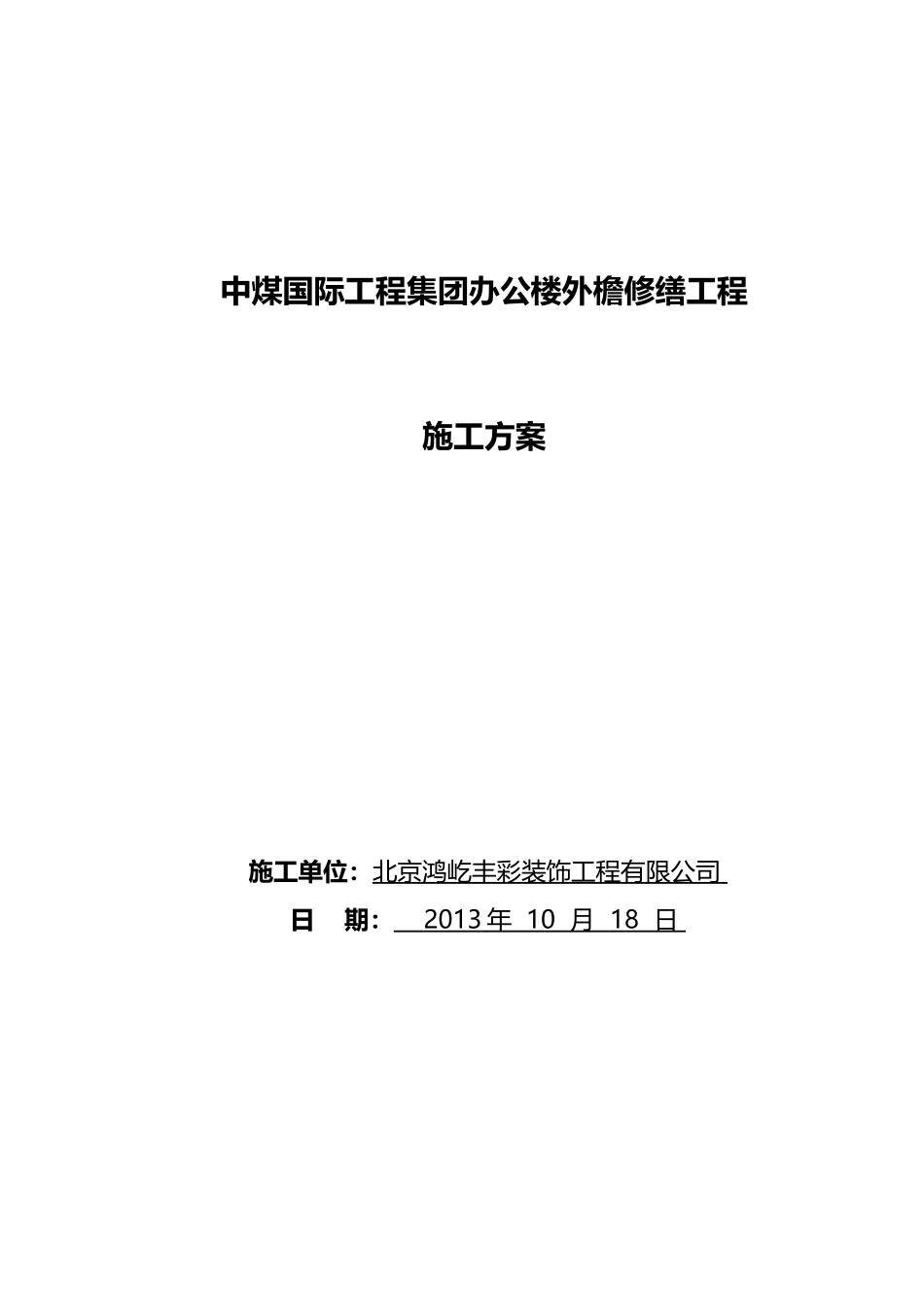

中煤国际工程集团办公楼外檐修缮工程施工方案施工单位:北京鸿屹丰彩装饰工程有限公司日期:2013年10月18日目录一、项目概况1

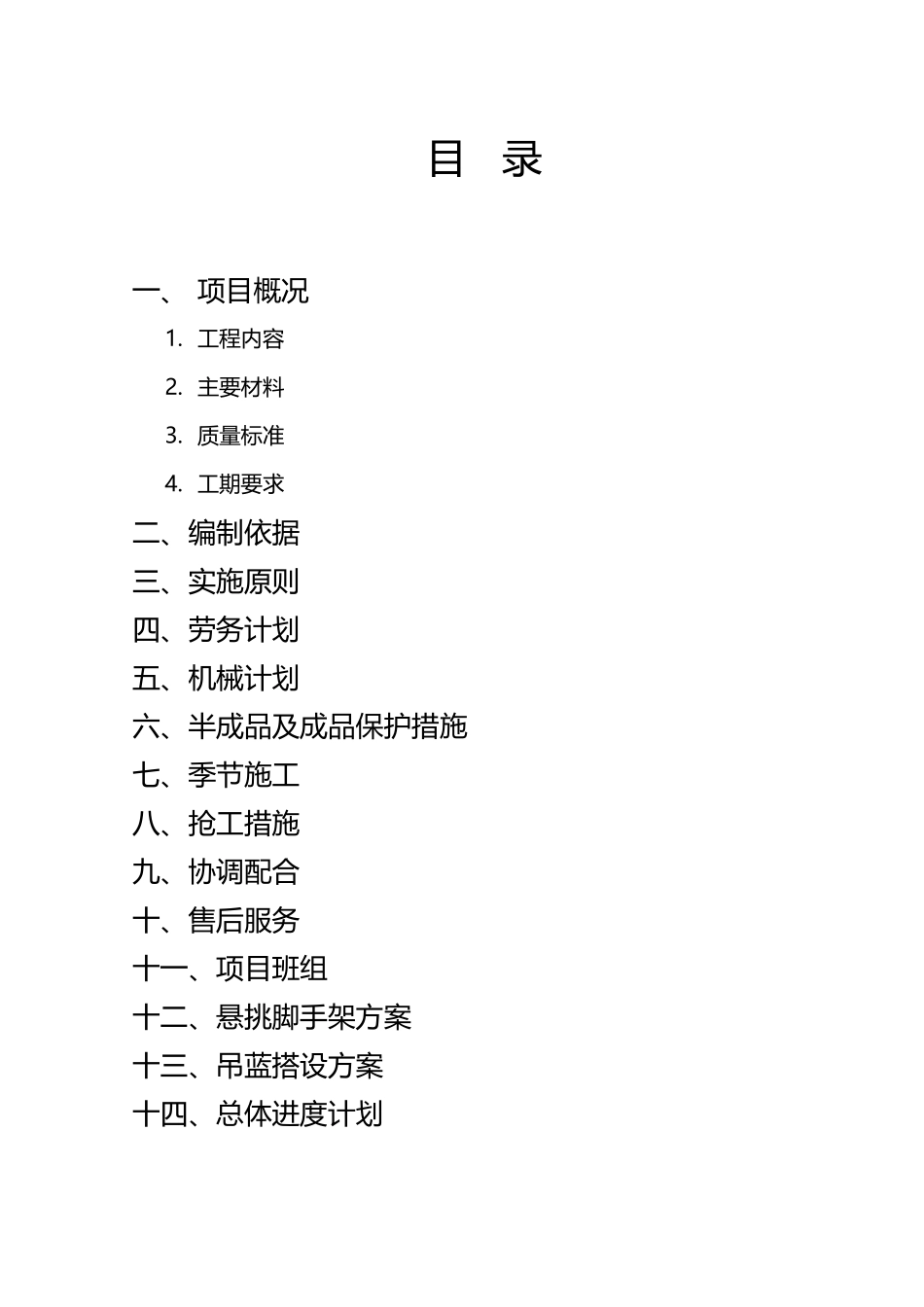

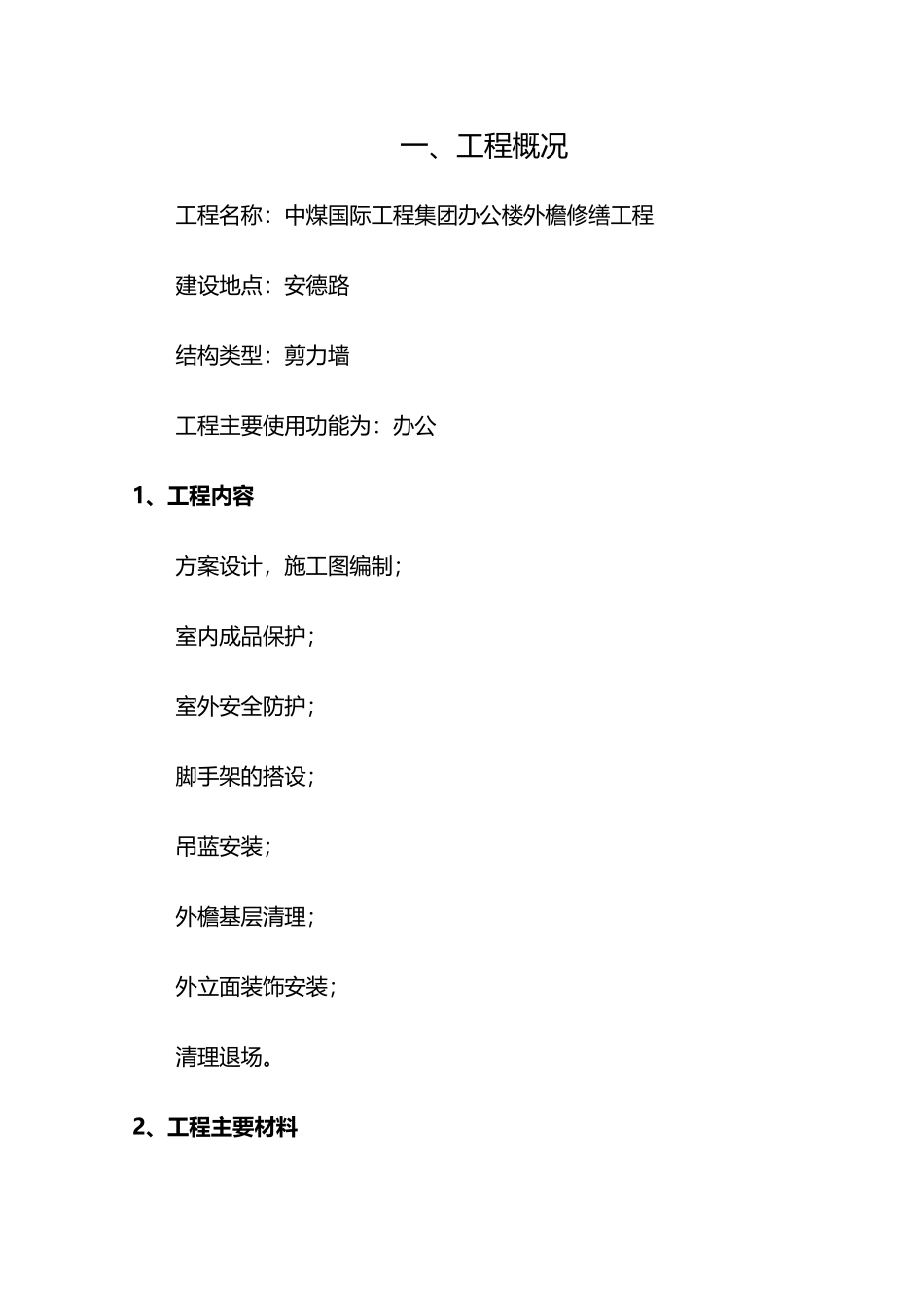

工期要求二、编制依据三、实施原则四、劳务计划五、机械计划六、半成品及成品保护措施七、季节施工八、抢工措施九、协调配合十、售后服务十一、项目班组十二、悬挑脚手架方案十三、吊蓝搭设方案十四、总体进度计划一、工程概况工程名称:中煤国际工程集团办公楼外檐修缮工程建设地点:安德路结构类型:剪力墙工程主要使用功能为:办公1、工程内容方案设计,施工图编制;室内成品保护;室外安全防护;脚手架的搭设;吊蓝安装;外檐基层清理;外立面装饰安装;清理退场
2、工程主要材料按业主确认的方案采购材料;所选材料满足国家规范要求;业主要求封样的材料按要求封样;材料进场时请业主现场检验;所有进场材料提供质量相关资料;3、工程质量目标确保本工程达到中华人民共和国《建筑工程施工质量统一验收标准》的合格标准
在设计质量上,首先经过设计论证,由主设计师统一交底,确保安装班组了解主设计师的意图,图纸必须经过设计、校对、审核三个主要流程
在材料采购上,我公司每年都对长期合作的供应商进行严格审核、评定,采购之前选择多家供应商进行比较,选定合格供应商后,再进行采购
在工厂加工上,首先对材料进行检验,不合格品不得进行加工,加工之前先制订工艺流程卡,确立各加工程序,每道工序必须经自检、专检,不合格品禁止进入下道工序
在施工过程中,我们做到施工之前由设计、技术人员进行现场交底,施工隐蔽有记录,产品安装有检查,各道工序层层把关
确保本工程质量
4、工程工期目标考虑大楼正在办公的客观要求,结合现场实际情况,修缮安装节点如下:合同签署后:七天内:完成六层办公室室内成品保护;完成室外安全防护;完成脚手架搭设;完成吊蓝安装;十五天内:完成外檐修缮二十天内:完成脚手架、吊篮拆除详
