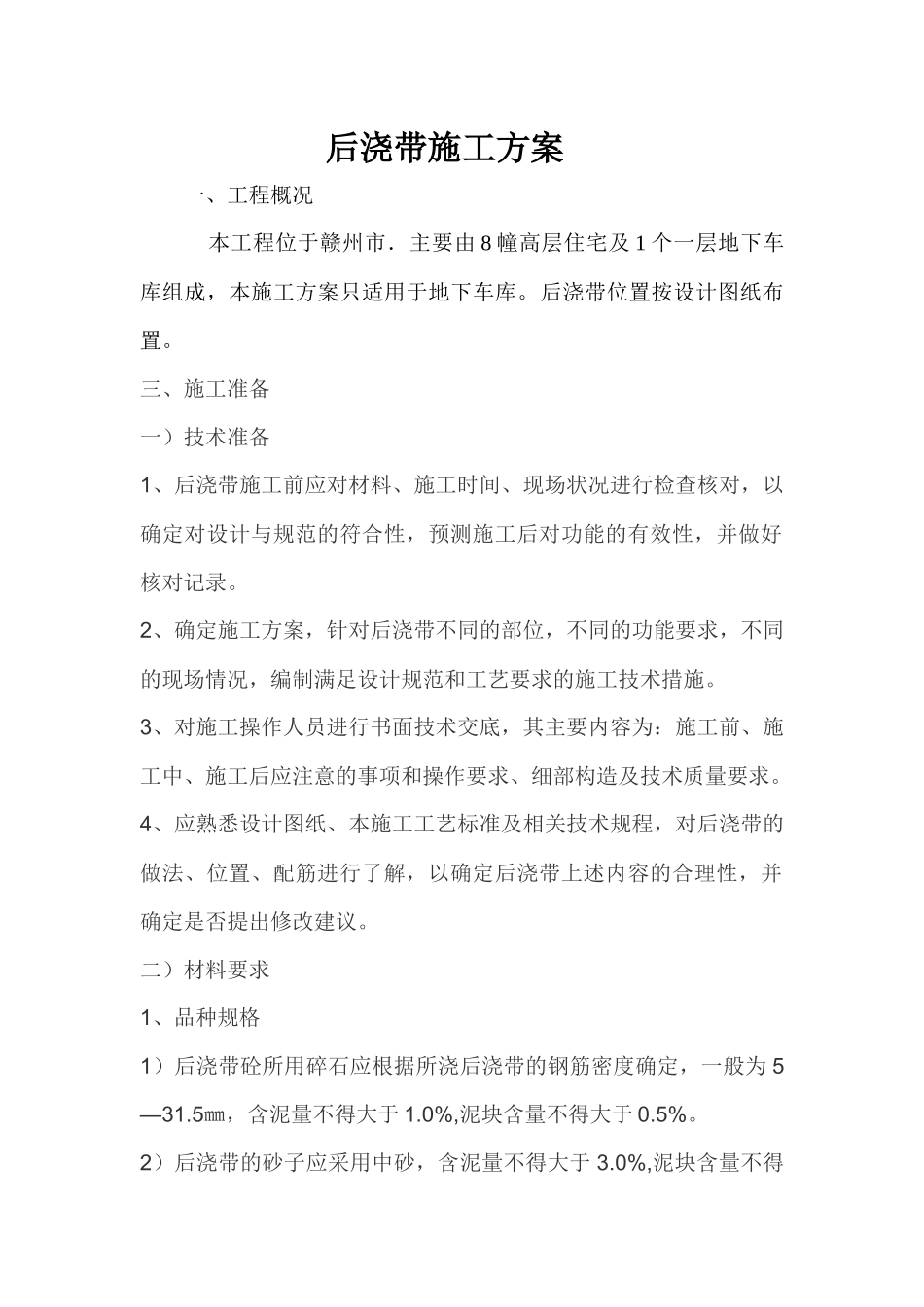

后浇带施工方案一、工程概况本工程位于赣州市.主要由8幢高层住宅及1个一层地下车库组成,本施工方案只适用于地下车库
后浇带位置按设计图纸布置
三、施工准备一)技术准备1、后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录
2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施
3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求
4、应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议

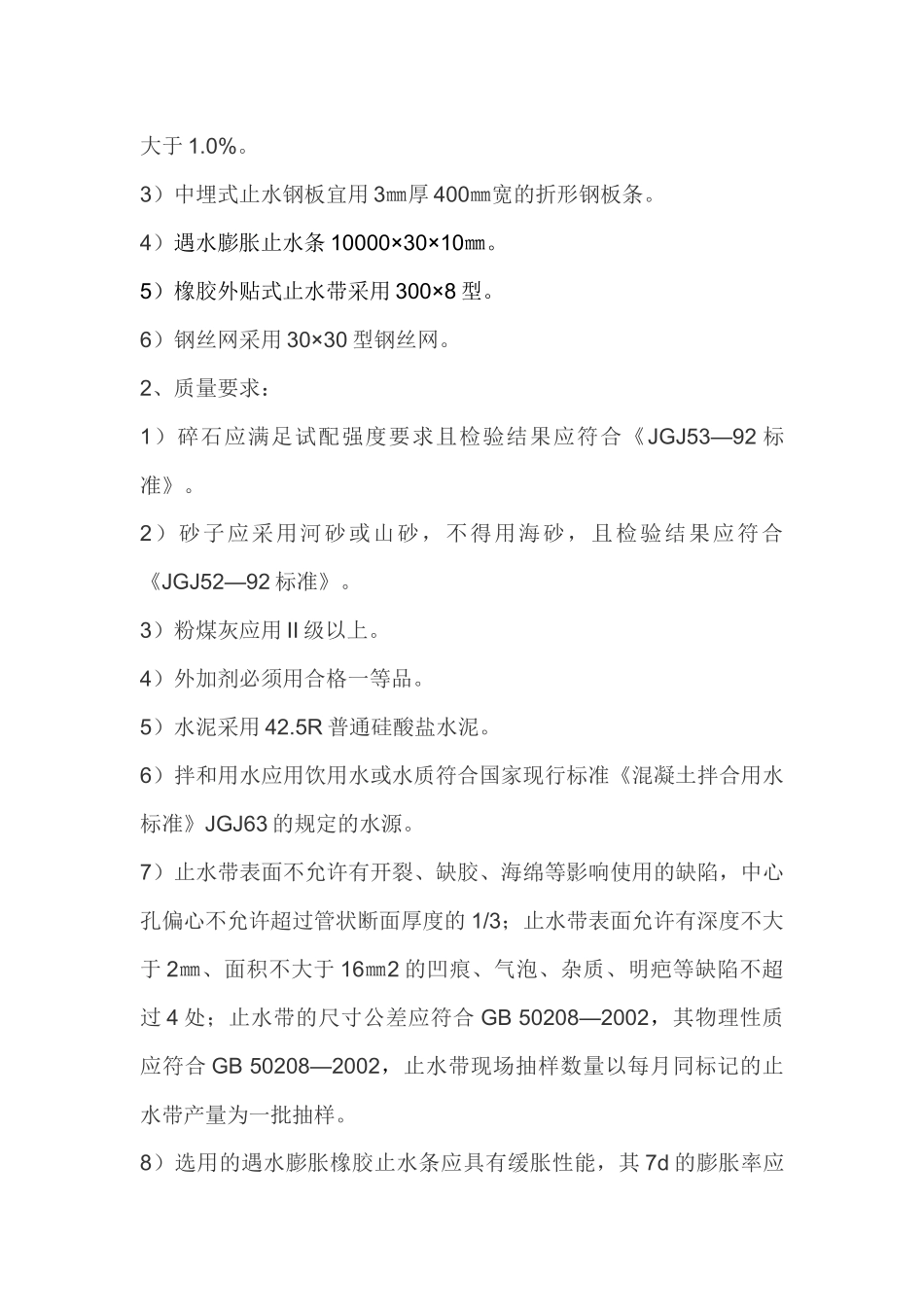

二)材料要求1、品种规格1)后浇带砼所用碎石应根据所浇后浇带的钢筋密度确定,一般为5—31
5㎜,含泥量不得大于1
0%,泥块含量不得大于0
2)后浇带的砂子应采用中砂,含泥量不得大于3
0%,泥块含量不得大于1
3)中埋式止水钢板宜用3㎜厚400㎜宽的折形钢板条
4)遇水膨胀止水条10000×30×10㎜
5)橡胶外贴式止水带采用300×8型
6)钢丝网采用30×30型钢丝网
2、质量要求:1)碎石应满足试配强度要求且检验结果应符合《JGJ53—92标准》
2)砂子应采用河砂或山砂,不得用海砂,且检验结果应符合《JGJ52—92标准》
3)粉煤灰应用II级以上
4)外加剂必须用合格一等品
5)水泥采用42
5R普通硅酸盐水泥
6)拌和用水应用饮用水或水质符合国家现行标准《混凝土拌合用水标准》JGJ63的规定的水源

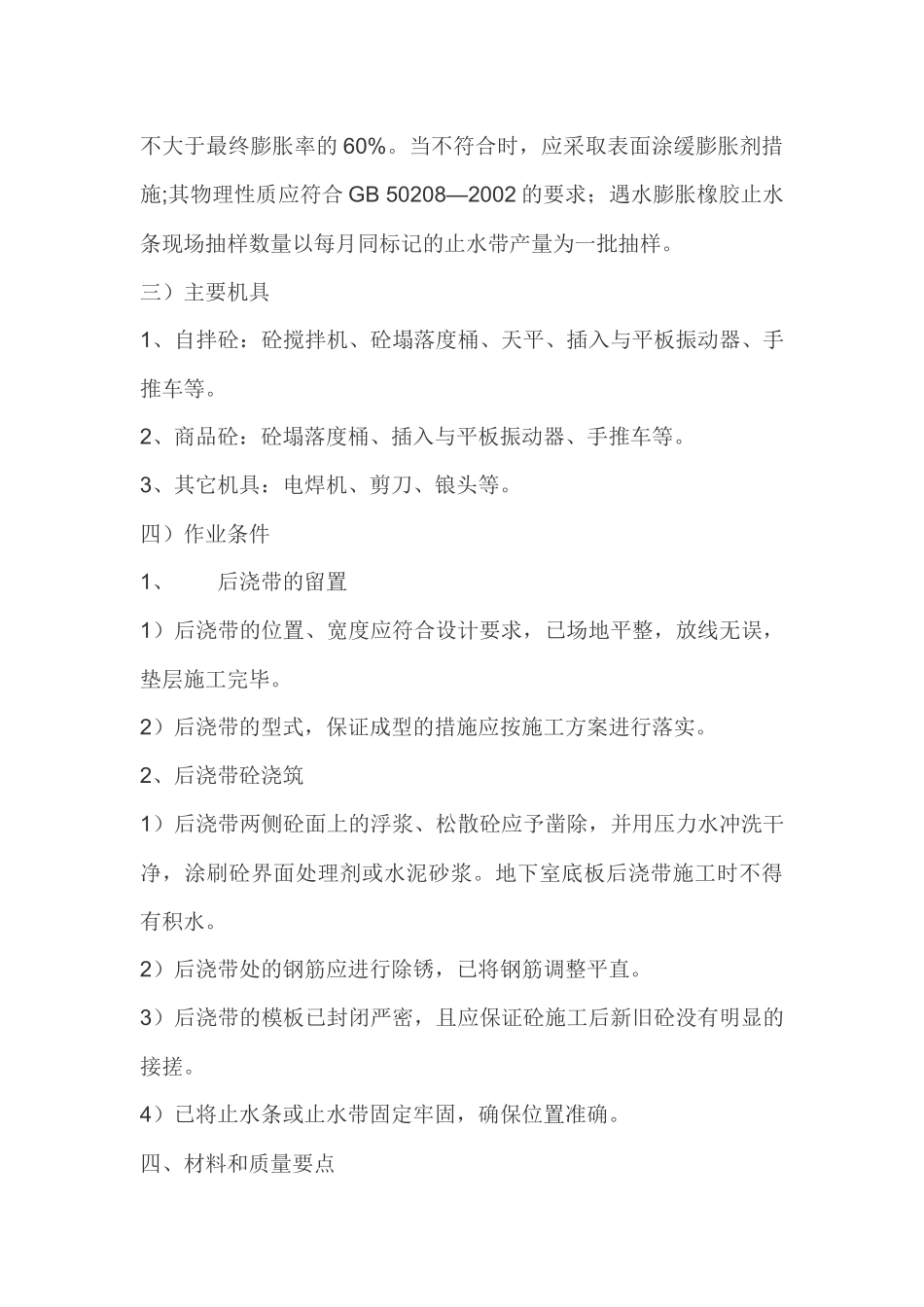

7)止水带表面不允许有开裂、缺胶、海绵等影响使用的缺陷,中心孔偏心不允许超过管状断面厚度的1/3;止水带表面允许有深度不大于2㎜、面积不大于16㎜2的凹痕、气泡、杂质、明疤等缺陷不超过4处;止水带
