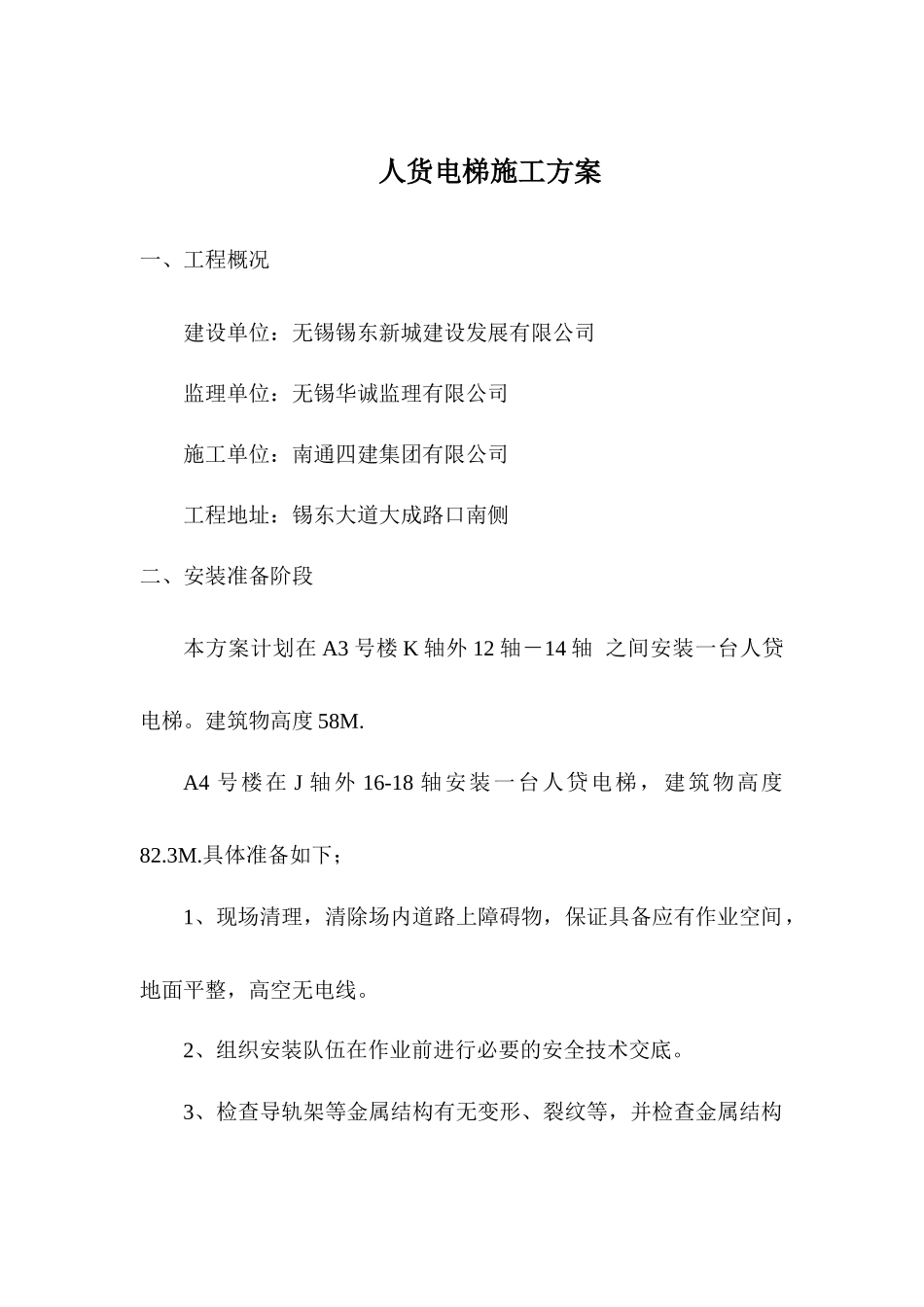

人货电梯施工方案一、工程概况建设单位:无锡锡东新城建设发展有限公司监理单位:无锡华诚监理有限公司施工单位:南通四建集团有限公司工程地址:锡东大道大成路口南侧二、安装准备阶段本方案计划在A3号楼K轴外12轴-14轴之间安装一台人贷电梯
建筑物高度58M
A4号楼在J轴外16-18轴安装一台人贷电梯,建筑物高度82
具体准备如下;1、现场清理,清除场内道路上障碍物,保证具备应有作业空间,地面平整,高空无电线
2、组织安装队伍在作业前进行必要的安全技术交底
3、检查导轨架等金属结构有无变形、裂纹等,并检查金属结构的连接件是否牢固、可靠,确保安装开始前整台机器处于完好状况

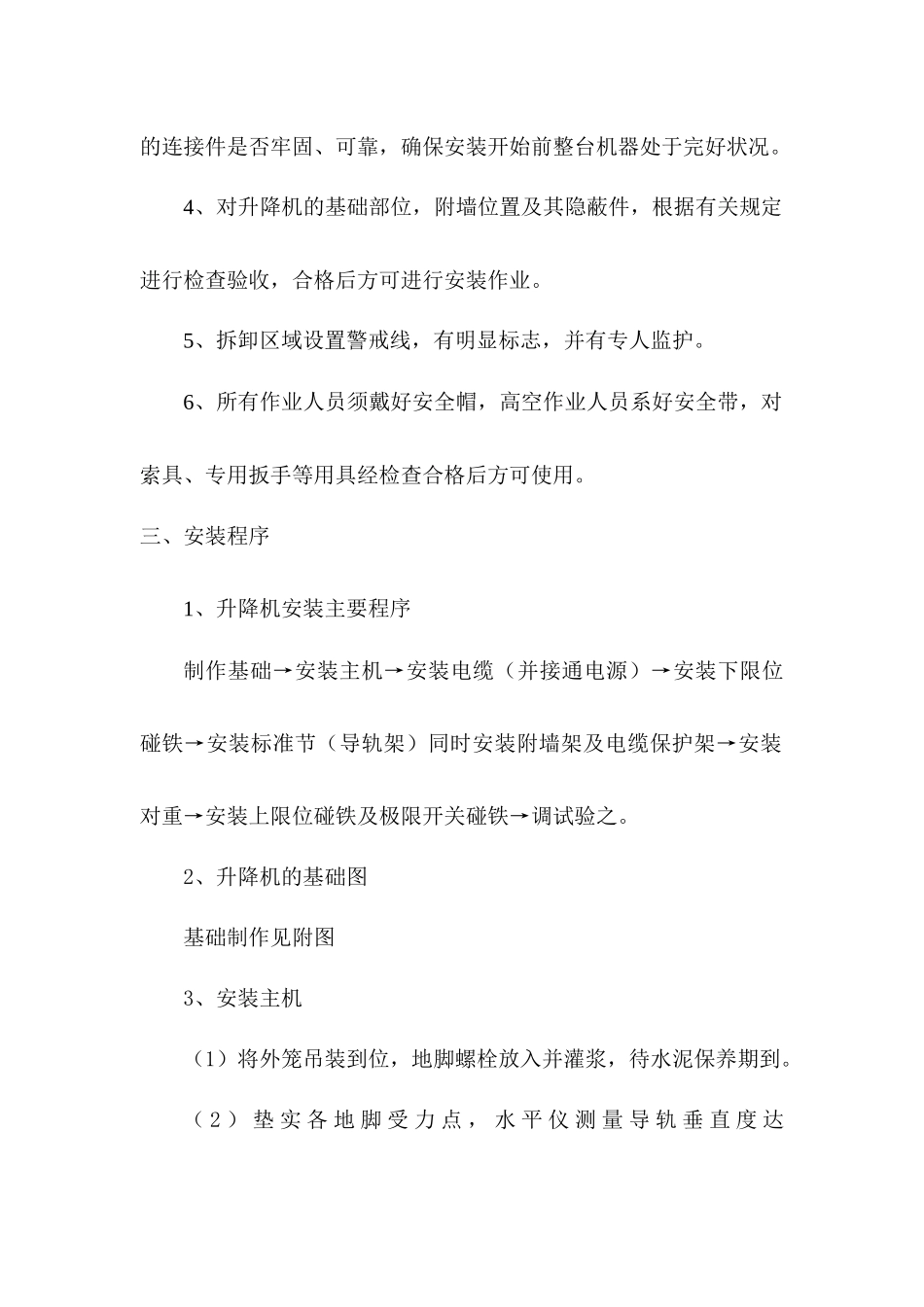

4、对升降机的基础部位,附墙位置及其隐蔽件,根据有关规定进行检查验收,合格后方可进行安装作业
5、拆卸区域设置警戒线,有明显标志,并有专人监护
6、所有作业人员须戴好安全帽,高空作业人员系好安全带,对索具、专用扳手等用具经检查合格后方可使用
三、安装程序1、升降机安装主要程序制作基础→安装主机→安装电缆(并接通电源)→安装下限位碰铁→安装标准节(导轨架)同时安装附墙架及电缆保护架→安装对重→安装上限位碰铁及极限开关碰铁→调试验之
2、升降机的基础图基础制作见附图3、安装主机(1)将外笼吊装到位,地脚螺栓放入并灌浆,待水泥保养期到

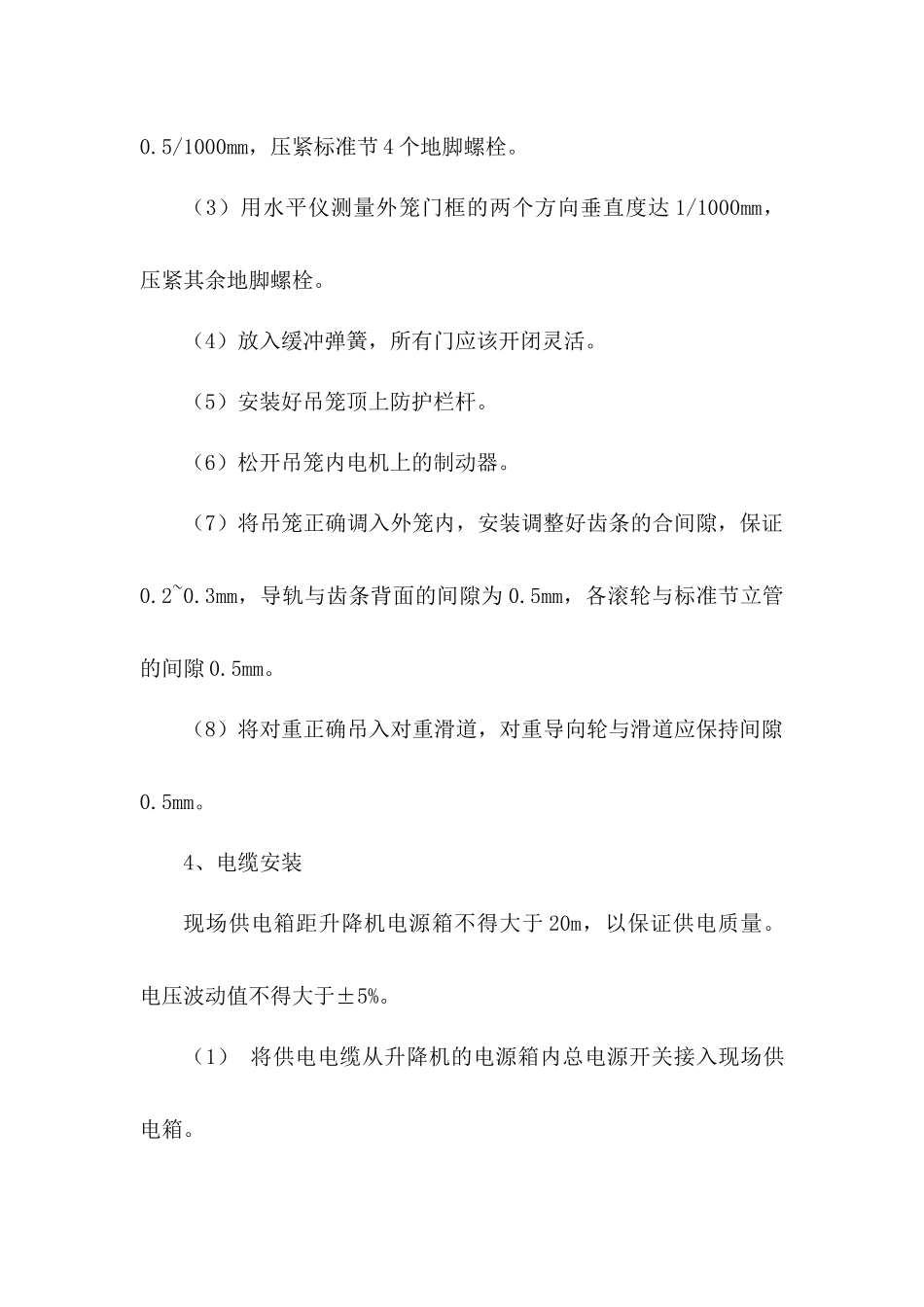

(2)垫实各地脚受力点,水平仪测量导轨垂直度达0
5/1000mm,压紧标准节4个地脚螺栓
(3)用水平仪测量外笼门框的两个方向垂直度达1/1000mm,压紧其余地脚螺栓
(4)放入缓冲弹簧,所有门应该开闭灵活
(5)安装好吊笼顶上防护栏杆
(6)松开吊笼内电机上的制动器
(7)将吊笼正确调入外笼内,安装调整好齿条的合间隙,保证0
3mm,导轨与齿条背面的间隙为0
5mm,各滚轮与标准节立管的间隙0
(8)将对重正确吊入对重滑道,对重导向轮与滑道应保持间隙0
