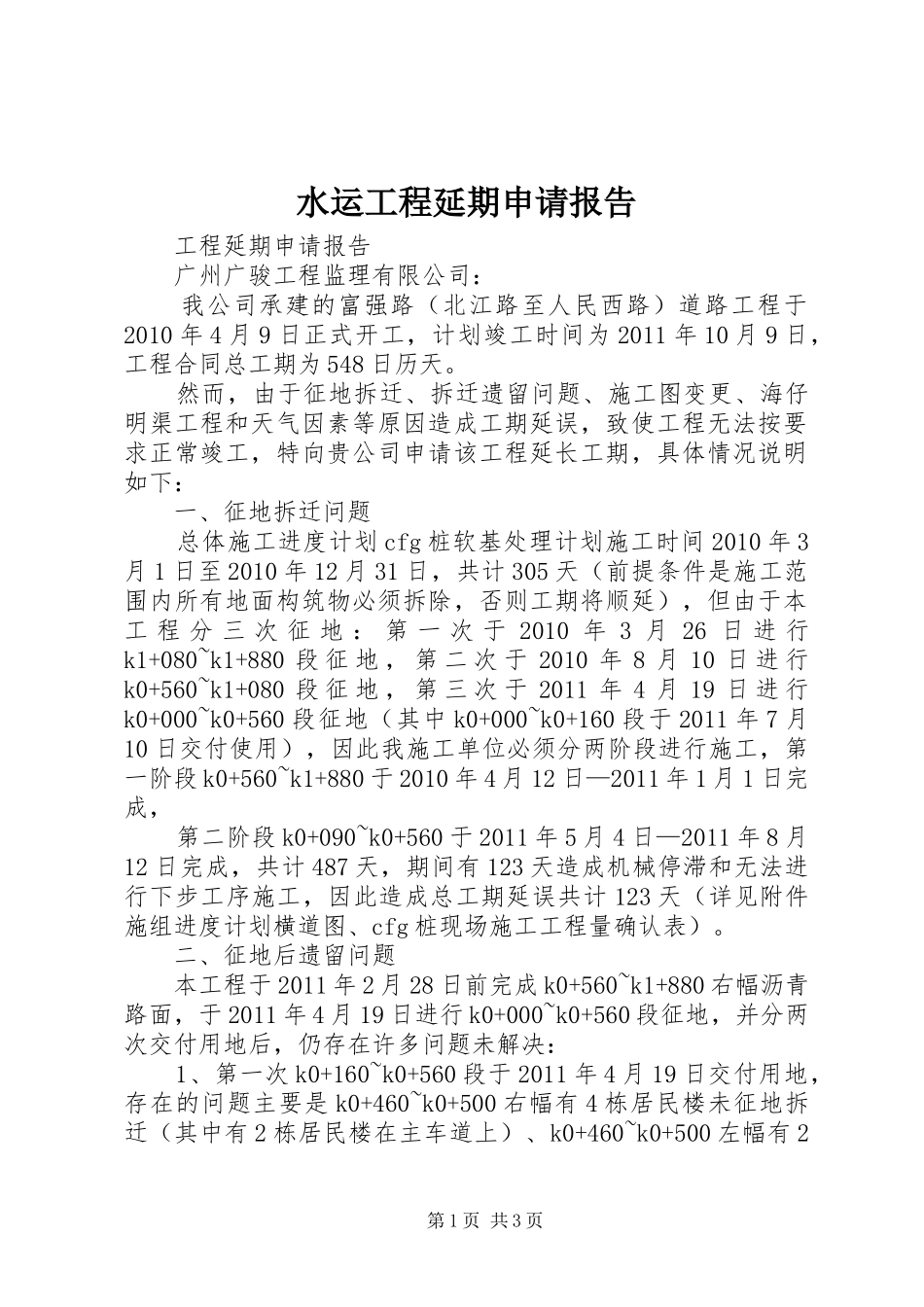

水运工程延期申请报告工程延期申请报告广州广骏工程监理有限公司:我公司承建的富强路(北江路至人民西路)道路工程于2010年4月9日正式开工,计划竣工时间为2011年10月9日,工程合同总工期为548日历天
然而,由于征地拆迁、拆迁遗留问题、施工图变更、海仔明渠工程和天气因素等原因造成工期延误,致使工程无法按要求正常竣工,特向贵公司申请该工程延长工期,具体情况说明如下:一、征地拆迁问题总体施工进度计划cfg桩软基处理计划施工时间2010年3月1日至2010年12月31日,共计305天(前提条件是施工范围内所有地面构筑物必须拆除,否则工期将顺延),但由于本工程分三次征地:第一次于2010年3月26日进行k1+080~k1+880段征地,第二次于2010年8月10日进行k0+560~k1+080段征地,第三次于2011年4月19日进行k0+000~k0+560段征地(其中k0+000~k0+160段于2011年7月10日交付使用),因此我施工单位必须分两阶段进行施工,第一阶段k0+560~k1+880于2010年4月12日—2011年1月1日完成,第二阶段k0+090~k0+560于2011年5月4日—2011年8月12日完成,共计487天,期间有123天造成机械停滞和无法进行下步工序施工,因此造成总工期延误共计123天(详见附件施组进度计划横道图、cfg桩现场施工工程量确认表)
二、征地后遗留问题本工程于2011年2月28日前完成k0+560~k1+880右幅沥青路面,于2011年4月19日进行k0+000~k0+560段征地,并分两次交付用地后,仍存在许多问题未解决:1、第一次k0+160~k0+560段于2011年4月19日交付用地,存在的问题主要是k0+460~k0+500右幅有4栋居民楼未征地拆迁(其中有2栋居民楼在主车道上)、k0+460~k0+500左幅有2第1页共3
