申请单位:XX省松江佰顺米业有限公司2014年6月20日篇二:工程工期延期申请报告xxxxxxxxxxxxxxxxxxxxxxxxx工程项目xxxxxxxxxxxxx工期延长申请报告xxxxxxxxx并xxxxxxxx监理咨询有限公司:由我方施工的xxxxxxxxxxxxxx,设计总数为9195棵,原计划工期为2013年3月13日至2013年6月12日;我方于2013年3月22日正式开始施工,截止2013年6月5日,累计完成碎石桩5040棵,尚未完成4155棵
自我公司项目部于3月1日进驻该工地并组织施工后,由于以下问题影响了我司对该工程的正常施工和进度计划:1、场地因素的影响:(1)、我公司于2013年3月4日至3月13日相继进场4台套桩机设备,但因施工场地平整工作尚未完成,施工难以开展;至2013年3月21日基本完成场地下平台平整工作后,我方于3月22日正式开始施工;(2)、因该工程施工场地分为多个平台,难以按原定施工方案及施工进度计划组织有效施工;根据现场施工条件,经三方讨论后将施工方式确定为:采用边平整边施工、分步分台进行;但这也给我方施工带来极大困难,由此也加大了我方的施工管理难度,并造成了窝工等引起的诸多损失

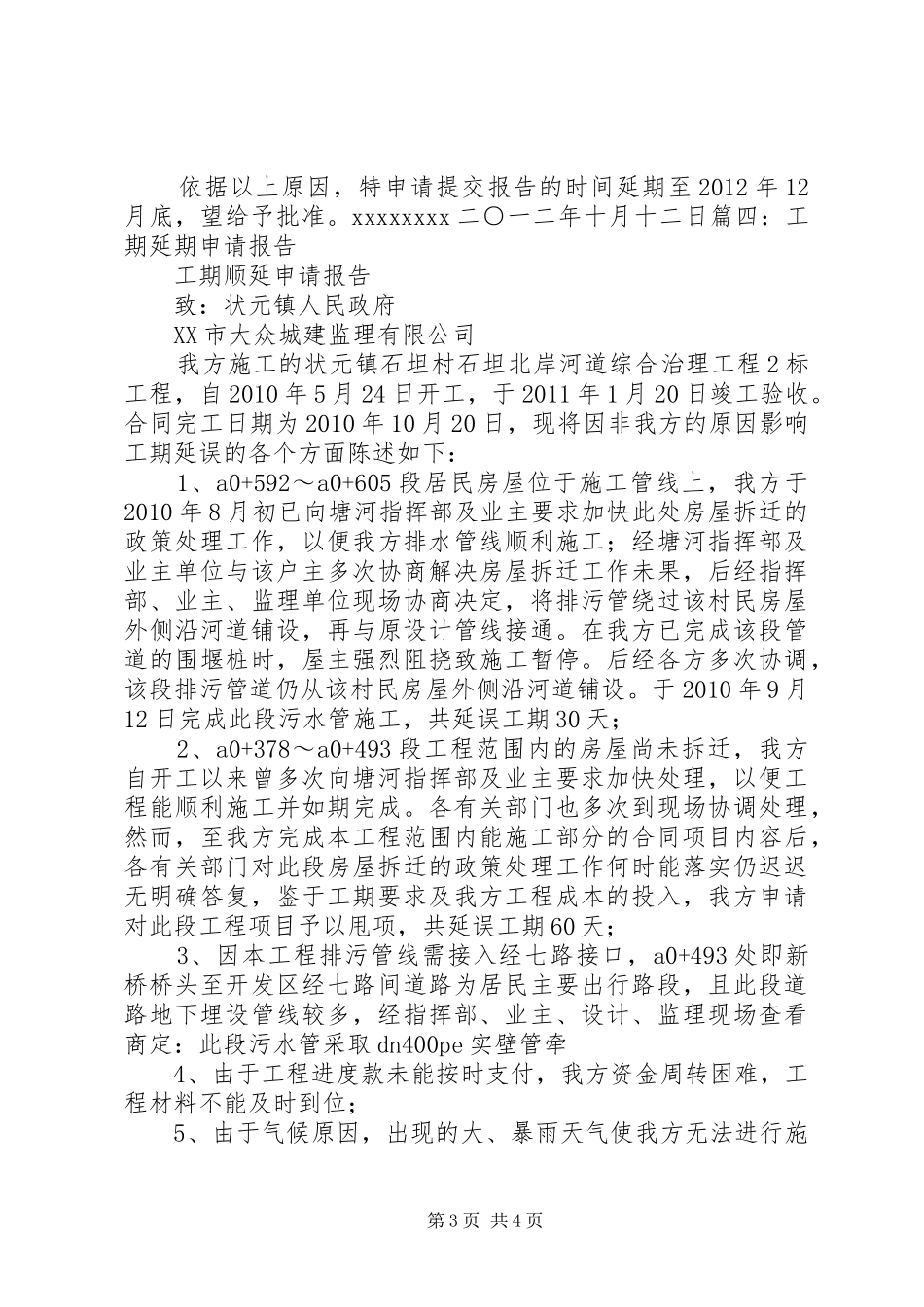

其中,2013年
