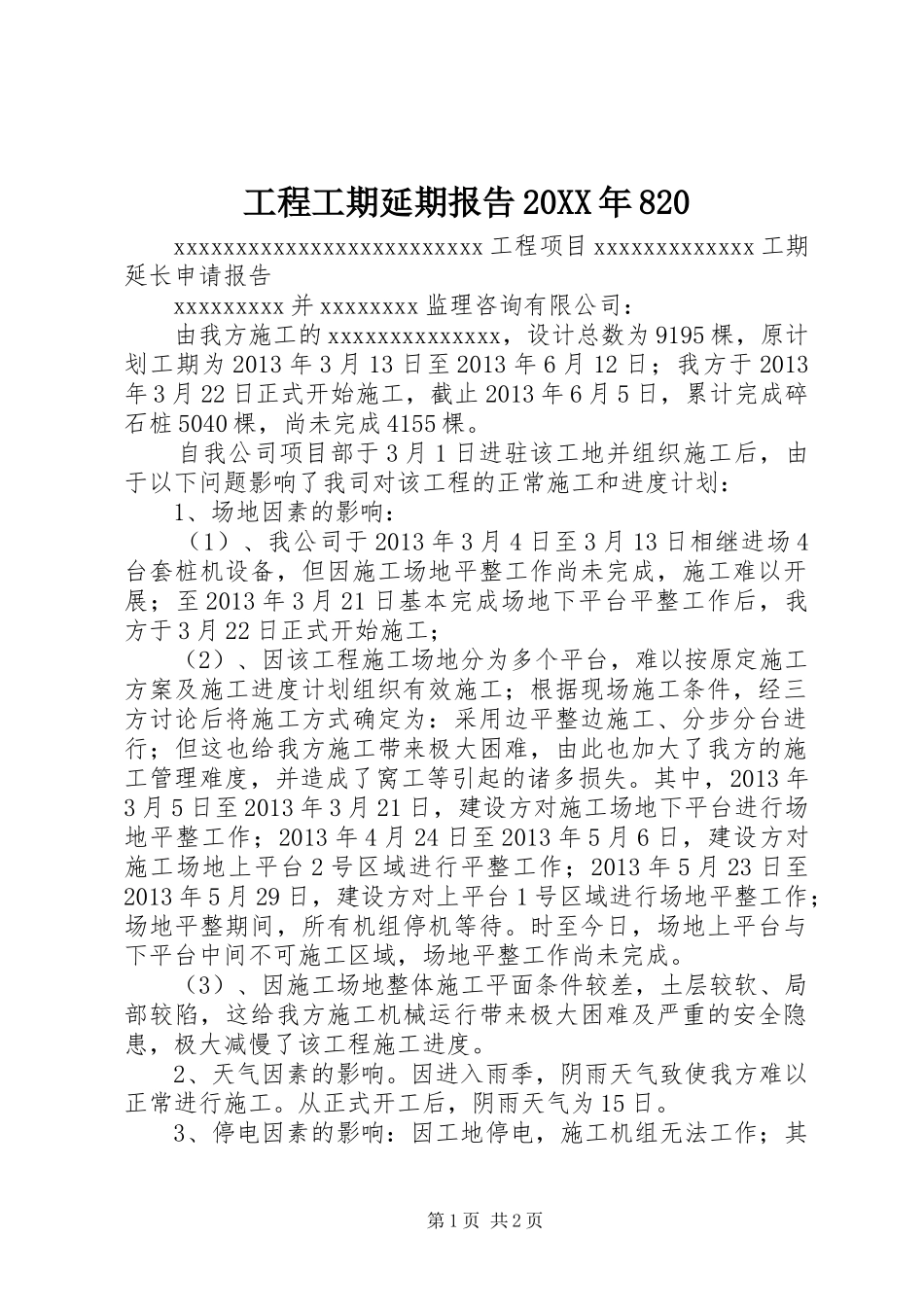

工程工期延期报告20XX年820xxxxxxxxxxxxxxxxxxxxxxxxx工程项目xxxxxxxxxxxxx工期延长申请报告xxxxxxxxx并xxxxxxxx监理咨询有限公司:由我方施工的xxxxxxxxxxxxxx,设计总数为9195棵,原计划工期为2013年3月13日至2013年6月12日;我方于2013年3月22日正式开始施工,截止2013年6月5日,累计完成碎石桩5040棵,尚未完成4155棵
自我公司项目部于3月1日进驻该工地并组织施工后,由于以下问题影响了我司对该工程的正常施工和进度计划:1、场地因素的影响:(1)、我公司于2013年3月4日至3月13日相继进场4台套桩机设备,但因施工场地平整工作尚未完成,施工难以开展;至2013年3月21日基本完成场地下平台平整工作后,我方于3月22日正式开始施工;(2)、因该工程施工场地分为多个平台,难以按原定施工方案及施工进度计划组织有效施工;根据现场施工条件,经三方讨论后将施工方式确定为:采用边平整边施工、分步分台进行;但这也给我方施工带来极大困难,由此也加大了我方的施工管理难度,并造成了窝工等引起的诸多损失
其中,2013年3月5日至2013年3月21日,建设方对施工场地下平台进行场地平整工作;2013年4月24日至2013年5月6日,建设方对施工场地上平台2号区域进行平整工作;2013年5月23日至2013年5月29日,建设方对上平台1号区域进行场地平整工作;场地平整期间,所有机组停机等待
时至今日,场地上平台与下平台中间不可施工区域,场地平整工作尚未完成
(3)、因施工场地整体施工平面条件较差,土层较软、局部较陷,这给我方施工机械运行带来极大困难及严重的安全隐患,极大减慢了该工程施工进度
2、天气因素的影响
因进入雨季,阴雨天气致使我方难以正常进行施工
从正式开工后,阴雨天气为15日

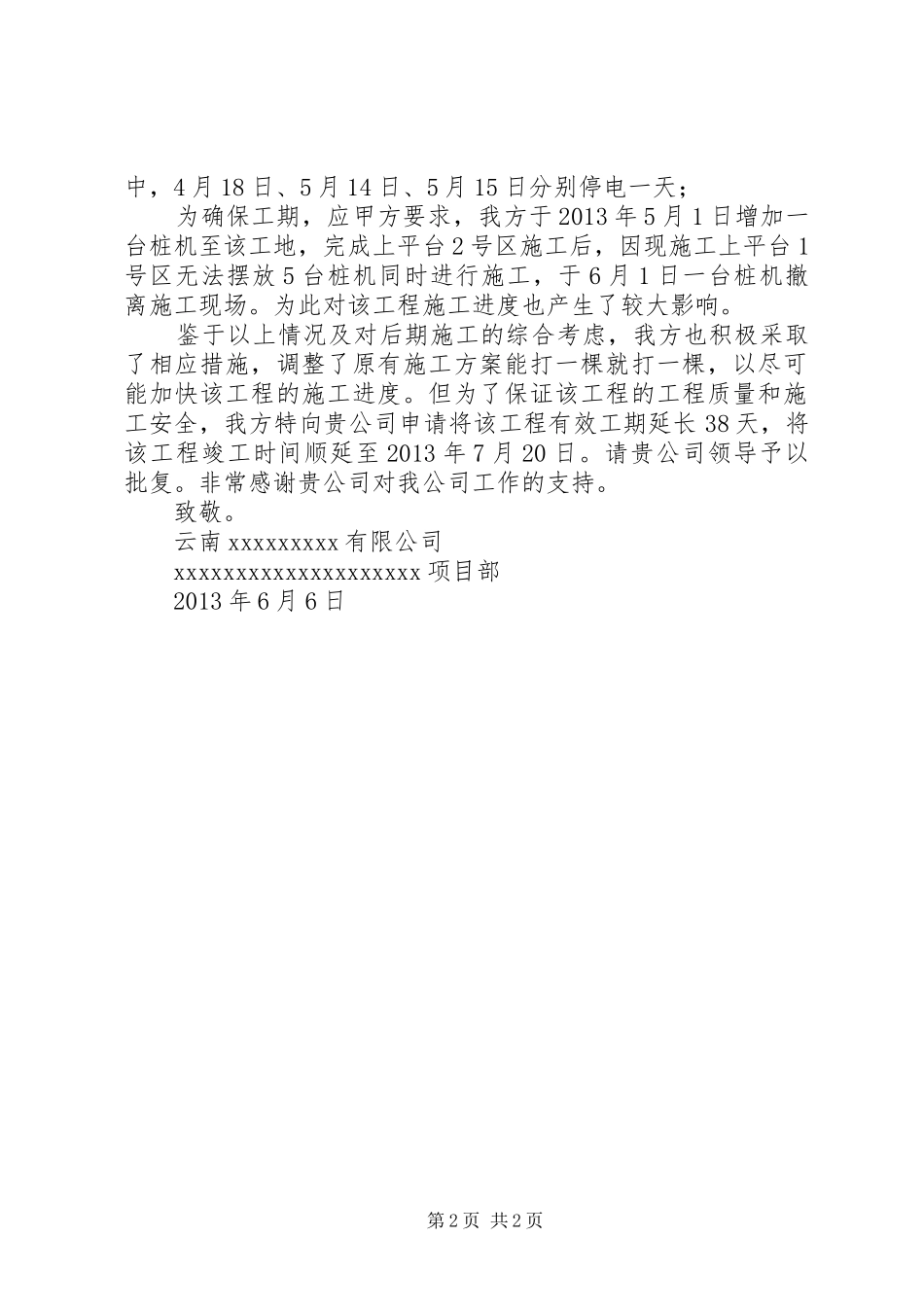

3、停电因素的影响:
