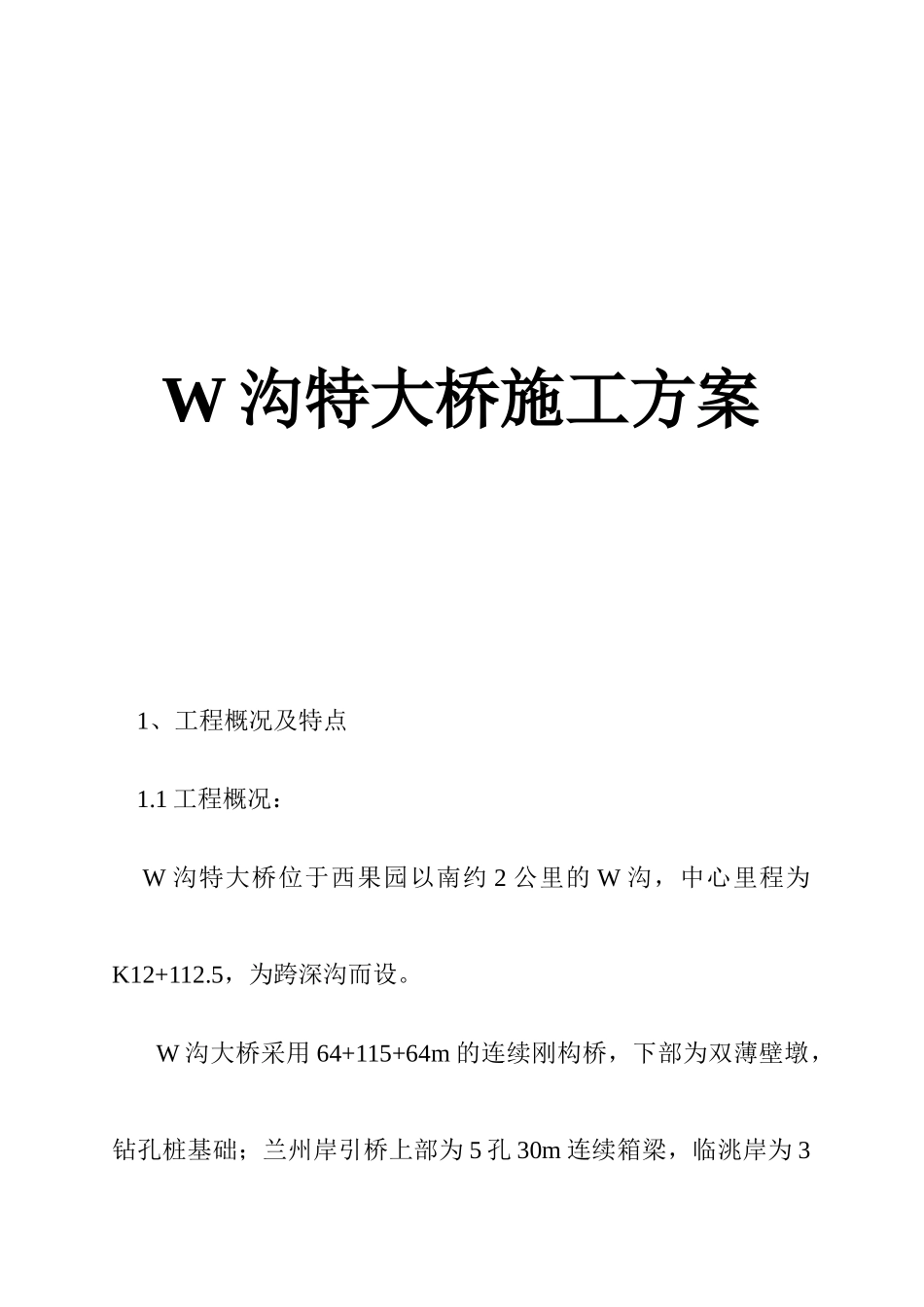

W沟特大桥施工方案1、工程概况及特点1
1工程概况:W沟特大桥位于西果园以南约2公里的W沟,中心里程为K12+112
5,为跨深沟而设

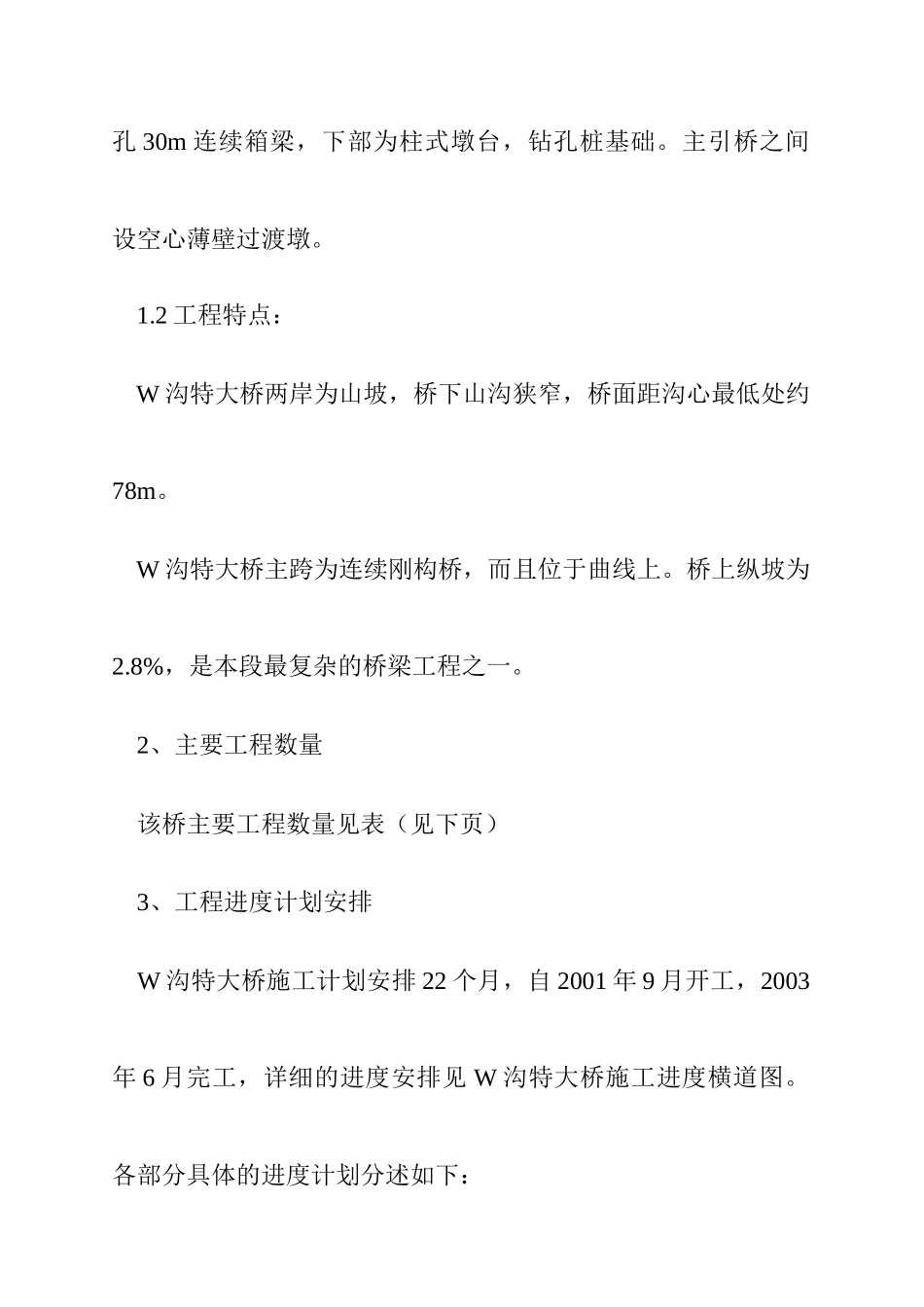

W沟大桥采用64+115+64m的连续刚构桥,下部为双薄壁墩,钻孔桩基础;兰州岸引桥上部为5孔30m连续箱梁,临洮岸为3孔30m连续箱梁,下部为柱式墩台,钻孔桩基础
主引桥之间设空心薄壁过渡墩
2工程特点:W沟特大桥两岸为山坡,桥下山沟狭窄,桥面距沟心最低处约78m
W沟特大桥主跨为连续刚构桥,而且位于曲线上
桥上纵坡为2
8%,是本段最复杂的桥梁工程之一
2、主要工程数量该桥主要工程数量见表(见下页)3、工程进度计划安排W沟特大桥施工计划安排22个月,自2001年9月开工,2003年6月完工,详细的进度安排见W沟特大桥施工进度横道图
各部分具体的进度计划分述如下:3

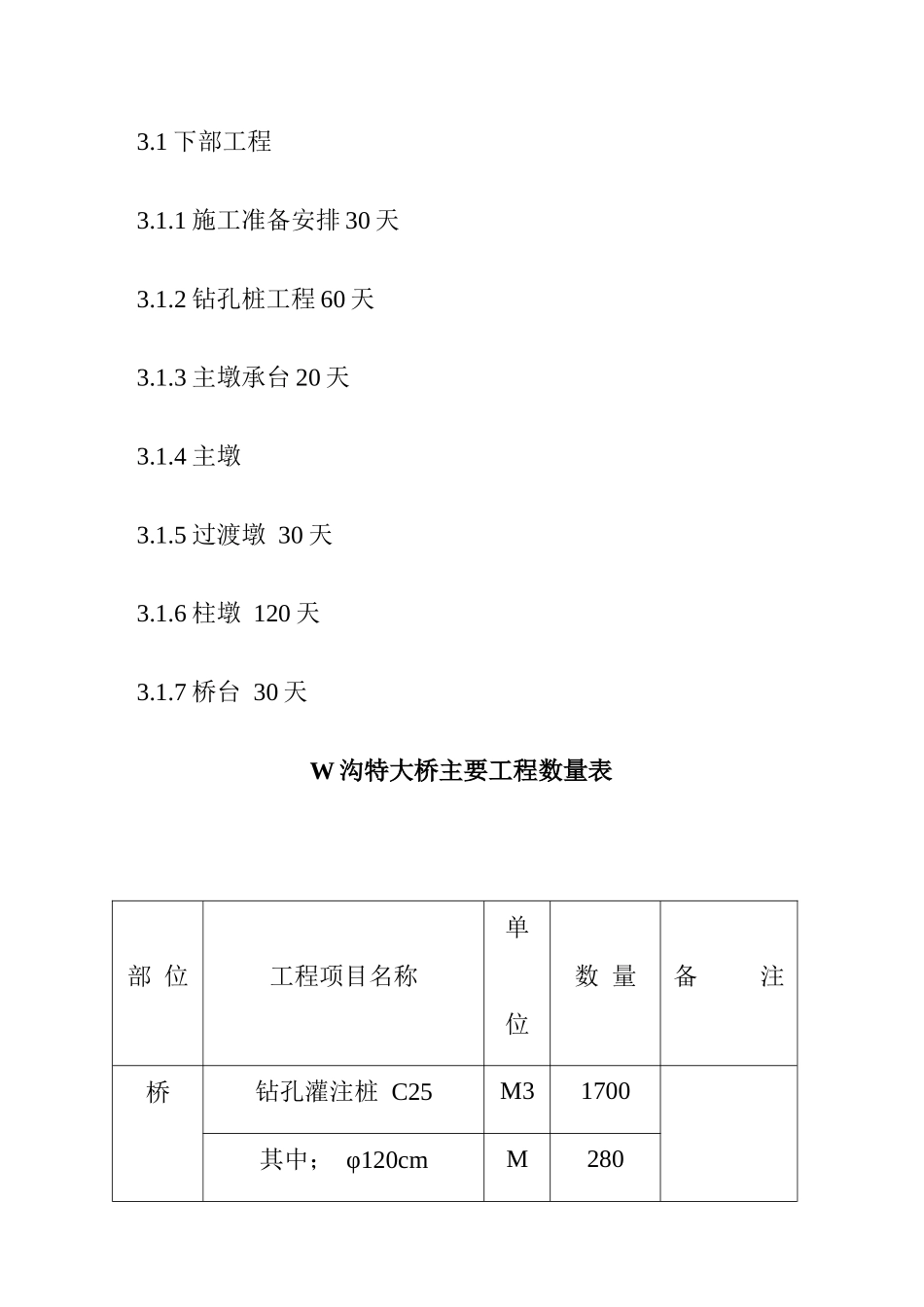

1下部工程3
1施工准备安排30天3
2钻孔桩工程60天3
3主墩承台20天3
5过渡墩30天3
6柱墩120天3
7桥台30天W沟特大桥主要工程数量表部位工程项目名称单位数量备注桥钻孔灌注桩C25M31700其中;φ120cmM280梁下φ150cmM500φ200cmM720承台砼C30M3768桥墩砼C50M33612C30M32194桥台砼C30M3281引桥上部30m箱型梁片64箱梁砼C50M32280湿接缝砼C50M31136沥青砼M3477FYT—I防水层M25781伸缩缝MD—160M94护栏C25M3260主桥箱梁C50M34969桥面铺装砼C40M3314上部沥青砼M3471FYT—I防水层M25711护栏C25M2553
2主桥上部工程(悬壁梁部分)3
1施工准备40天3
20#块及1#块现浇30天3
3挂蓝首次安装及调试安排20天(含预压)3
42#至12#段安装80天(按平均每七天一个施工周期
