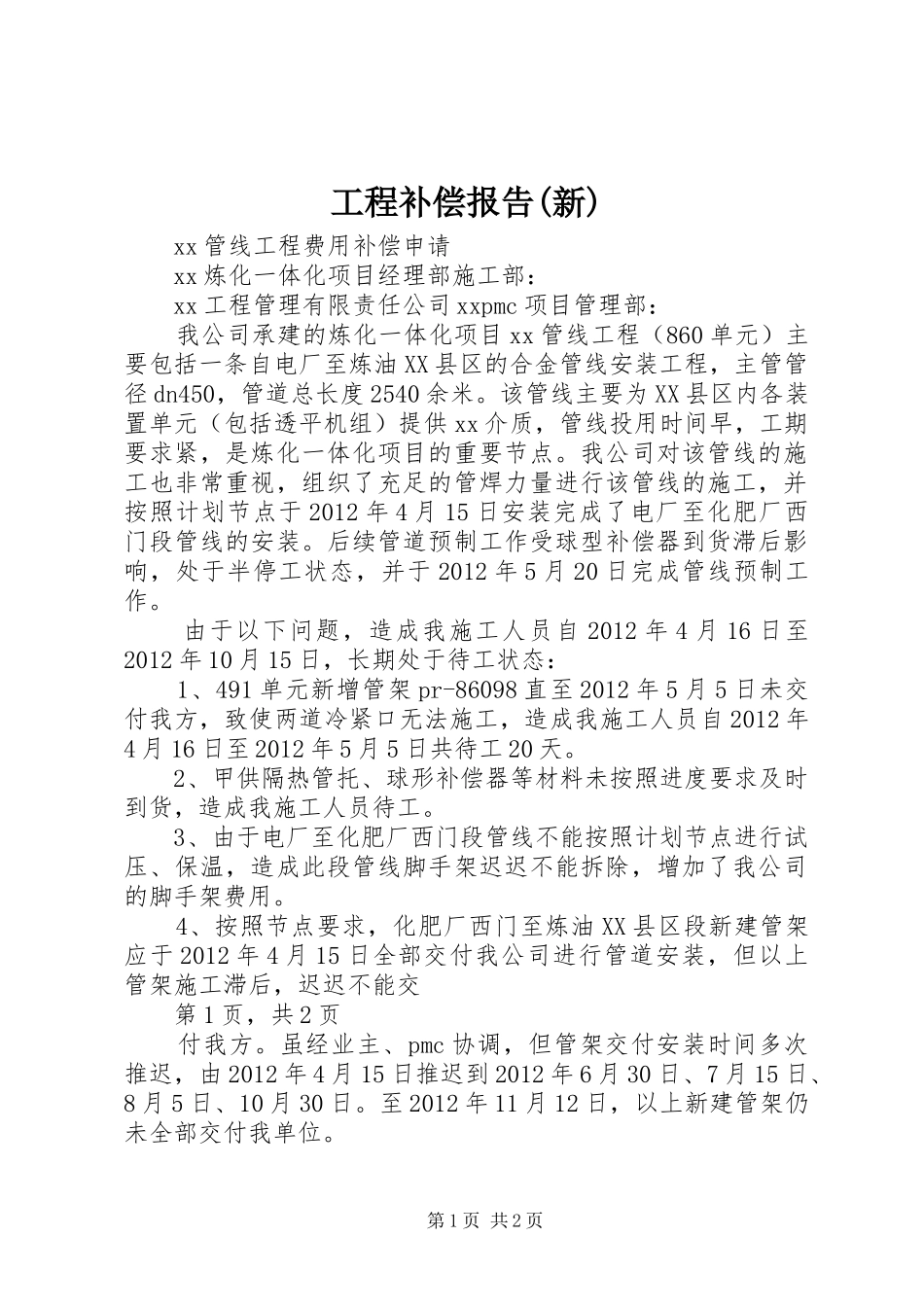

工程补偿报告(新)xx管线工程费用补偿申请xx炼化一体化项目经理部施工部:xx工程管理有限责任公司xxpmc项目管理部:我公司承建的炼化一体化项目xx管线工程(860单元)主要包括一条自电厂至炼油XX县区的合金管线安装工程,主管管径dn450,管道总长度2540余米
该管线主要为XX县区内各装置单元(包括透平机组)提供xx介质,管线投用时间早,工期要求紧,是炼化一体化项目的重要节点
我公司对该管线的施工也非常重视,组织了充足的管焊力量进行该管线的施工,并按照计划节点于2012年4月15日安装完成了电厂至化肥厂西门段管线的安装
后续管道预制工作受球型补偿器到货滞后影响,处于半停工状态,并于2012年5月20日完成管线预制工作
由于以下问题,造成我施工人员自2012年4月16日至2012年10月15日,长期处于待工状态:1、491单元新增管架pr-86098直至2012年5月5日未交付我方,致使两道冷紧口无法施工,造成我施工人员自2012年4月16日至2012年5月5日共待工20天
2、甲供隔热管托、球形补偿器等材料未按照进度要求及时到货,造成我施工人员待工
3、由于电厂至化肥厂西门段管线不能按照计划节点进行试压、保温,造成此段管线脚手架迟迟不能拆除,增加了我公司的脚手架费用
4、按照节点要求,化肥厂西门至炼油XX县区段新建管架应于2012年4月15日全部交付我公司进行管道安装,但以上管架施工滞后,迟迟不能交第1页,共2页付我方
虽经业主、pmc协调,但管架交付安装时间多次推迟,由2012年4月15日推迟到2012年6月30日、7月15日、8月5日、10月30日
至2012年11月12日,以上新建管架仍未全部交付我单位

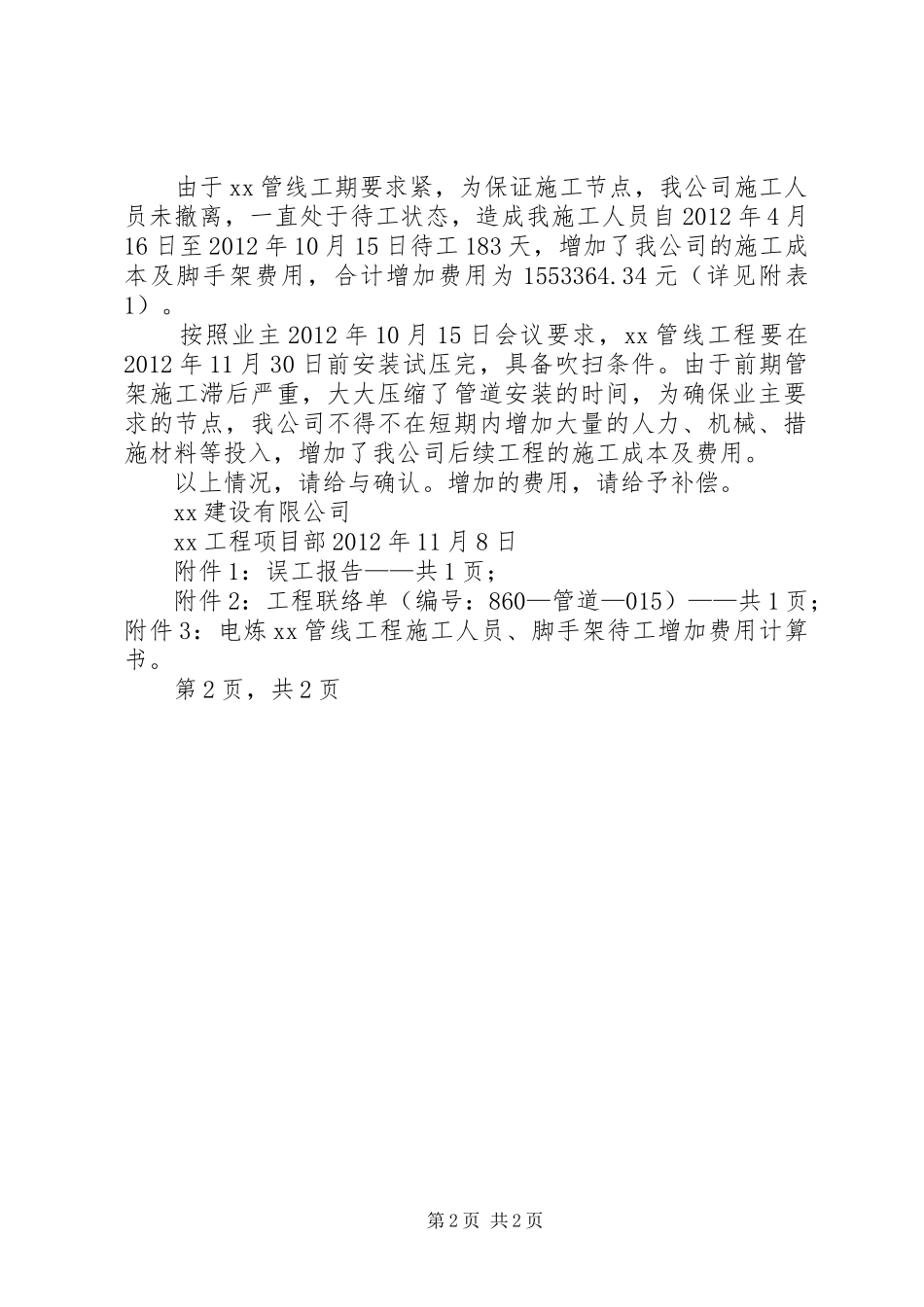

第1页共2页由于xx管线工期要求紧,为保证施工节点,我公司施工人员未撤离,一直处于待工状态,造成我施工人员自2012年4月16日至2012年10月15日待工18
