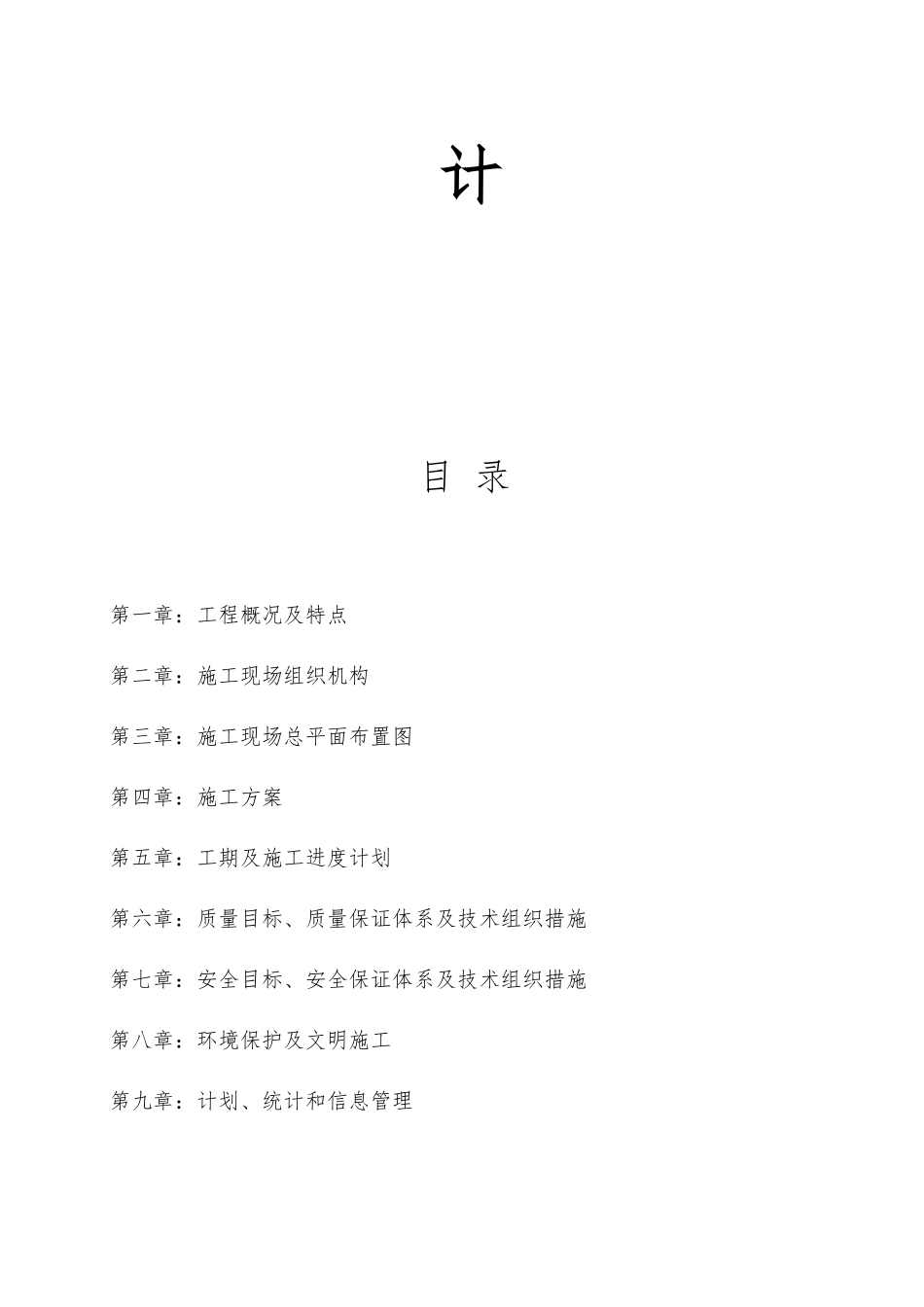

汕尾市实验小学运动场工程施工组织设计目录第一章:工程概况及特点第二章:施工现场组织机构第三章:施工现场总平面布置图第四章:施工方案第五章:工期及施工进度计划第六章:质量目标、质量保证体系及技术组织措施第七章:安全目标、安全保证体系及技术组织措施第八章:环境保护及文明施工第九章:计划、统计和信息管理第一章:工程概况及特点1、工程概况1
1概述本工程为汕尾市实验小学运动场工程,计划投资49万元,工程施工内容包括丙烯酸涂料264
6平方米,人造草皮1734
6平方米,砼地板1026
8平方米,两个小篮球场及其它的运动场地
2技术标准环形跑道宽度为6
3m全部采用塑胶材料,小足球场宽47
5m;升旗台位于正北方的环道内,长4m,宽3m,采用砖砌台旗台座;沙坑位于跑道的外侧,沙坑助跑距离为18m,沙坑长8m,宽6m,四周边缘高出原有地面1cm,沙坑四同采用砖砌坑壁,粉水泥砂浆抹光;足球场内人工植草皮,蓝球场采用水泥砼拉毛
3工期本工程招标文件要求工期为2个月,我公司将根据类似施工经验,将原有工期进行提前,确保54天内完工全部工程量
2、施工部署2
1施工组织机构根据本工程的实际情况,结合我公司的管理经验,本项目将设置项目经理部一级管理机构,代表总公司全权负责该工程的施工管理
项目经理部下设工程技术组、质检安全组、机械物资部、综合办公室、中心试验室5个组
分为土方施工队、砼施工队、塑胶施工队、测量组
2各部门主要职能项目经理部:负责组织项目的生产,经营,投资控制,协调各部门关系,组织质量管理体系的运行
技术科:贯彻执行国家有关技术政策及业主技术管理制度,对项目施工技术工作全面负责;负责制定施工方案,编制施工组织设计,参与施工预决算,审查施工结算;负责施工过程中试验、测量等重大技术问题的决策及报告
工程科:负责工程技术业务,编制工程进度计划,收集整理当月计量报表、汇集整理竣工
