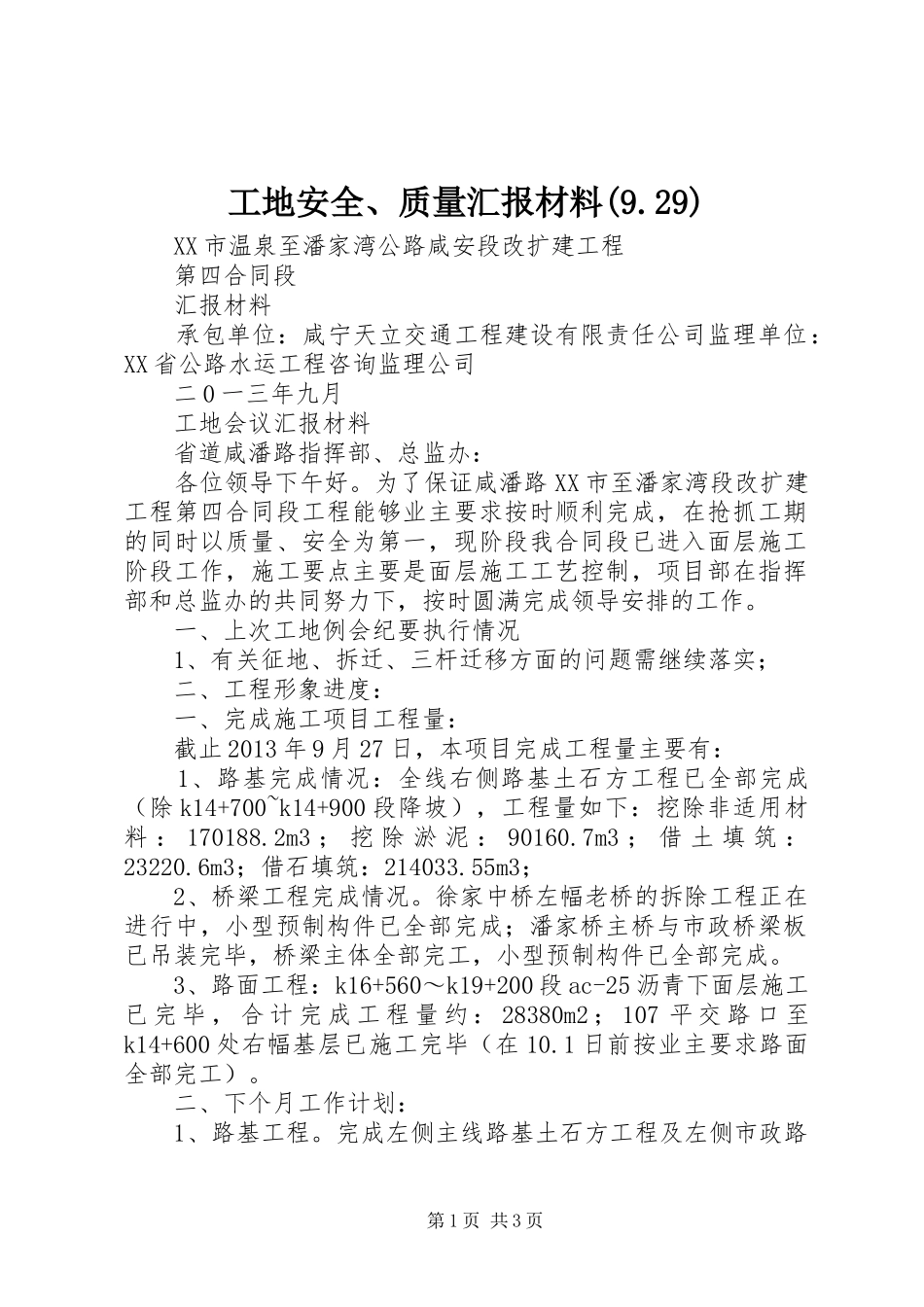

工地安全、质量汇报材料(9
29)XX市温泉至潘家湾公路咸安段改扩建工程第四合同段汇报材料承包单位:咸宁天立交通工程建设有限责任公司监理单位:XX省公路水运工程咨询监理公司二0一三年九月工地会议汇报材料省道咸潘路指挥部、总监办:各位领导下午好
为了保证咸潘路XX市至潘家湾段改扩建工程第四合同段工程能够业主要求按时顺利完成,在抢抓工期的同时以质量、安全为第一,现阶段我合同段已进入面层施工阶段工作,施工要点主要是面层施工工艺控制,项目部在指挥部和总监办的共同努力下,按时圆满完成领导安排的工作
一、上次工地例会纪要执行情况1、有关征地、拆迁、三杆迁移方面的问题需继续落实;二、工程形象进度:一、完成施工项目工程量:截止2013年9月27日,本项目完成工程量主要有:1、路基完成情况:全线右侧路基土石方工程已全部完成(除k14+700~k14+900段降坡),工程量如下:挖除非适用材料:170188
2m3;挖除淤泥:90160
7m3;借土填筑:23220
6m3;借石填筑:214033
55m3;2、桥梁工程完成情况
徐家中桥左幅老桥的拆除工程正在进行中,小型预制构件已全部完成;潘家桥主桥与市政桥梁板已吊装完毕,桥梁主体全部完工,小型预制构件已全部完成
3、路面工程:k16+560~k19+200段ac-25沥青下面层施工已完毕,合计完成工程量约:28380m2;107平交路口至k14+600处右幅基层已施工完毕(在10
1日前按业主要求路面全部完工)

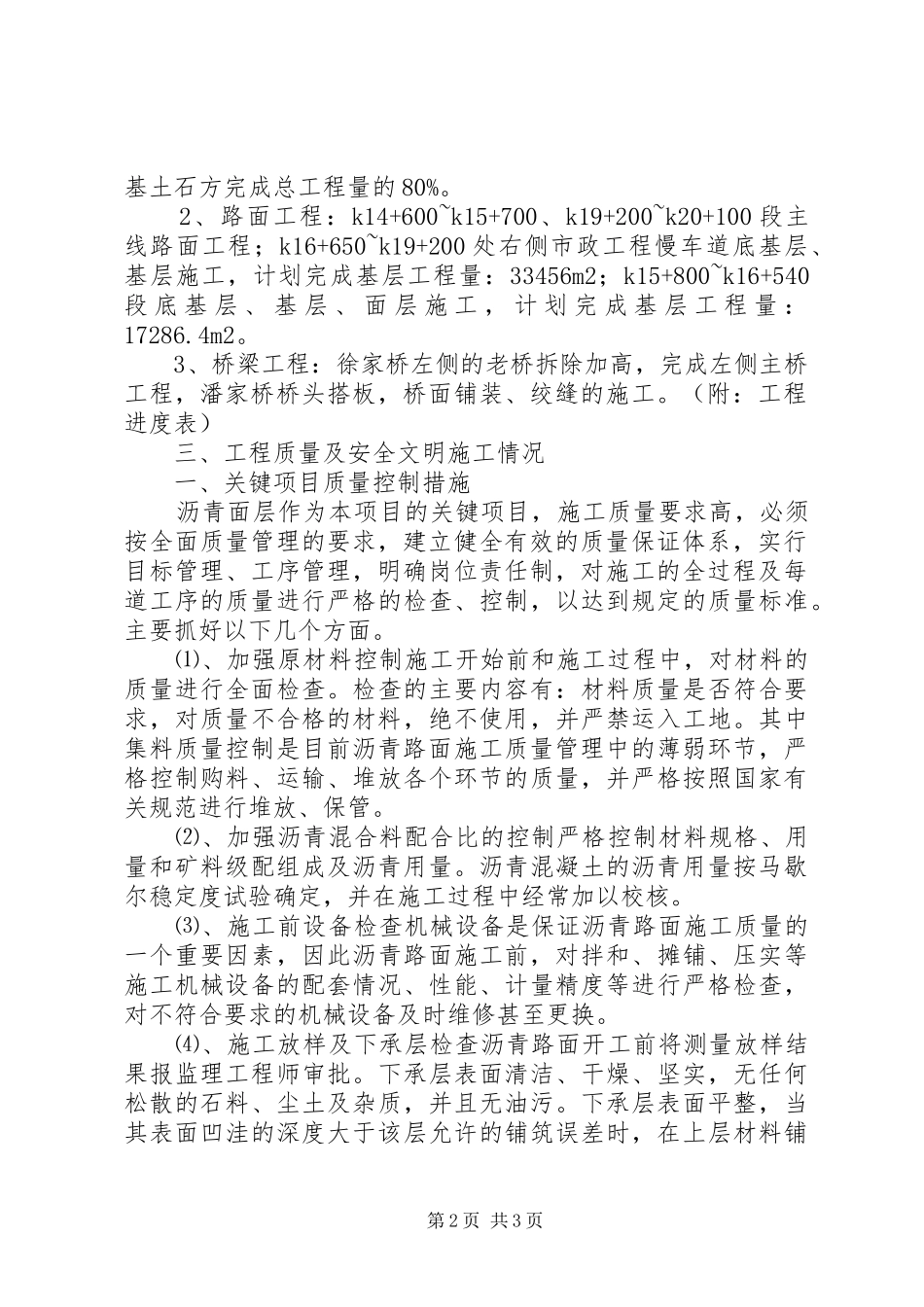

二、下个月工作计划:1、路基工程
完成左侧主线路基土石方工程及左侧市政路第1页共3页基土石方完成总工程量的80%
2、路面工程:k14+600~k15+700、k19+200~k20+100段主线路面工程;k16+650~k19+200处右侧市政工程慢车道底基层、基层施工,计划完成基层工程量:33456m2;k15+800~k16+
