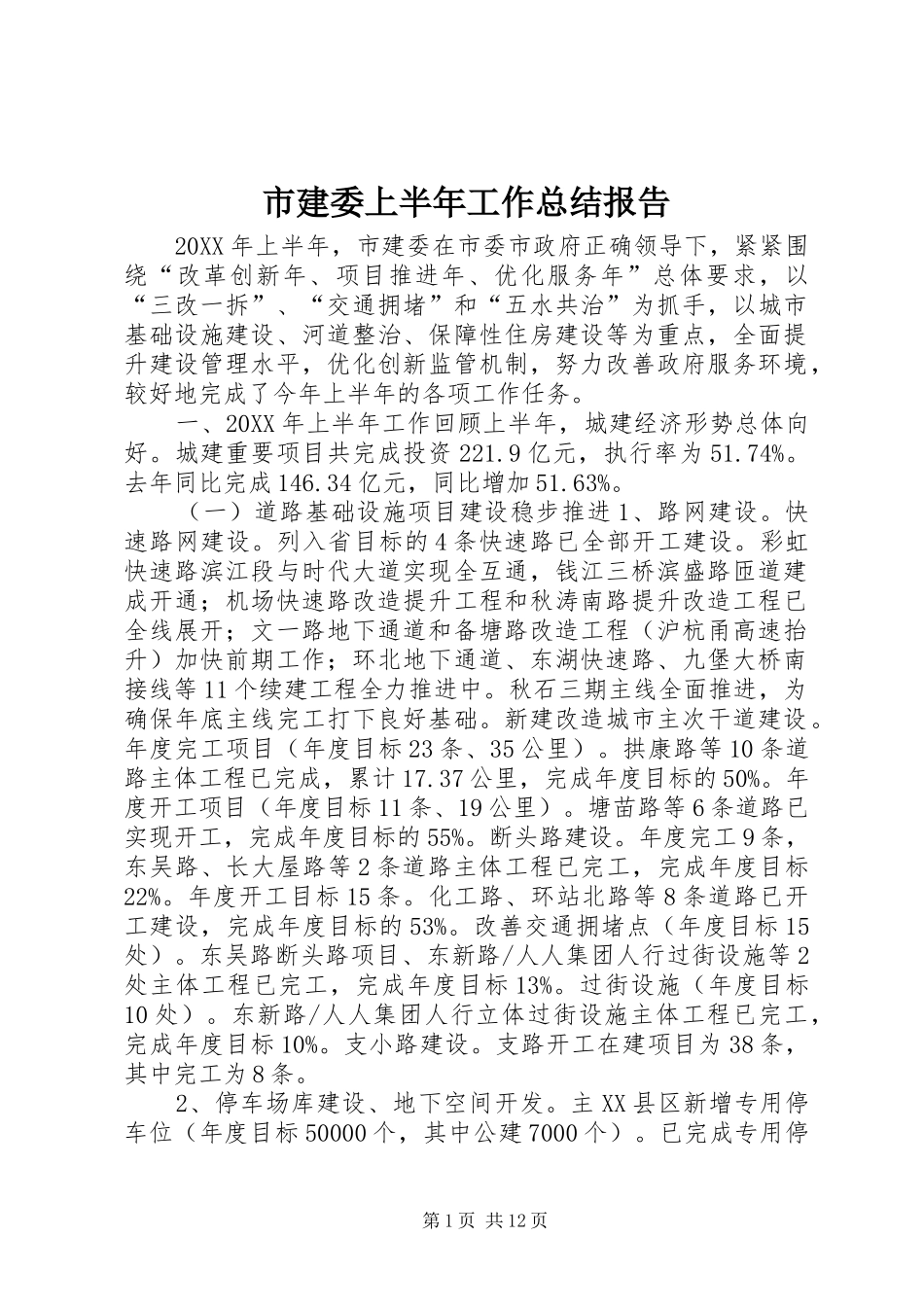

市建委上半年工作总结报告20XX年上半年,市建委在市委市政府正确领导下,紧紧围绕“改革创新年、项目推进年、优化服务年”总体要求,以“三改一拆”、“交通拥堵”和“五水共治”为抓手,以城市基础设施建设、河道整治、保障性住房建设等为重点,全面提升建设管理水平,优化创新监管机制,努力改善政府服务环境,较好地完成了今年上半年的各项工作任务
一、20XX年上半年工作回顾上半年,城建经济形势总体向好
城建重要项目共完成投资221
9亿元,执行率为51
去年同比完成146
34亿元,同比增加51
(一)道路基础设施项目建设稳步推进1、路网建设
快速路网建设
列入省目标的4条快速路已全部开工建设
彩虹快速路滨江段与时代大道实现全互通,钱江三桥滨盛路匝道建成开通;机场快速路改造提升工程和秋涛南路提升改造工程已全线展开;文一路地下通道和备塘路改造工程(沪杭甬高速抬升)加快前期工作;环北地下通道、东湖快速路、九堡大桥南接线等11个续建工程全力推进中
秋石三期主线全面推进,为确保年底主线完工打下良好基础
新建改造城市主次干道建设
年度完工项目(年度目标23条、35公里)
拱康路等10条道路主体工程已完成,累计17
37公里,完成年度目标的50%
年度开工项目(年度目标11条、19公里)
塘苗路等6条道路已实现开工,完成年度目标的55%
年度完工9条,东吴路、长大屋路等2条道路主体工程已完工,完成年度目标22%
年度开工目标15条
化工路、环站北路等8条道路已开工建设,完成年度目标的53%
改善交通拥堵点(年度目标15处)
东吴路断头路项目、东新路/人人集团人行过街设施等2处主体工程已完工,完成年度目标13%
过街设施(年度目标10处)
东新路/人人集团人行立体过街设施主体工程已完工,完成年度目标10%
支路开工在建项目为38条,其中完工为8条
2、停车场库建设
