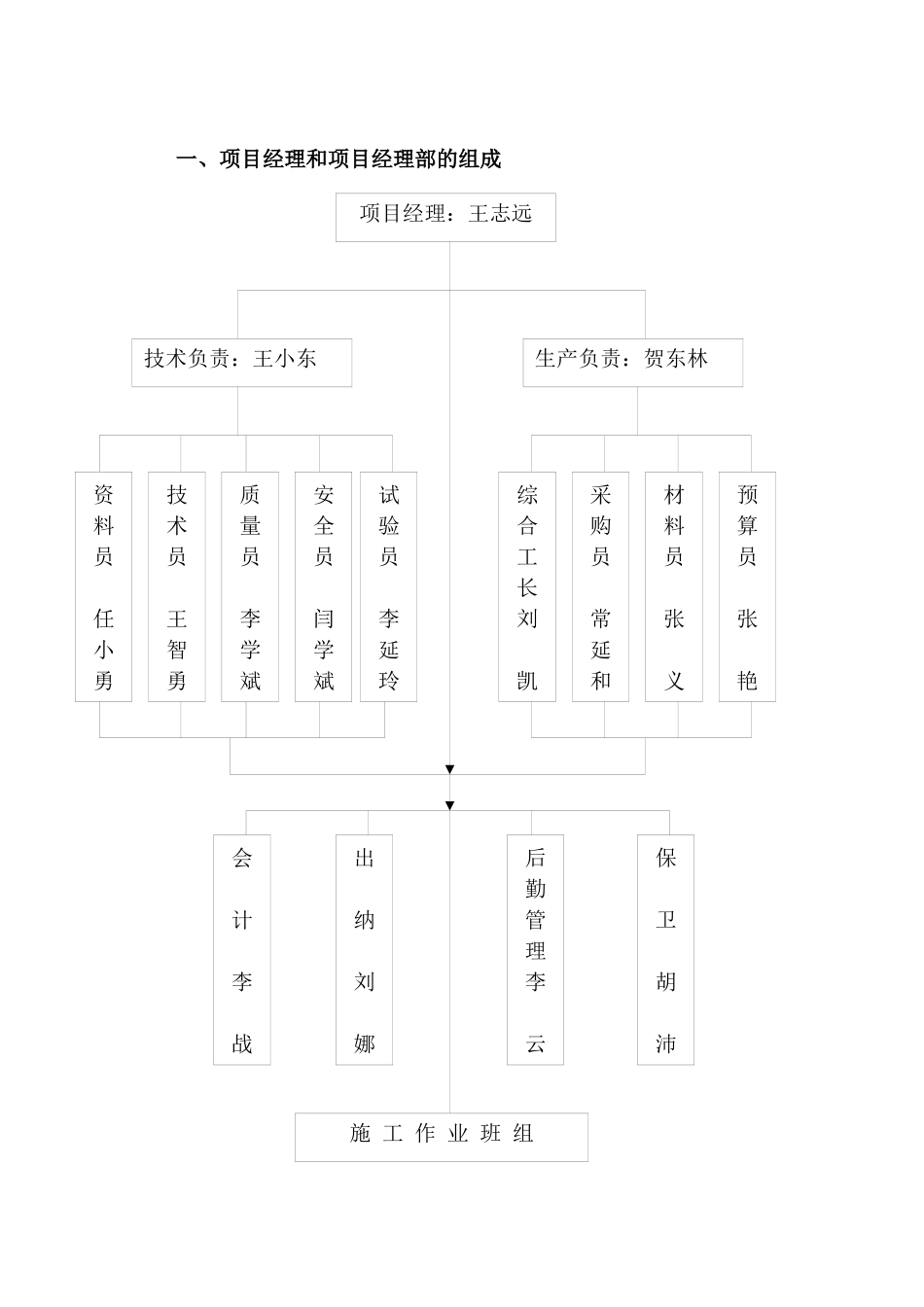

一、项目经理和项目经理部的组成项目经理:王志远技术负责:王小东生产负责:贺东林资料员任小勇技术员王智勇质量员李学斌安全员闫学斌试验员李延玲综合工长刘凯采购员常延和材料员张义预算员张艳会计李战出纳刘娜后勤管理李云保卫胡沛施工作业班组二、施工方案(一)测量工程依据建筑物现场布置情况和建筑物结构特点建立轴线控制网,轴线布置采用横向双轴控制,纵向单轴控制
1、测量施工选用一台光学经伟仪和一台水准仪完成
2、建立一切定位、放线工作要经自检、互检合格后,方可申请有关方验收的工作制度
(二)基础工程放线→开挖→验槽→浇筑砼→人工地基检测→基础梁→室内外回填→正负零以下验收
(三)主体工程放线→绑桩钢筋→支模板→浇筑砼→绑扎构造柱钢筋→支模浇筑圈梁、构造柱砼
(四)钢筋工程1、工程所用钢筋必须具有出厂合格和复试报告,严禁使用不合格钢筋,作到先试验后使用
2、加密区的箍筋间距不大于100mm
3、钢筋搭接要互相错开,受压钢筋搭接在同一截面不得超过50%,梁的受拉区钢筋搭接不得超过25%
4、钢筋绑扎完毕后,必须通知建设单位和监理公司进行验收,未经办理验收手续,不得浇捣砼

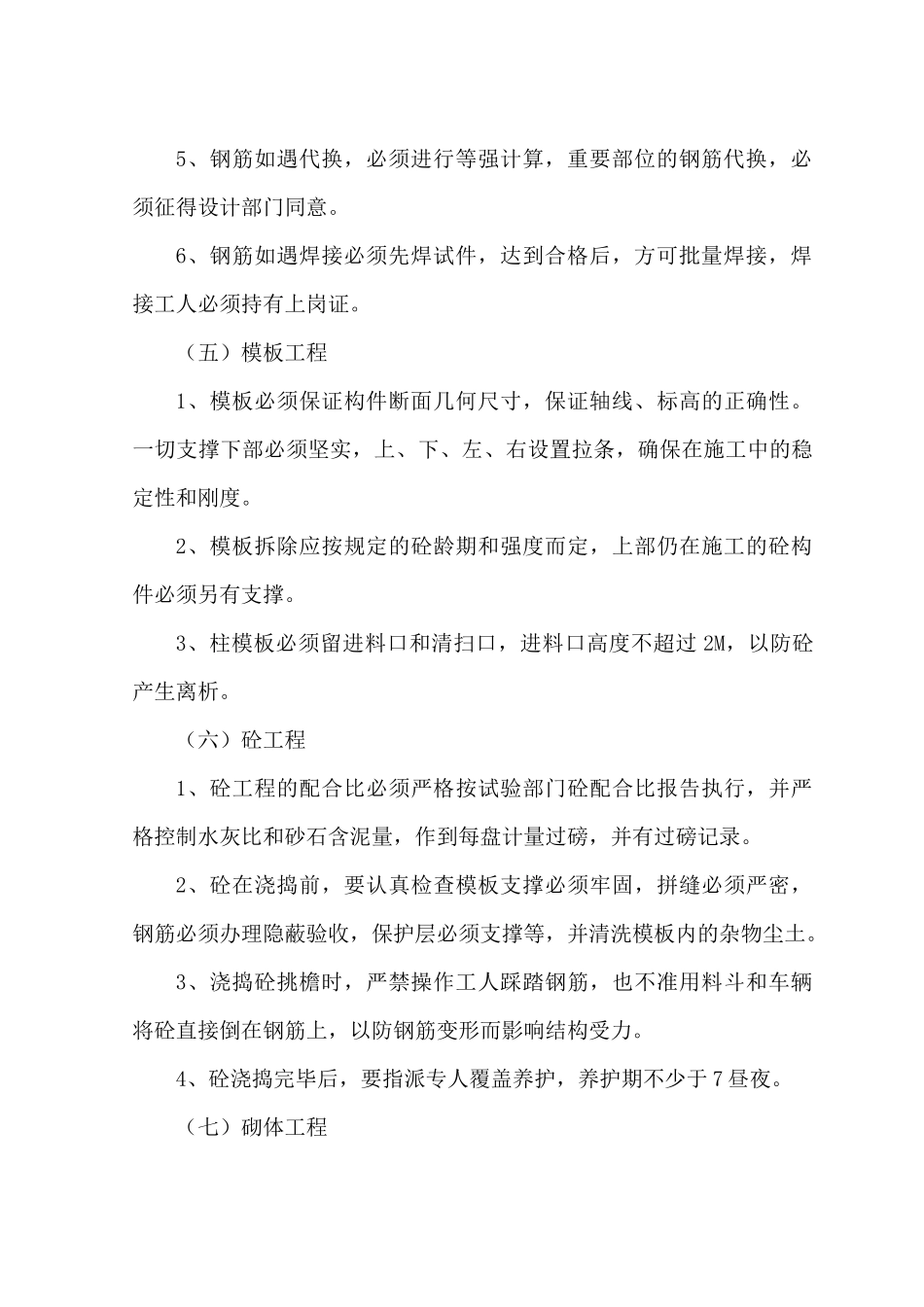

5、钢筋如遇代换,必须进行等强计算,重要部位的钢筋代换,必须征得设计部门同意
6、钢筋如遇焊接必须先焊试件,达到合格后,方可批量焊接,焊接工人必须持有上岗证
(五)模板工程1、模板必须保证构件断面几何尺寸,保证轴线、标高的正确性
一切支撑下部必须坚实,上、下、左、右设置拉条,确保在施工中的稳定性和刚度
2、模板拆除应按规定的砼龄期和强度而定,上部仍在施工的砼构件必须另有支撑
3、柱模板必须留进料口和清扫口,进料口高度不超过2M,以防砼产生离析
(六)砼工程1、砼工程的配合比必须严格按试验部门砼配合比报告执行,并严格控制水灰比和砂石含泥量,作到每盘计量过磅,并有过磅记录
2、砼在浇捣前,要认真检查模板支撑必须牢固,拼缝必须严密
