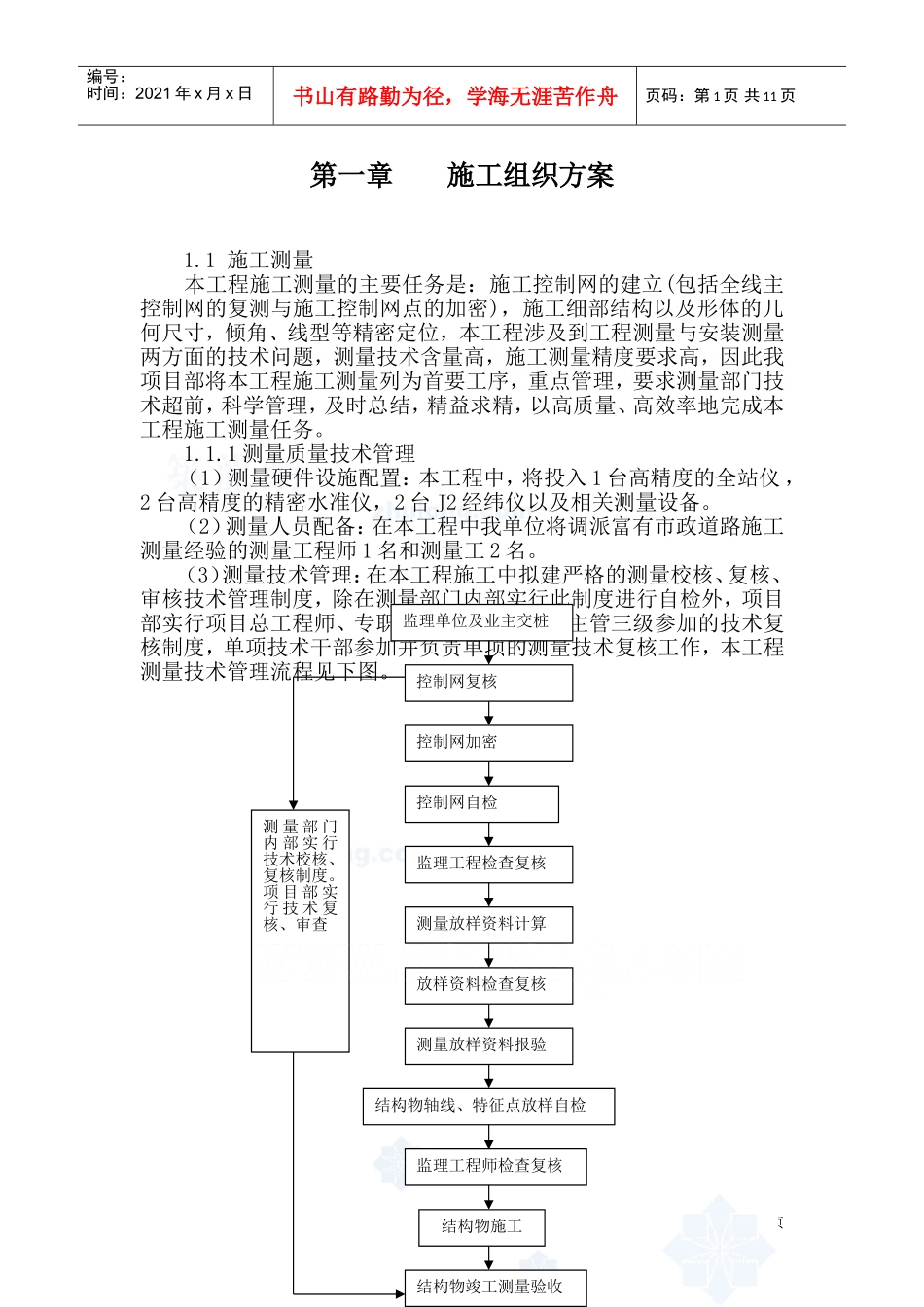

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页第一章施工组织方案1
1施工测量本工程施工测量的主要任务是:施工控制网的建立(包括全线主控制网的复测与施工控制网点的加密),施工细部结构以及形体的几何尺寸,倾角、线型等精密定位,本工程涉及到工程测量与安装测量两方面的技术问题,测量技术含量高,施工测量精度要求高,因此我项目部将本工程施工测量列为首要工序,重点管理,要求测量部门技术超前,科学管理,及时总结,精益求精,以高质量、高效率地完成本工程施工测量任务
1测量质量技术管理(1)测量硬件设施配置:本工程中,将投入1台高精度的全站仪,2台高精度的精密水准仪,2台J2经纬仪以及相关测量设备
(2)测量人员配备:在本工程中我单位将调派富有市政道路施工测量经验的测量工程师1名和测量工2名
(3)测量技术管理:在本工程施工中拟建严格的测量校核、复核、审核技术管理制度,除在测量部门内部实行此制度进行自检外,项目部实行项目总工程师、专职质检员、测量技术主管三级参加的技术复核制度,单项技术干部参加并负责单项的测量技术复核工作,本工程测量技术管理流程见下图
测量技术管理流程图监理单位及业主交桩控制网复核控制网加密控制网自检监理工程检查复核测量放样资料计算放样资料检查复核测量放样资料报验结构物轴线、特征点放样自检监理工程师检查复核结构物施工结构物竣工测量验收测量部门内部实行技术校核、复核制度
项目部实行技术复核、审查第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页1

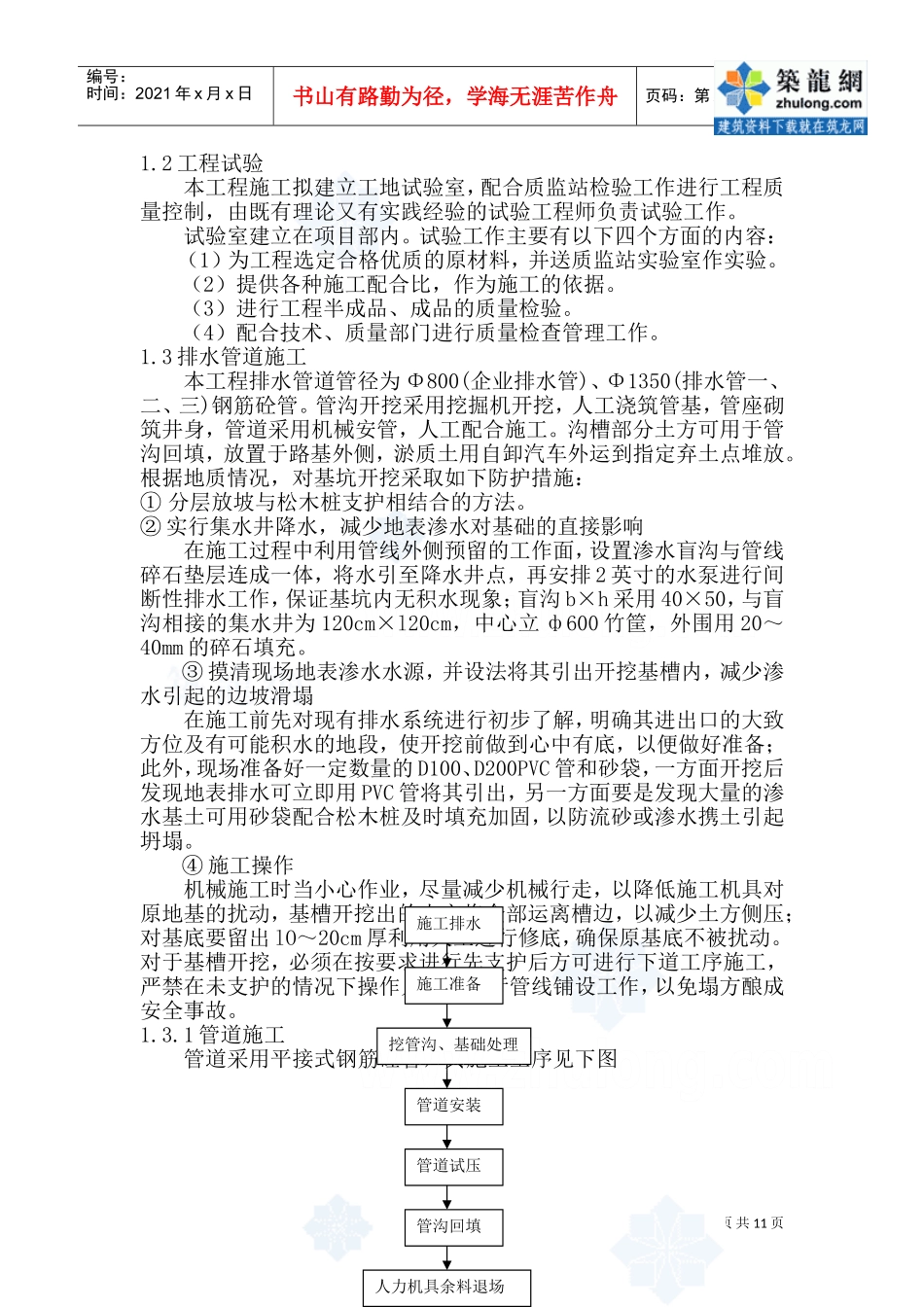

2工程试验本工程施工拟建立工地试验室,配合质监站检验工作进行工程质量控制,由既有理论又有实践经验的试验工程师负责试验工作
试验室建立在项目部内

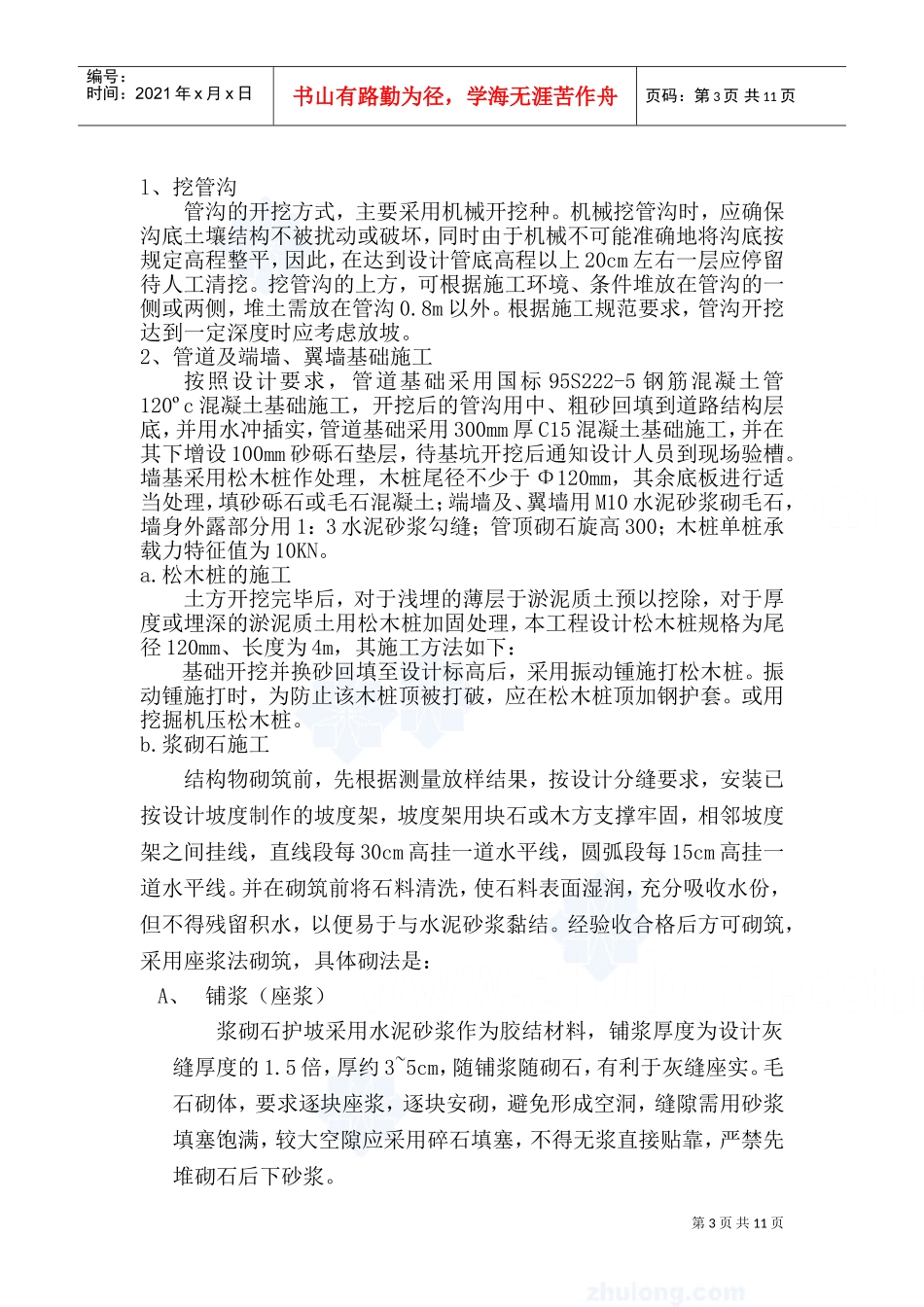

试验工作主要有以下四个方面的内容:(1)为工程选定合格优质的原材料,并送质监站实验室作实验
