吴江市第二水厂净水厂出厂管道工程停水接拢施工方案市政建设工程有限公司2012年3月吴江市第二水厂净水厂出厂管道工程停水接拢施工方案一、概况:本工程位于吴江市第二水厂东北侧,停水接拢分为两个工作点:1、在南北快速干线东,顶管接收井西侧,割除原DN1600区域供水管道大约10米,并加装DN1800钢管8米,异径管2只,伸缩节3只,三通2只,阀门3只

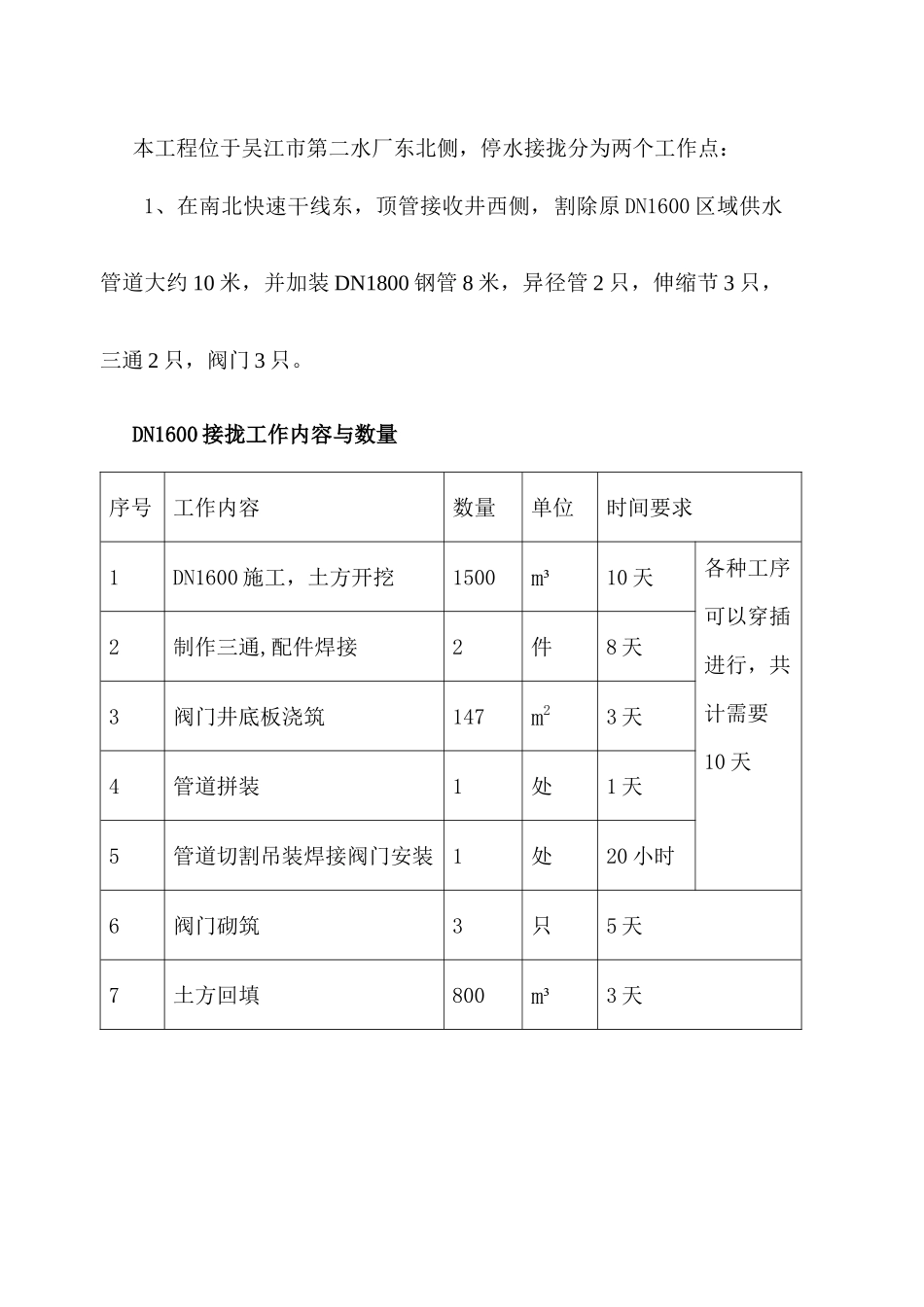

DN1600接拢工作内容与数量序号工作内容数量单位时间要求1DN1600施工,土方开挖1500m³10天各种工序可以穿插进行,共计需要10天2制作三通,配件焊接2件8天3阀门井底板浇筑147m23天4管道拼装1处1天5管道切割吊装焊接阀门安装1处20小时6阀门砌筑3只5天7土方回填800m³3天2、在环湖路与云龙西路东南侧,割除原DN1200区域供水管道大约2米,并加装DN1200伸缩节和阀门各1只

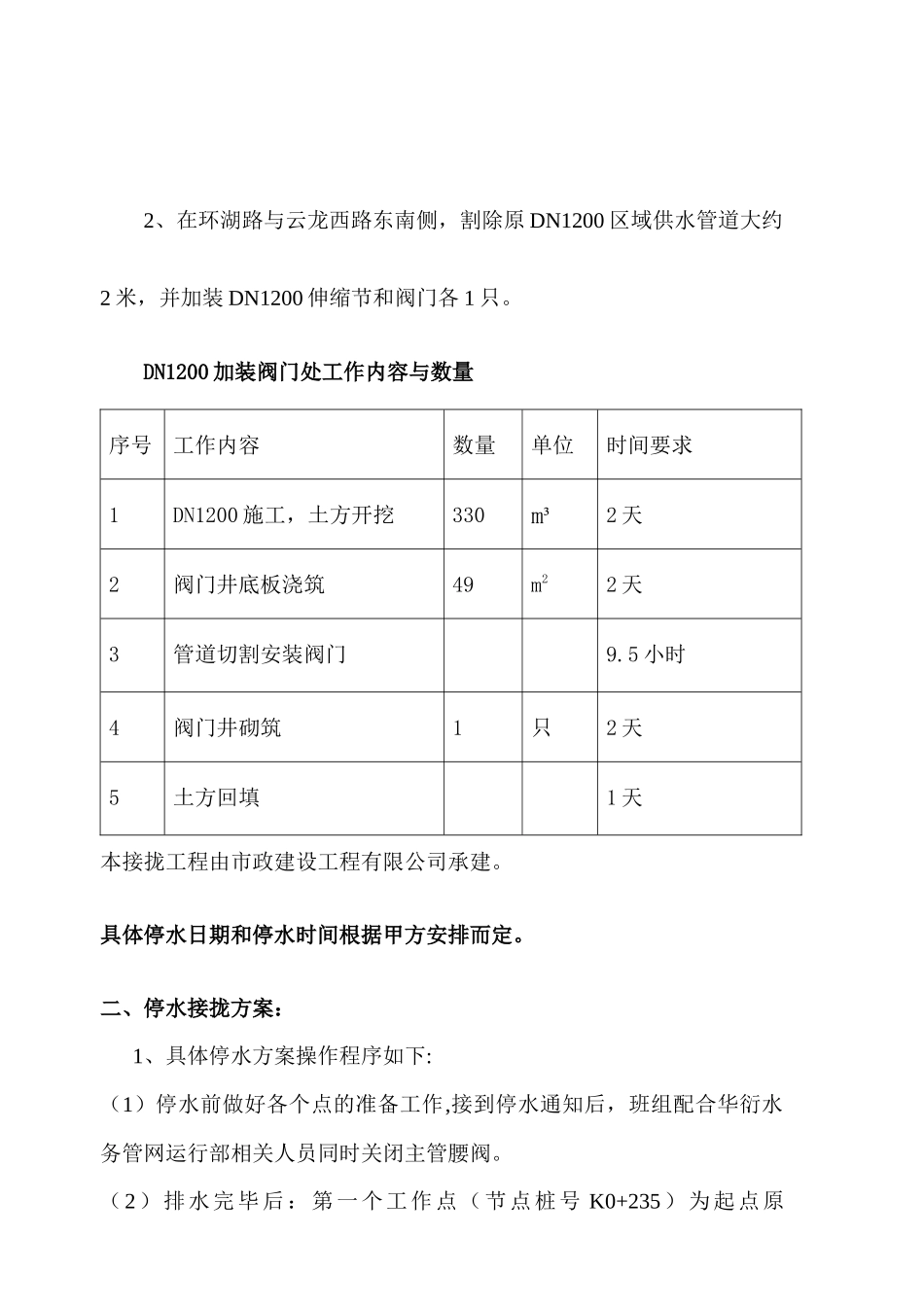

DN1200加装阀门处工作内容与数量序号工作内容数量单位时间要求1DN1200施工,土方开挖330m³2天2阀门井底板浇筑49m22天3管道切割安装阀门9
5小时4阀门井砌筑1只2天5土方回填1天本接拢工程由市政建设工程有限公司承建
具体停水日期和停水时间根据甲方安排而定
二、停水接拢方案:1、具体停水方案操作程序如下:(1)停水前做好各个点的准备工作,接到停水通知后,班组配合华衍水务管网运行部相关人员同时关闭主管腰阀
(2)排水完毕后:第一个工作点(节点桩号K0+235)为起点原DN1600老管切割,废除原老管DN1600管大约10米,并加装DN1800管道和阀门,预计约20小时完成
根据业主安排安排DN1200管道停水,第二个工作点(J8节点)为原DN1200切割加装阀门,预计约9
施工完毕后清理好现场后离场
停水接拢相关管线与阀门的具体位置详见下图:接拢相关管线示意图DN1200供水管道DN1800出厂管道DN1200
