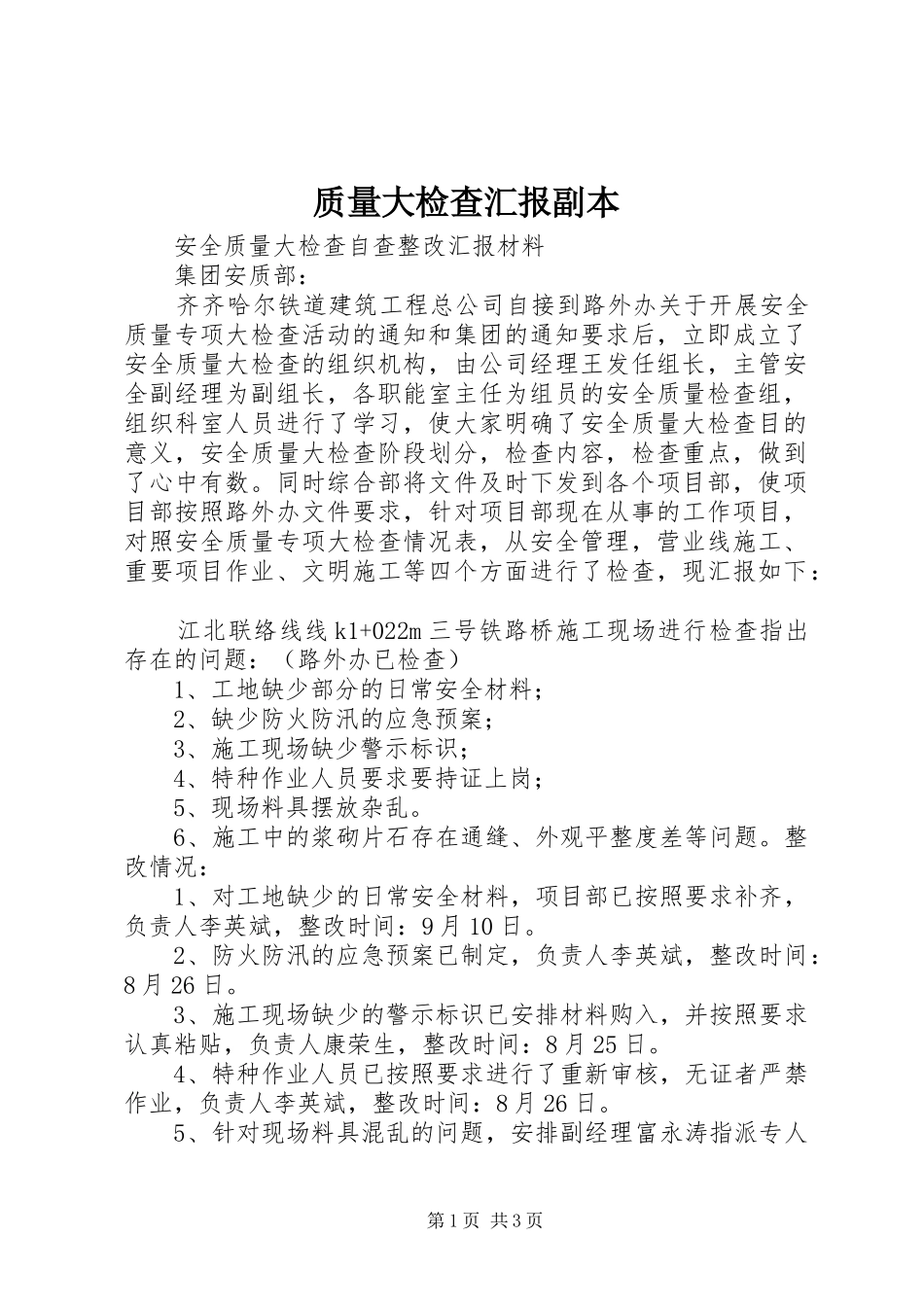

质量大检查汇报副本安全质量大检查自查整改汇报材料集团安质部:齐齐哈尔铁道建筑工程总公司自接到路外办关于开展安全质量专项大检查活动的通知和集团的通知要求后,立即成立了安全质量大检查的组织机构,由公司经理王发任组长,主管安全副经理为副组长,各职能室主任为组员的安全质量检查组,组织科室人员进行了学习,使大家明确了安全质量大检查目的意义,安全质量大检查阶段划分,检查内容,检查重点,做到了心中有数
同时综合部将文件及时下发到各个项目部,使项目部按照路外办文件要求,针对项目部现在从事的工作项目,对照安全质量专项大检查情况表,从安全管理,营业线施工、重要项目作业、文明施工等四个方面进行了检查,现汇报如下:江北联络线线k1+022m三号铁路桥施工现场进行检查指出存在的问题:(路外办已检查)1、工地缺少部分的日常安全材料;2、缺少防火防汛的应急预案;3、施工现场缺少警示标识;4、特种作业人员要求要持证上岗;5、现场料具摆放杂乱
6、施工中的浆砌片石存在通缝、外观平整度差等问题
整改情况:1、对工地缺少的日常安全材料,项目部已按照要求补齐,负责人李英斌,整改时间:9月10日
2、防火防汛的应急预案已制定,负责人李英斌,整改时间:8月26日
3、施工现场缺少的警示标识已安排材料购入,并按照要求认真粘贴,负责人康荣生,整改时间:8月25日
4、特种作业人员已按照要求进行了重新审核,无证者严禁作业,负责人李英斌,整改时间:8月26日
5、针对现场料具混乱的问题,安排副经理富永涛指派专人第1页共3页进行了清理,达到物放有序,富永涛,整改时间:8月28日前
6、针对施工中的浆砌片石存在通缝、外观平整度差等问题,项目部对存在问题的浆砌片石进行了拆除,并外雇有经验的石匠进行重新砌筑,达到规范要求,由富永涛负责,整改时间:9月10日

讷河公铁立交桥工程检查问题:1、安全管理方面,没有按照规定召开安全例会,并填
