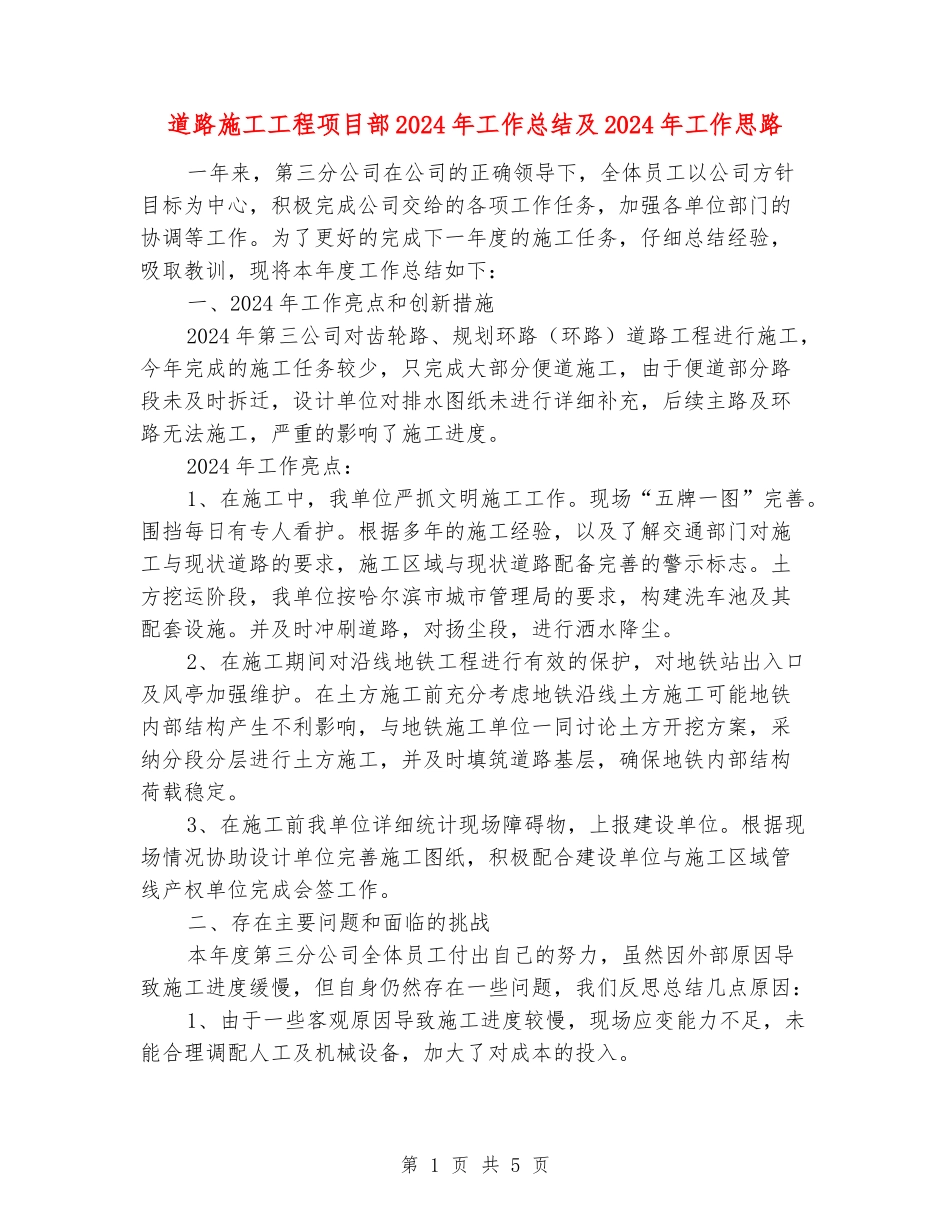

道路施工工程项目部2024年工作总结及2024年工作思路一年来,第三分公司在公司的正确领导下,全体员工以公司方针目标为中心,积极完成公司交给的各项工作任务,加强各单位部门的协调等工作
为了更好的完成下一年度的施工任务,仔细总结经验,吸取教训,现将本年度工作总结如下:一、2024年工作亮点和创新措施2024年第三公司对齿轮路、规划环路(环路)道路工程进行施工,今年完成的施工任务较少,只完成大部分便道施工,由于便道部分路段未及时拆迁,设计单位对排水图纸未进行详细补充,后续主路及环路无法施工,严重的影响了施工进度
2024年工作亮点:1、在施工中,我单位严抓文明施工工作
现场“五牌一图”完善
围挡每日有专人看护
根据多年的施工经验,以及了解交通部门对施工与现状道路的要求,施工区域与现状道路配备完善的警示标志
土方挖运阶段,我单位按哈尔滨市城市管理局的要求,构建洗车池及其配套设施
并及时冲刷道路,对扬尘段,进行洒水降尘
2、在施工期间对沿线地铁工程进行有效的保护,对地铁站出入口及风亭加强维护
在土方施工前充分考虑地铁沿线土方施工可能地铁内部结构产生不利影响,与地铁施工单位一同讨论土方开挖方案,采纳分段分层进行土方施工,并及时填筑道路基层,确保地铁内部结构荷载稳定
3、在施工前我单位详细统计现场障碍物,上报建设单位
根据现场情况协助设计单位完善施工图纸,积极配合建设单位与施工区域管线产权单位完成会签工作
二、存在主要问题和面临的挑战本年度第三分公司全体员工付出自己的努力,虽然因外部原因导致施工进度缓慢,但自身仍然存在一些问题,我们反思总结几点原因:1、由于一些客观原因导致施工进度较慢,现场应变能力不足,未能合理调配人工及机械设备,加大了对成本的投入
第1页共5页2、在施工中对有争议与设计待定的施工部位,还是具有“等、靠、拖”的情况发生,主动性还有待加强

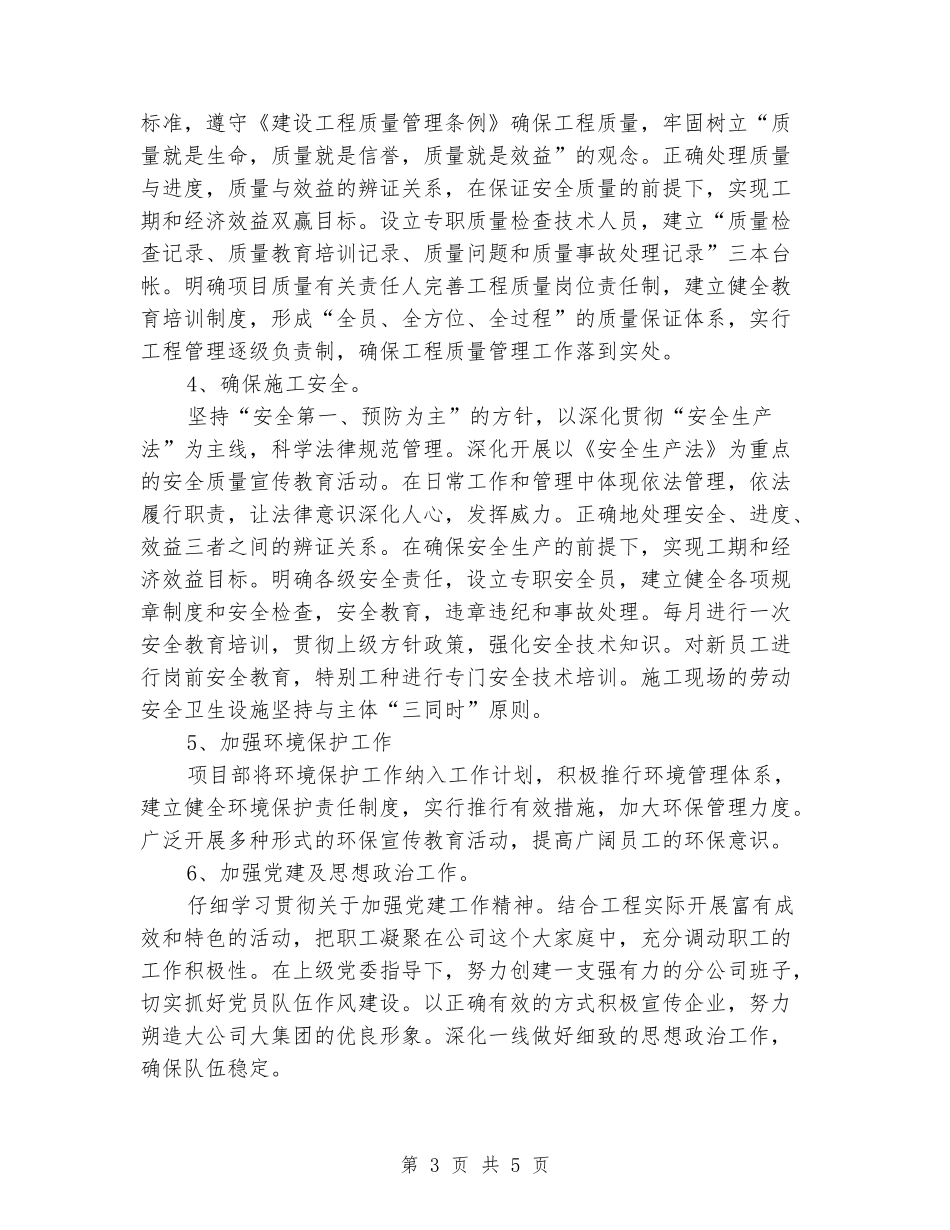

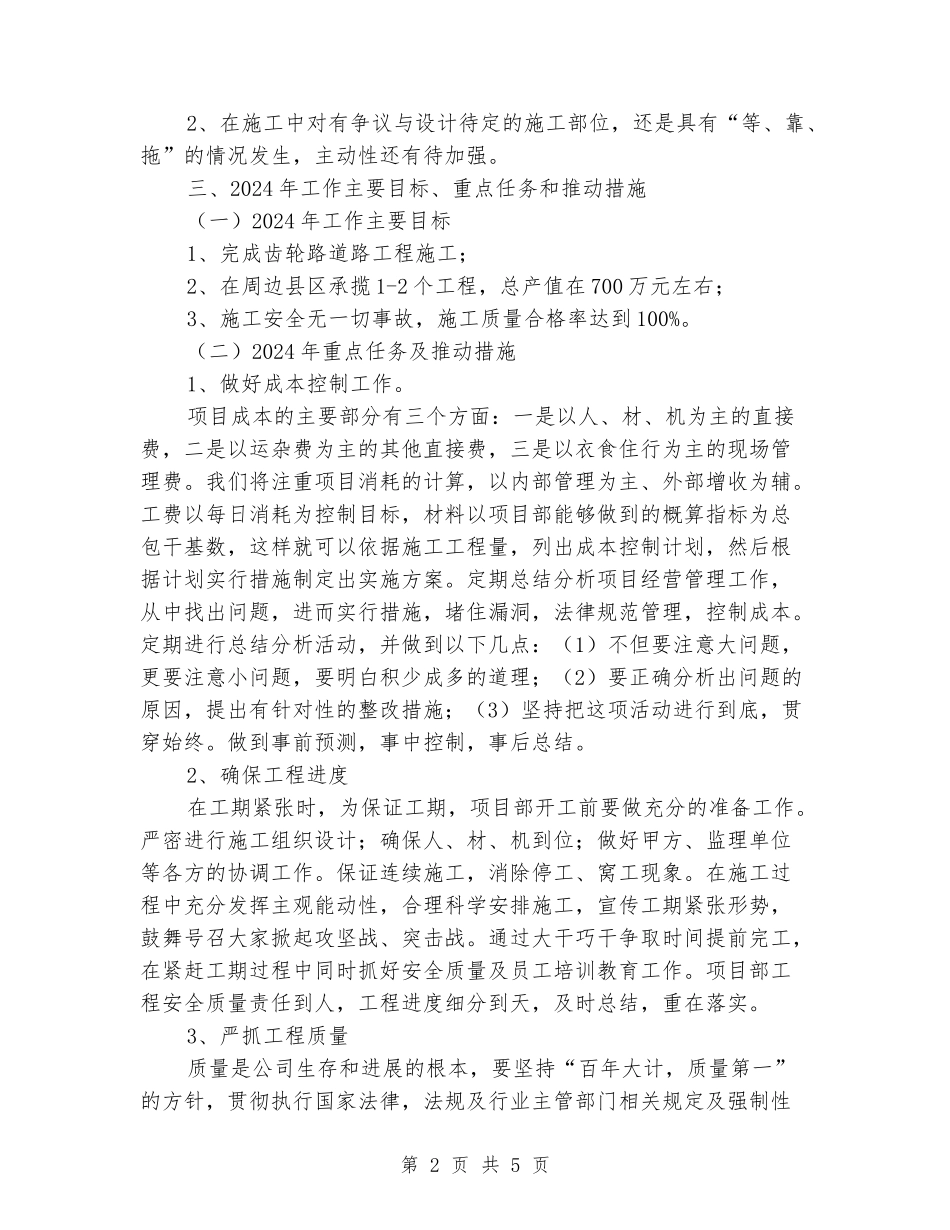

三、2024年工作主要目标、重
