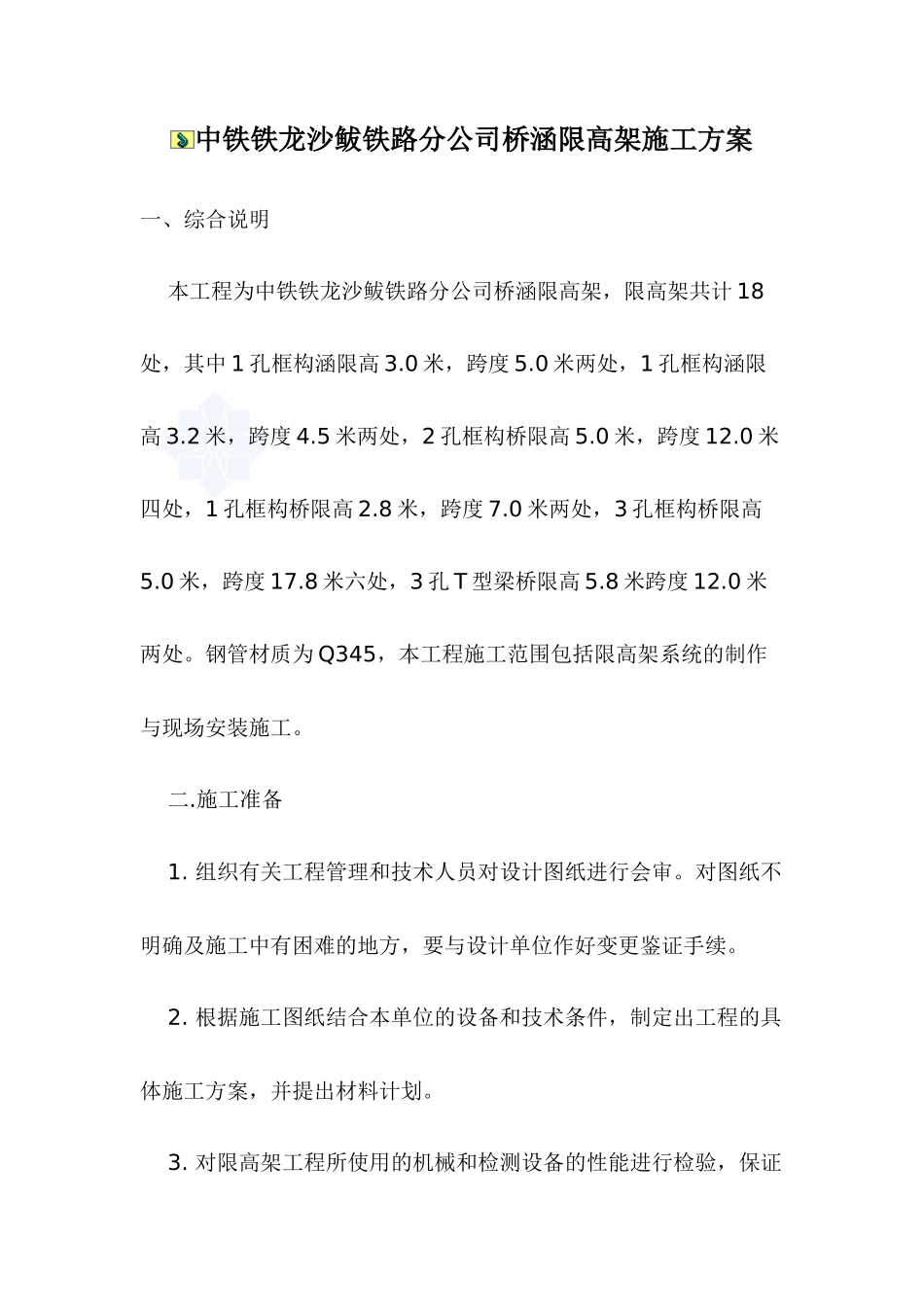

中铁铁龙沙鲅铁路分公司桥涵限高架施工方案一、综合说明本工程为中铁铁龙沙鲅铁路分公司桥涵限高架,限高架共计18处,其中1孔框构涵限高3
0米,跨度5
0米两处,1孔框构涵限高3
2米,跨度4
5米两处,2孔框构桥限高5
0米,跨度12
0米四处,1孔框构桥限高2
8米,跨度7
0米两处,3孔框构桥限高5
0米,跨度17
8米六处,3孔T型梁桥限高5
8米跨度12
钢管材质为Q345,本工程施工范围包括限高架系统的制作与现场安装施工
组织有关工程管理和技术人员对设计图纸进行会审
对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续
根据施工图纸结合本单位的设备和技术条件,制定出工程的具体施工方案,并提出材料计划

对限高架工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
限高架工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用
在限高架工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故
管材进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装
现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好
现场场地应平整夯实,没有积水,并且要预留车道
三.施工进度安排按照工期要求,限高架工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计划见施工进度计划表

四.劳动力计划钢结构主体工程施工劳动力计划按工程施工阶段合理投入劳动力,预投入下料工3人、组立工2人、焊工8人、矫正工2人、钻孔工2人、喷漆工3人、电工1人、起重工1人、辅助工10人
五.主要施工机械设备钢结构工程主要施工机械设备拟投入1、数控直条多头切割机2台;2、门式埋弧自动焊1台;3、
