1一、编制依据、原则1、相关施工图纸及地质报告《原矿堆场1~4#配矿库桩基图》《岩土工程勘察成果报告》2、相关技术规范《建筑桩基技术规范》(JGJ94-2008)《建筑地基处理技术规范》(JGJ79-2012)《建筑地基基础工程施工质量验收规范》(GB50202--2012)《工程测量规范》(GB50026-2007)《建筑机械使用安全技术规程》(JGJ33—2012)《钢筋焊接及验收规范》(JGJ18-2012)3、其它文件、资料公司《质量手册》、《程序文件》、《作业指导书》《企业规程》和公其他有关管理文件;4、编制原则1、符合并满足业主的工期要求和规定;2、符合并满足国家有关施工技术规范、规程的要求和规定;3、符合并满足设计院施工图的有关技术要求;4、执行国家和地方政府关于环保方面的有关法律、法规;5、确保实现本工程的工程质量目标和安全管理目标
二、工程概况桩基工程设计概况本工程采用钻孔灌注桩,成孔方式为旋挖成孔
桩基设计等级甲级,地基基础设计等级甲级
桩径800mm,有效桩长为22m,1#、2#配矿仓桩顶高程为784
600m,3#、4#配矿仓桩顶高程为785
本工程桩身混凝土强度等级为C30
桩身混凝土灌注必须连续进行,不得停顿
为了确保桩身质量,其充盈系数不得小于1
0,应注意控制最后一次混凝土灌注量,保证桩顶凿除泛浆高度后混凝土的质量达到设计要求
三、施工部署1、项目管理目标1
1、质量目标:合格
2、工期目标:有效工期30天,力争提前完工;1

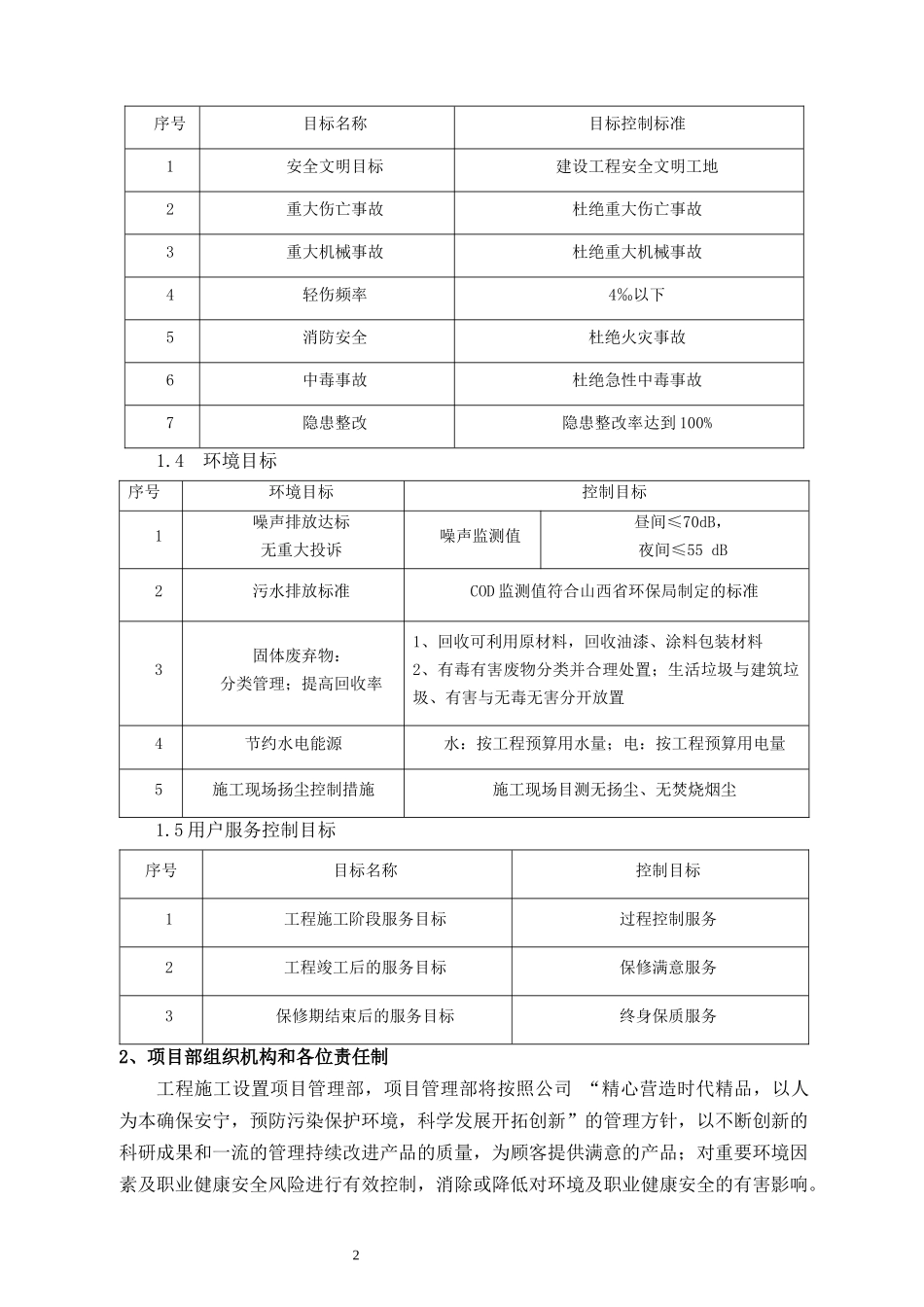

3、安全目标21序号目标名称目标控制标准1安全文明目标建设工程安全文明工地2重大伤亡事故杜绝重大伤亡事故3重大机械事故杜绝重大机械事故4轻伤频率4‰以下5消防安全杜绝火灾事故6中毒事故杜绝急性中毒事故7隐患整改隐患整改率达到100%1
4环境目标序号环境目标控制目标1噪声排放达标无重大投诉噪声监测值昼间≤7
