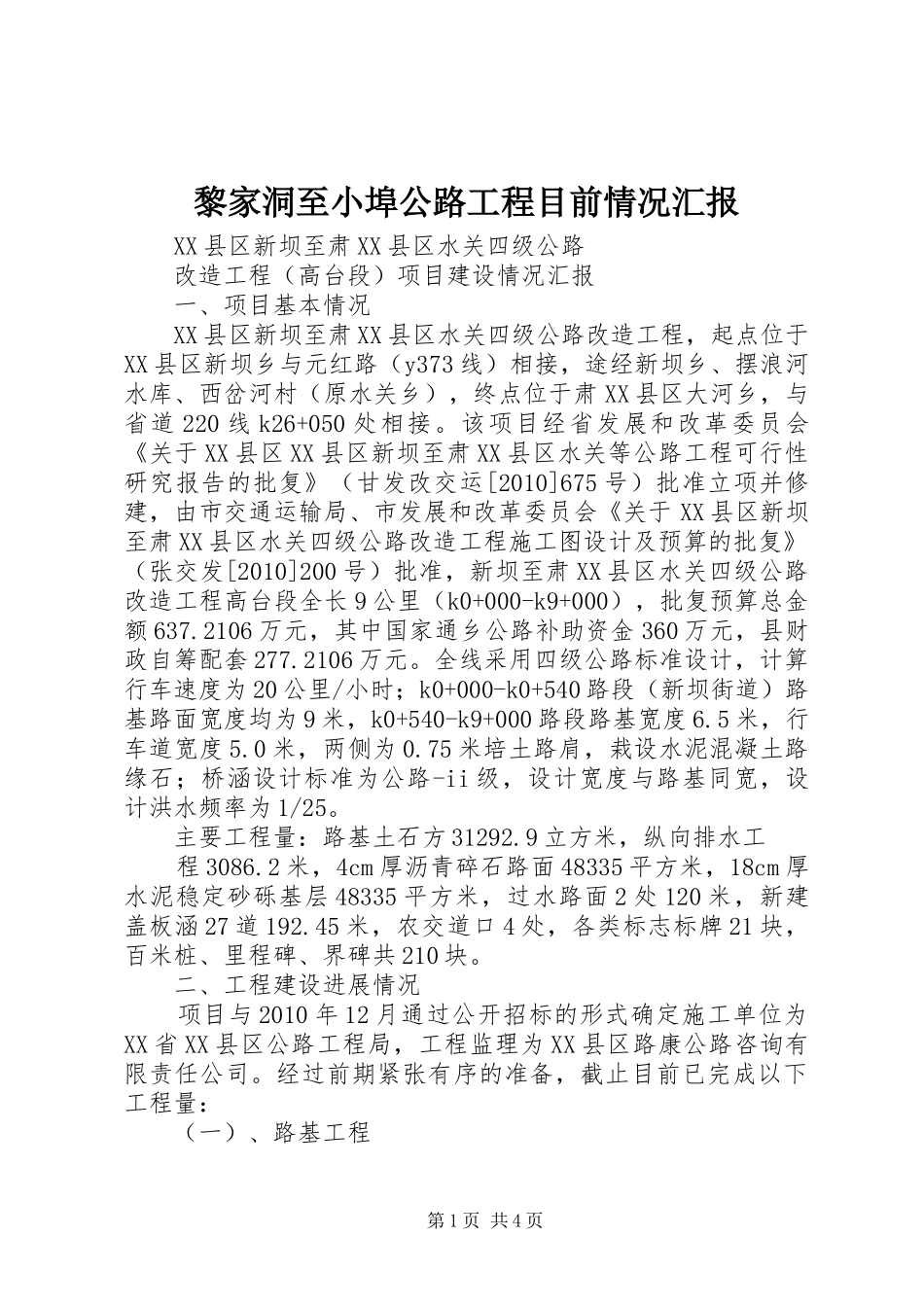

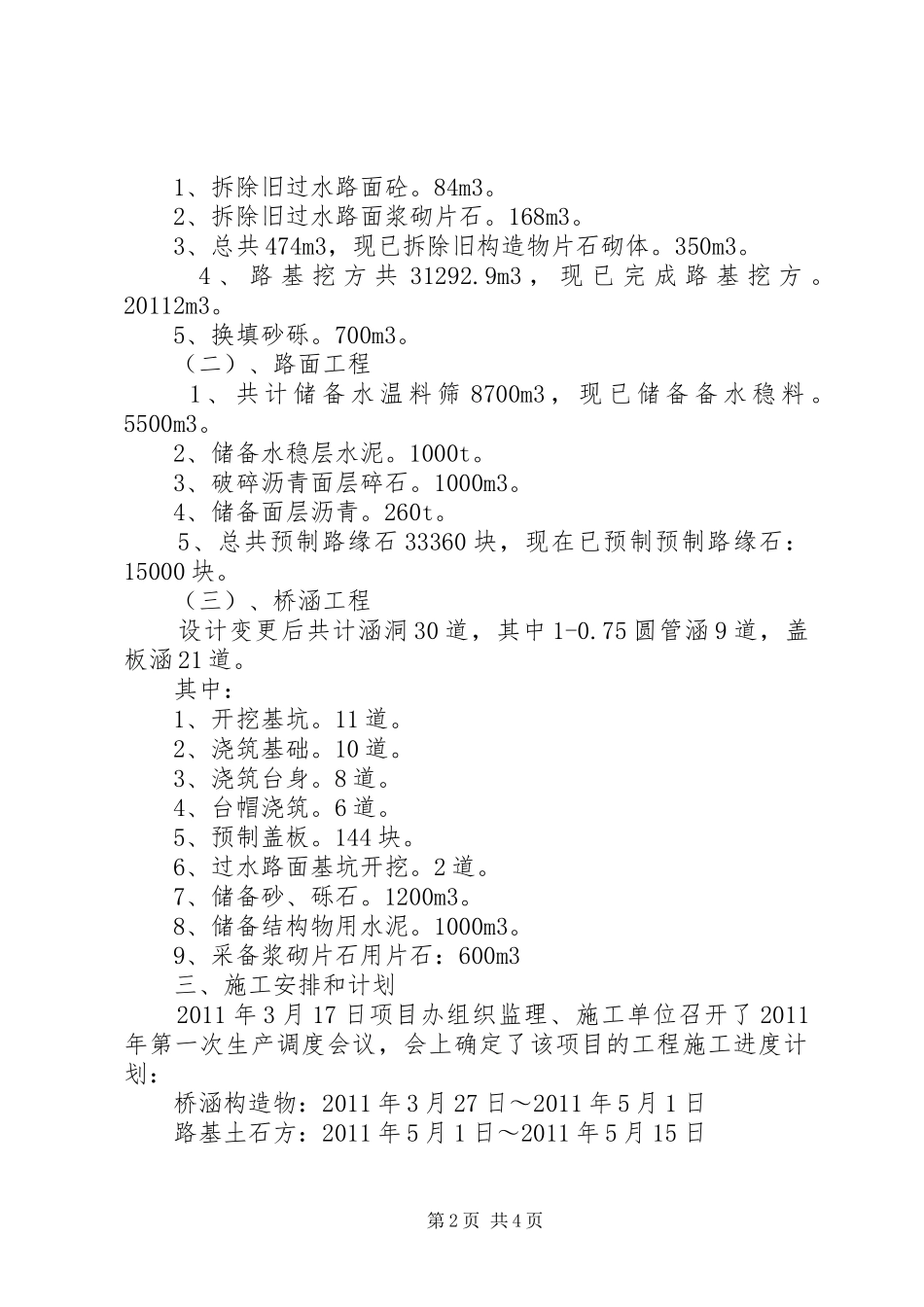

黎家洞至小埠公路工程目前情况汇报XX县区新坝至肃XX县区水关四级公路改造工程(高台段)项目建设情况汇报一、项目基本情况XX县区新坝至肃XX县区水关四级公路改造工程,起点位于XX县区新坝乡与元红路(y373线)相接,途经新坝乡、摆浪河水库、西岔河村(原水关乡),终点位于肃XX县区大河乡,与省道220线k26+050处相接。该项目经省发展和改革委员会《关于XX县区XX县区新坝至肃XX县区水关等公路工程可行性研究报告的批复》(甘发改交运[2010]675号)批准立项并修建,由市交通运输局、市发展和改革委员会《关于XX县区新坝至肃XX县区水关四级公路改造工程施工图设计及预算的批复》(张交发[2010]200号)批准,新坝至肃XX县区水关四级公路改造工程高台段全长9公里(k0+000-k9+000),批复预算总金额637.2106万元,其中国家通乡公路补助资金360万元,县财政自筹配套277.2106万元。全线采用四级公路标准设计,计算行车速度为20公里/小时;k0+000-k0+540路段(新坝街道)路基路面宽度均为9米,k0+540-k9+000路段路基宽度6.5米,行车道宽度5.0米,两侧为0.75米培土路肩,栽设水泥混凝土路缘石;桥涵设计标准为公路-ii级,设计宽度与路基同宽,设计洪水频率为1/25。主要工程量:路基土石方31292.9立方米,纵向排水工程3086.2米,4cm厚沥青碎石路面48335平方米,18cm厚水泥稳定砂砾基层48335平方米,过水路面2处120米,新建盖板涵27道192.45米,农交道口4处,各类标志标牌21块,百米桩、里程碑、界碑共210块。二、工程建设进展情况项目与2010年12月通过公开招标的形式确定施工单位为XX省XX县区公路工程局,工程监理为XX县区路康公路咨询有限责任公司。经过前期紧张有序的准备,截止目前已完成以下工程量:(一)、路基工程第1页共4页1、拆除旧过水路面砼。84m3。2、拆除旧过水路面浆砌片石。168m3。3、总共474m3,现已拆除旧构造物片石砌体。350m3。4、路基挖方共31292.9m3,现已完成路基挖方。20112m3。5、换填砂砾。700m3。(二)、路面工程1、共计储备水温料筛8700m3,现已储备备水稳料。5500m3。2、储备水稳层水泥。1000t。3、破碎沥青面层碎石。1000m3。4、储备面层沥青。260t。5、总共预制路缘石33360块,现在已预制预制路缘石:15000块。(三)、桥涵工程设计变更后共计涵洞30道,其中1-0.75圆管涵9道,盖板涵21道。其中:1、开挖基坑。11道。2、浇筑基础。10道。3、浇筑台身。8道。4、台帽浇筑。6道。5、预制盖板。144块。6、过水路面基坑开挖。2道。7、储备砂、砾石。1200m3。8、储备结构物用水泥。1000m3。9、采备浆砌片石用片石:600m3三、施工安排和计划2011年3月17日项目办组织监理、施工单位召开了2011年第一次生产调度会议,会上确定了该项目的工程施工进度计划:桥涵构造物:2011年3月27日~2011年5月1日路基土石方:2011年5月1日~2011年5月15日第2页共4页水泥稳定土基层:2011年5月16日~2011年6月4日路面面层:2011年6月5日~2011年6月25日交通及收尾工程于2011年7月10日前完成。四、需要解决的问题(1)全线占耕地14.19亩,荒滩9.5亩、车路0.74亩、麦场0.95亩,占地合计25.38亩。(2)需改移灌溉水渠3679.6米,分水闸3个,路线下行自来水管道1060米,改移2座自来水检查井。(3)需采伐路基范围内杨树64株、沙枣树4株、沙枣刺墙。190米。(4)移电线杆共计25个。电信局焦木杆(与广播局共用)13个,水泥杆2个;电力局水泥杆8个;移动公司水泥杆2个;移变压器一台。(5)房屋拆迁三处,拆除面积111.5㎡;拆除1米高围墙50米。(6)沥青拌和场、水泥稳定土拌和场动力电架设。(7)沿线构造物、路基洒水、稳定层洒水、养生用水需将公路沿线的涝池全部放满水,以便施工用水。(8)沿线构造物所用的中(粗)砂、砾石、卵石自采料场及水泥稳定土拌合场取料料场的确定。(9)全线开工前需在电视台、当地发出公路施工需绕道或限速行驶的公告,告知过往行人、车辆确保安全。五、已解决的问题1、根据4月1日现场办公会的会议决定,占地、伐树由乡政府和曙光村完成,改移渠道由水利局完成,移除电线杆(电力、电信、广电)由电力局、电信局、广电局完成。目前,公路沿线占地乡政府正在协...
