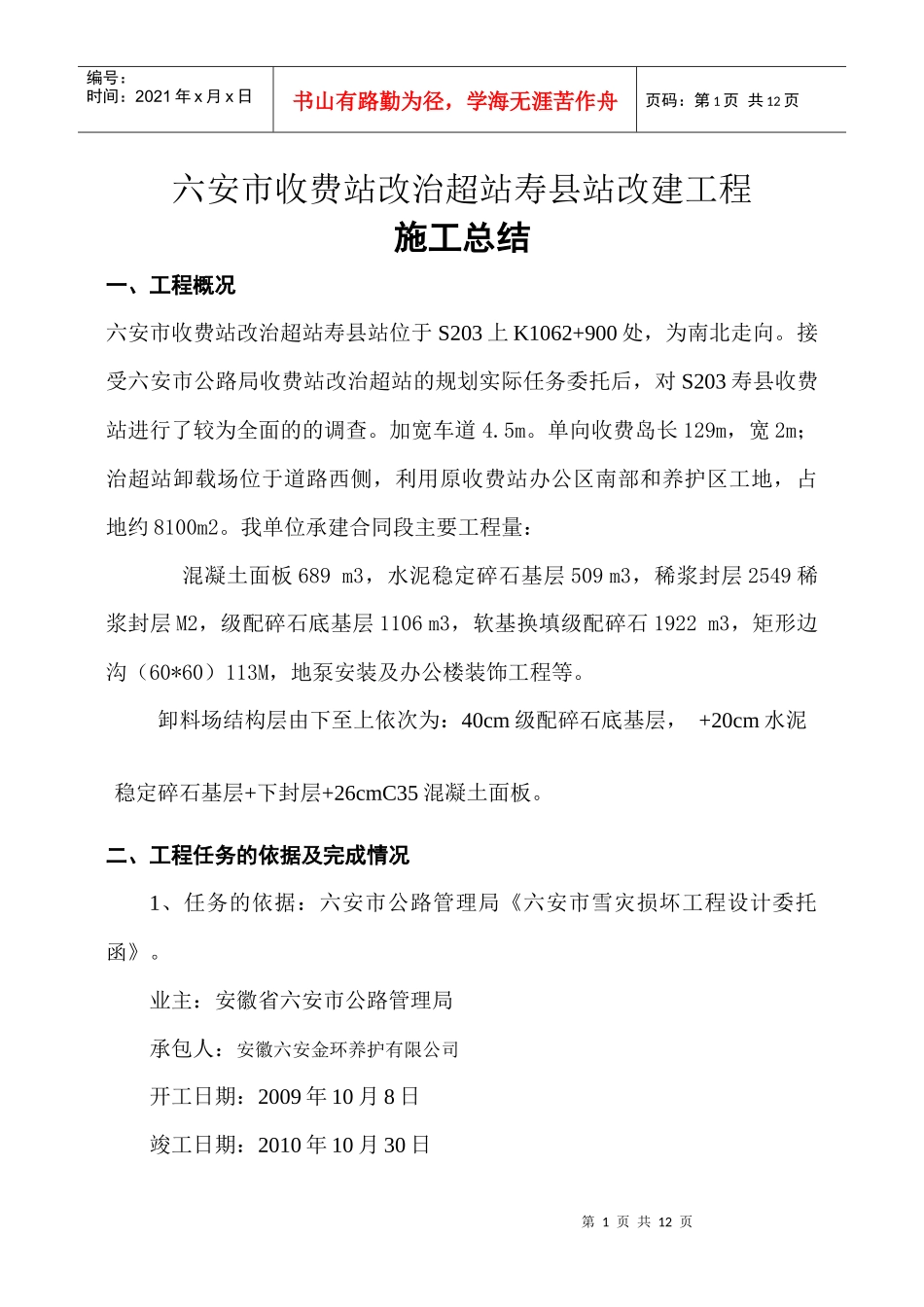

六安市收费站改治超站寿县站改建工程G105六霍段灾后恢复工程01标施工总结安徽六安金环养护有限公司二○一○年十一月——1第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页六安市收费站改治超站寿县站改建工程施工总结一、工程概况六安市收费站改治超站寿县站位于S203上K1062+900处,为南北走向。接受六安市公路局收费站改治超站的规划实际任务委托后,对S203寿县收费站进行了较为全面的的调查。加宽车道4.5m。单向收费岛长129m,宽2m;治超站卸载场位于道路西侧,利用原收费站办公区南部和养护区工地,占地约8100m2。我单位承建合同段主要工程量:混凝土面板689m3,水泥稳定碎石基层509m3,稀浆封层2549稀浆封层M2,级配碎石底基层1106m3,软基换填级配碎石1922m3,矩形边沟(60*60)113M,地泵安装及办公楼装饰工程等。卸料场结构层由下至上依次为:40cm级配碎石底基层,+20cm水泥稳定碎石基层+下封层+26cmC35混凝土面板。二、工程任务的依据及完成情况1、任务的依据:六安市公路管理局《六安市雪灾损坏工程设计委托函》。业主:安徽省六安市公路管理局承包人:安徽六安金环养护有限公司开工日期:2009年10月8日竣工日期:2010年10月30日第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页2、计划完成情况安徽六安金环养护有限公司接到中标通知后,于2009年10月组建工程项目经理部,进驻工地,开始建点工作和施工的前期准备工作。工程于2010年10月完成。3、执行合同情况:项目部在建设中严格执行合同文件,积极配合监理人员工作,建立、完善了质量保证体系,明确了质理责任制,遵循全面质量管理的基本观点和方法,开展全员、全过程的质量管理活动,建立施工质量保证措施,做到从人人有质量责任,每个岗位有质量否决权。同时,制定了详细、周密的质量保证措施,在施前认真做好技术交底,在施工中严把每道工序的质量关,对不合格的工序坚决返工处理。严格的质量制度换来了优良的工程质量,通过监理方、业主的验收,所有交验工程合格率达到100%,实现了项目部的质量目标。为保证工程按计划实施,项目部采取了一系列的保障措施,制定了一周安排,一月计划,并根据实际情况进行调整,以便顺利完成项目办下达的各项生产任务。为严格执行合同条款,项目部建立、完善了安全体系,由项目经理亲自担任领导小组组长,成立了安全检查小组。在施工中认真执行安全施工制度,建立安全施工岗位责任制,对存在安全、环保隐患的坚决不施工。项目部每月定期召开安全专题会议,总结近期安全、环保工作。并派专人指挥巡查,检查拌和楼塔、电力设施、消防设施,并对机械进行安全检查,第2页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页使安全生产事故率降到最低点。四、施工方案和施工方法(一)、施工准备1、施工现场准备本段拟设1个水稳及级配碎石拌和场,采用碎石硬化。电采用当地农电电网输电。2、施工人员安排、机具设备和材料准备(1)施工人员安排项目经理部对本合同工程统筹安排,集中指挥,严格按项目法组织施工。设项目经理、技术主管各1人,下设工程部、质检部、机械设备部、材料部、办公室、财务部、安全部等部门,1个试验室,1个拌和场,路面底基层施工队1个,基层施工队、面层施工队1个。(2)机具设备我项目部根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场,以保证施工的需要。3、技术准备第4页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共12页(1)熟悉图纸资料和有关文件开工前项目部有关人员全面熟悉施工图纸、资料和有关文件,参加业主工程主管部门组织的设计交底和图纸会审并作好记录。(2)施工组织设计根据设计文件、现场条件,各单位工程的施工程序及相互关系,工期要求以及有关定额等编制施工组织设计。做好施工总平面图的布局。(3)技术交底项目部根据设计文件和施工组织设计,逐级做好技术交底工作。具体包括施工图纸、施工技术措施及安全技术交底等。分别由项目技术负责人、...
