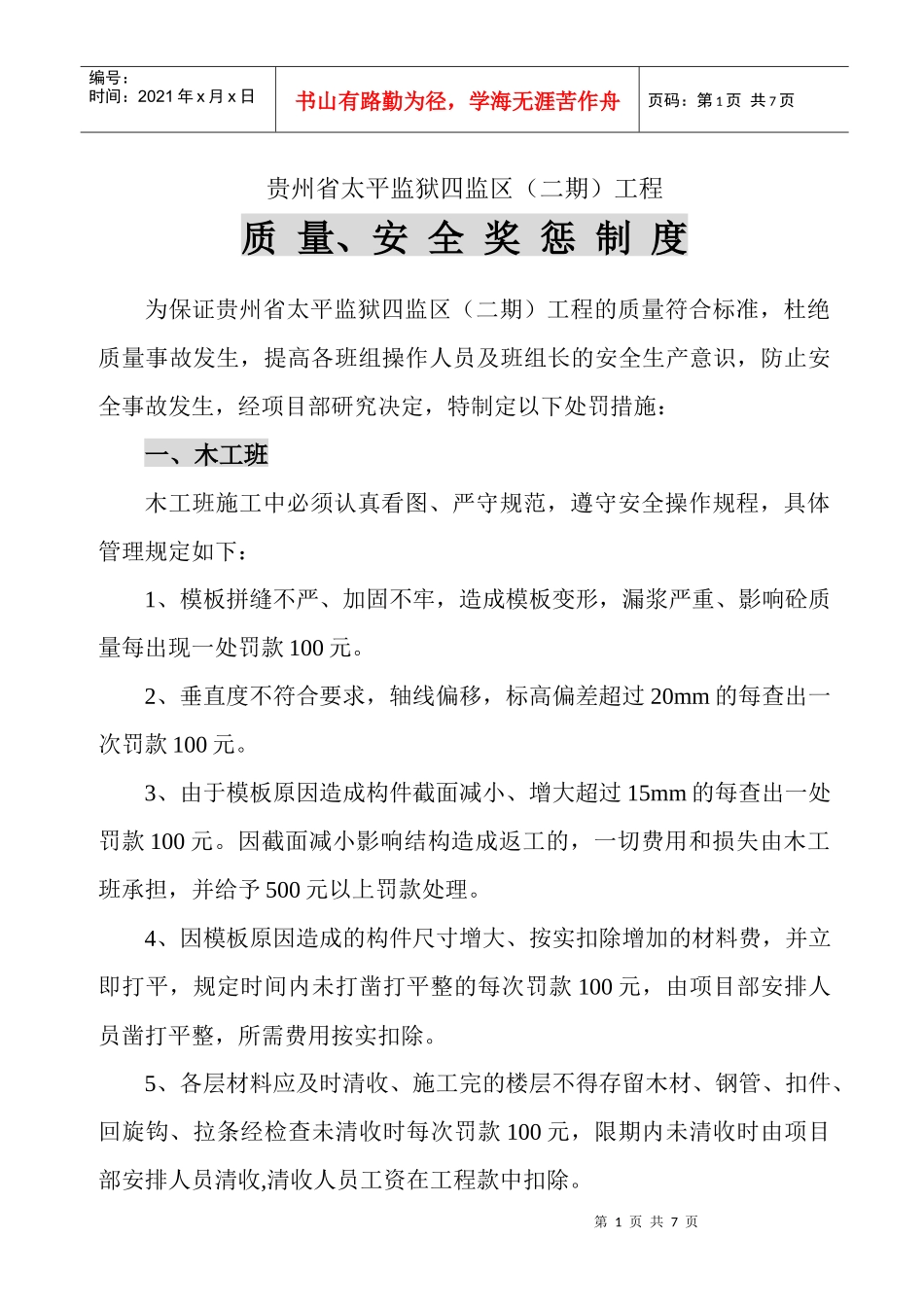

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页贵州省太平监狱四监区(二期)工程质量、安全奖惩制度为保证贵州省太平监狱四监区(二期)工程的质量符合标准,杜绝质量事故发生,提高各班组操作人员及班组长的安全生产意识,防止安全事故发生,经项目部研究决定,特制定以下处罚措施:一、木工班木工班施工中必须认真看图、严守规范,遵守安全操作规程,具体管理规定如下:1、模板拼缝不严、加固不牢,造成模板变形,漏浆严重、影响砼质量每出现一处罚款100元
2、垂直度不符合要求,轴线偏移,标高偏差超过20mm的每查出一次罚款100元
3、由于模板原因造成构件截面减小、增大超过15mm的每查出一处罚款100元
因截面减小影响结构造成返工的,一切费用和损失由木工班承担,并给予500元以上罚款处理
4、因模板原因造成的构件尺寸增大、按实扣除增加的材料费,并立即打平,规定时间内未打凿打平整的每次罚款100元,由项目部安排人员凿打平整,所需费用按实扣除
5、各层材料应及时清收、施工完的楼层不得存留木材、钢管、扣件、回旋钩、拉条经检查未清收时每次罚款100元,限期内未清收时由项目部安排人员清收,清收人员工资在工程款中扣除

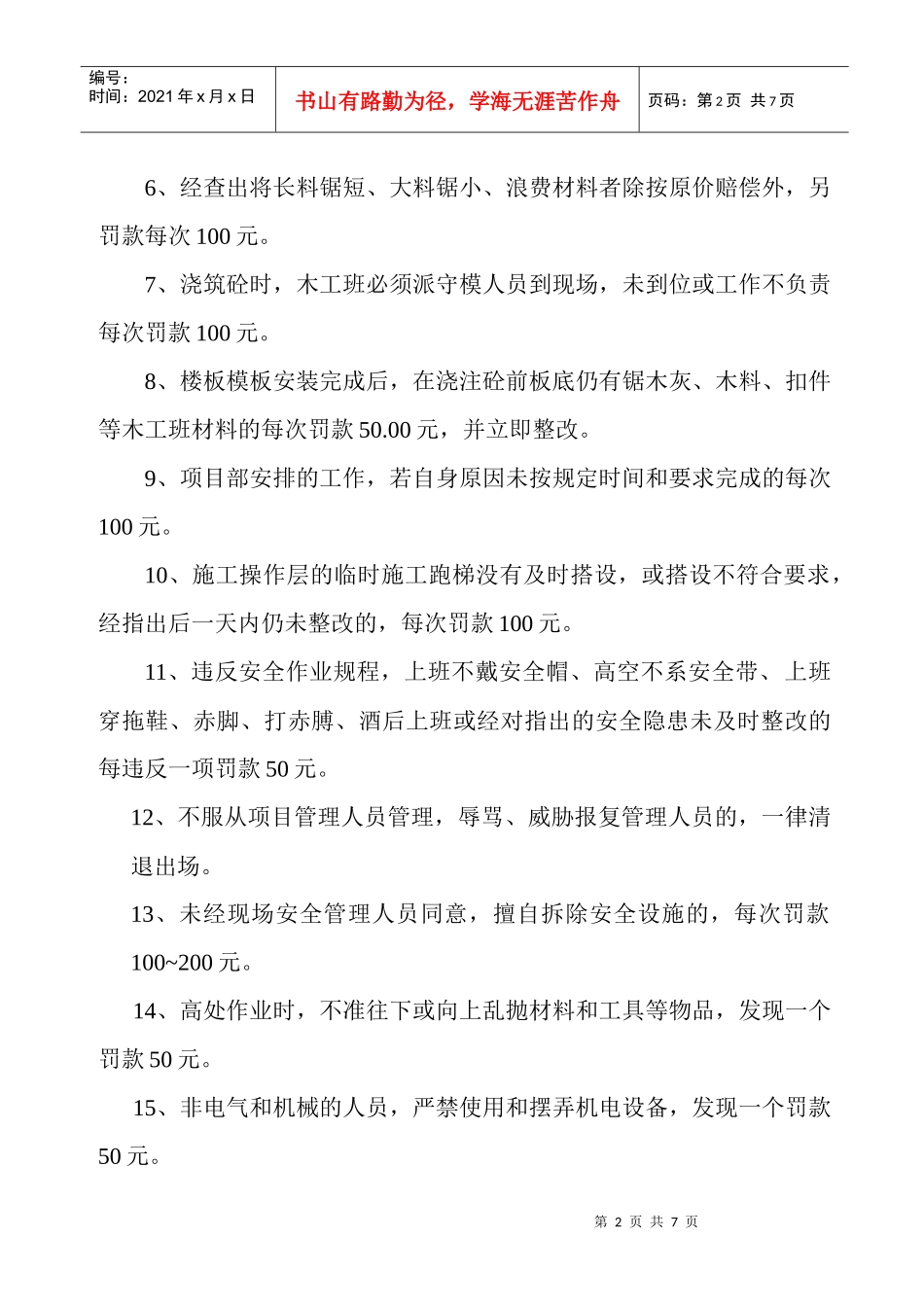

第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页6、经查出将长料锯短、大料锯小、浪费材料者除按原价赔偿外,另罚款每次100元
7、浇筑砼时,木工班必须派守模人员到现场,未到位或工作不负责每次罚款100元
8、楼板模板安装完成后,在浇注砼前板底仍有锯木灰、木料、扣件等木工班材料的每次罚款50
00元,并立即整改
9、项目部安排的工作,若自身原因未按规定时间和要求完成的每次100元
10、施工操作层的临时施工跑梯没有及时搭设,或搭设不符合要求,经指出后一天内仍未整改的,每次罚款100元

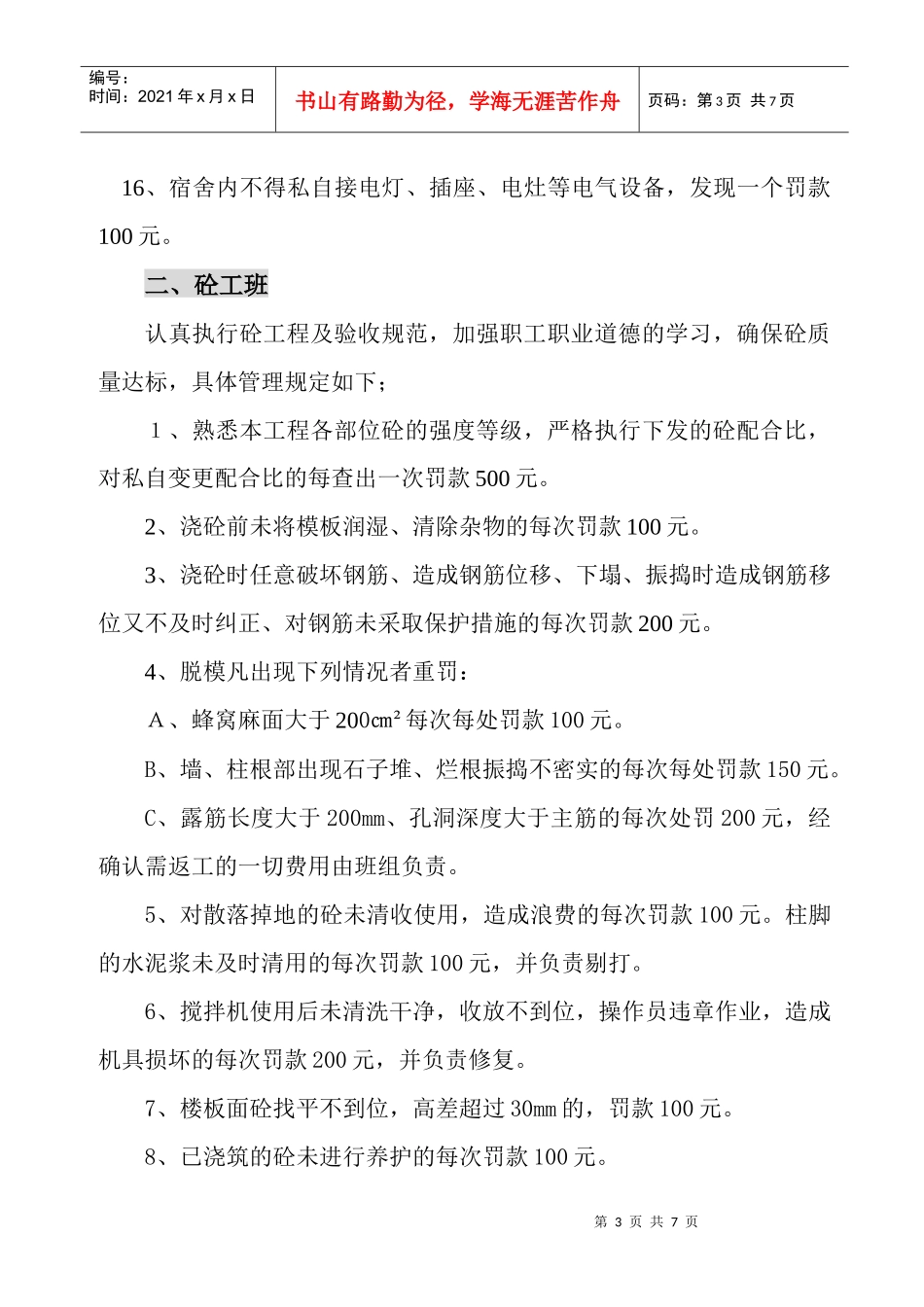

11、违反安全作
