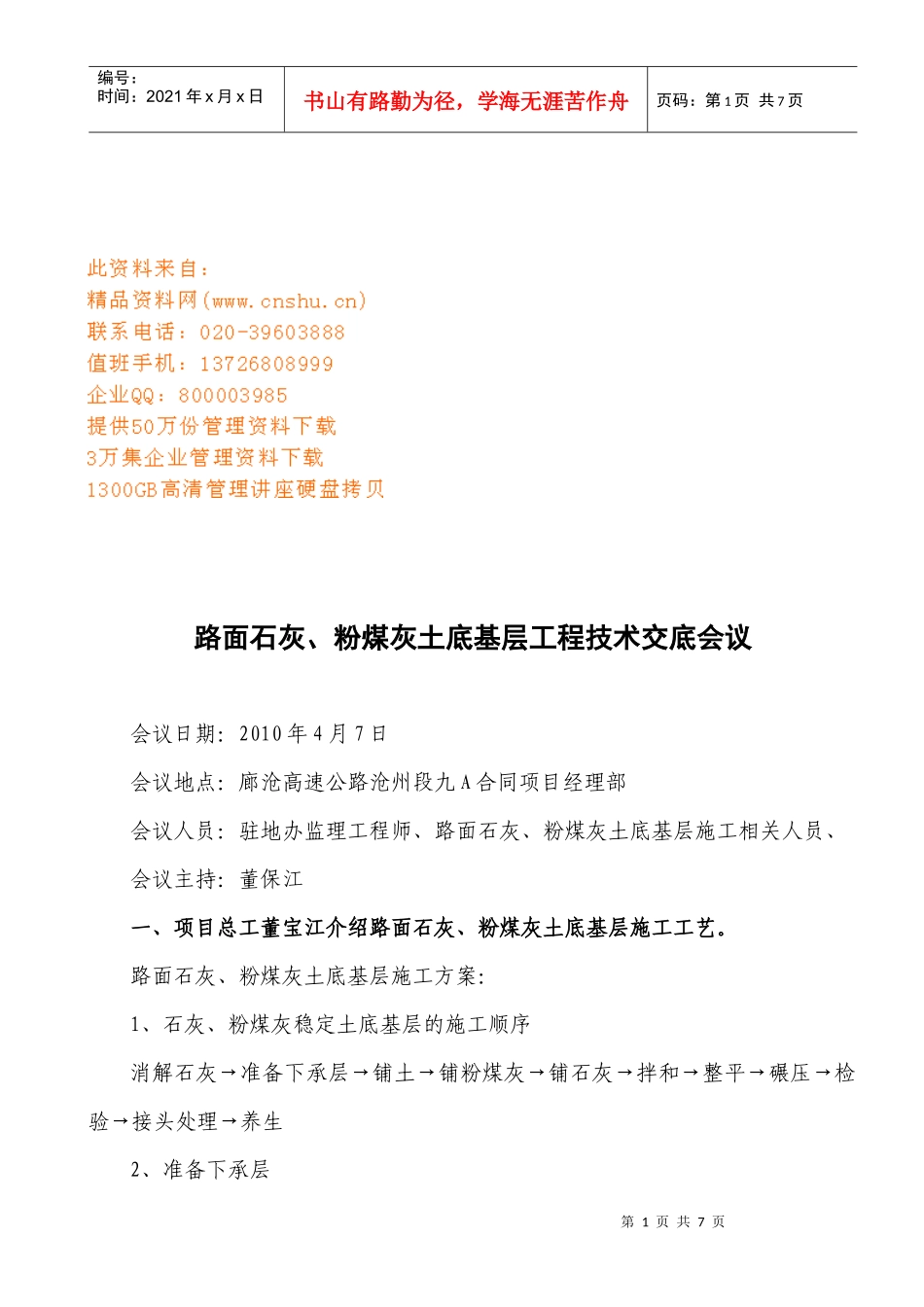

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页路面石灰、粉煤灰土底基层工程技术交底会议会议日期:2010年4月7日会议地点:廊沧高速公路沧州段九A合同项目经理部会议人员:驻地办监理工程师、路面石灰、粉煤灰土底基层施工相关人员、会议主持:董保江一、项目总工董宝江介绍路面石灰、粉煤灰土底基层施工工艺

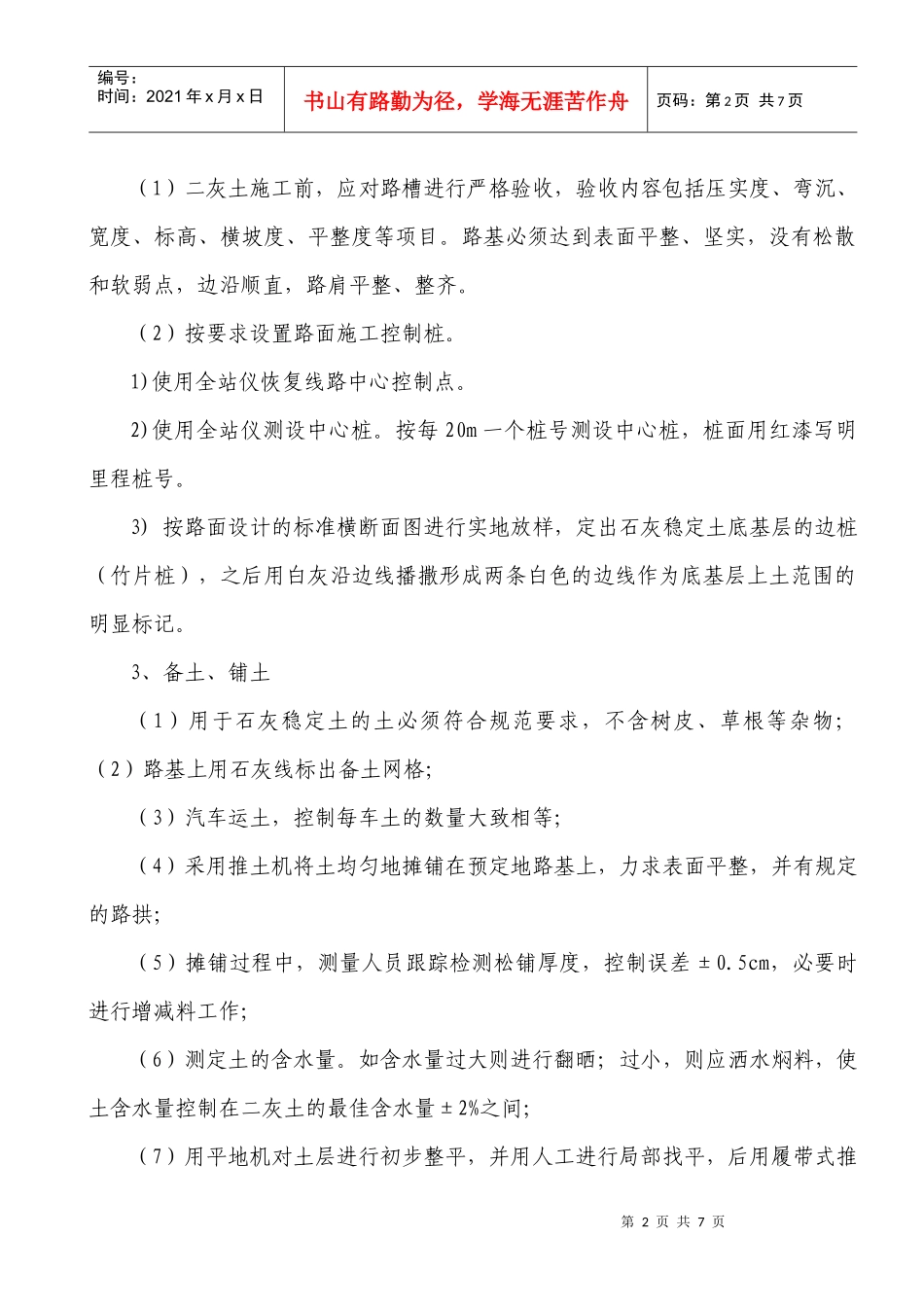

路面石灰、粉煤灰土底基层施工方案:1、石灰、粉煤灰稳定土底基层的施工顺序消解石灰→准备下承层→铺土→铺粉煤灰→铺石灰→拌和→整平→碾压→检验→接头处理→养生2、准备下承层第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页(1)二灰土施工前,应对路槽进行严格验收,验收内容包括压实度、弯沉、宽度、标高、横坡度、平整度等项目
路基必须达到表面平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐
(2)按要求设置路面施工控制桩
1)使用全站仪恢复线路中心控制点
2)使用全站仪测设中心桩
按每20m一个桩号测设中心桩,桩面用红漆写明里程桩号
3)按路面设计的标准横断面图进行实地放样,定出石灰稳定土底基层的边桩(竹片桩),之后用白灰沿边线播撒形成两条白色的边线作为底基层上土范围的明显标记
3、备土、铺土(1)用于石灰稳定土的土必须符合规范要求,不含树皮、草根等杂物;(2)路基上用石灰线标出备土网格;(3)汽车运土,控制每车土的数量大致相等;(4)采用推土机将土均匀地摊铺在预定地路基上,力求表面平整,并有规定的路拱;(5)摊铺过程中,测量人员跟踪检测松铺厚度,控制误差±0
5cm,必要时进行增减料工作;(6)测定土的含水量
如含水量过大则进行翻晒;过小,则应洒水焖料,使土含水量控制在二灰土的最佳含水量±2%之间;(7)用平地机对土层进行初步整平,并用人工进行局部找平,后用履带式推第3页共7页第2页共
