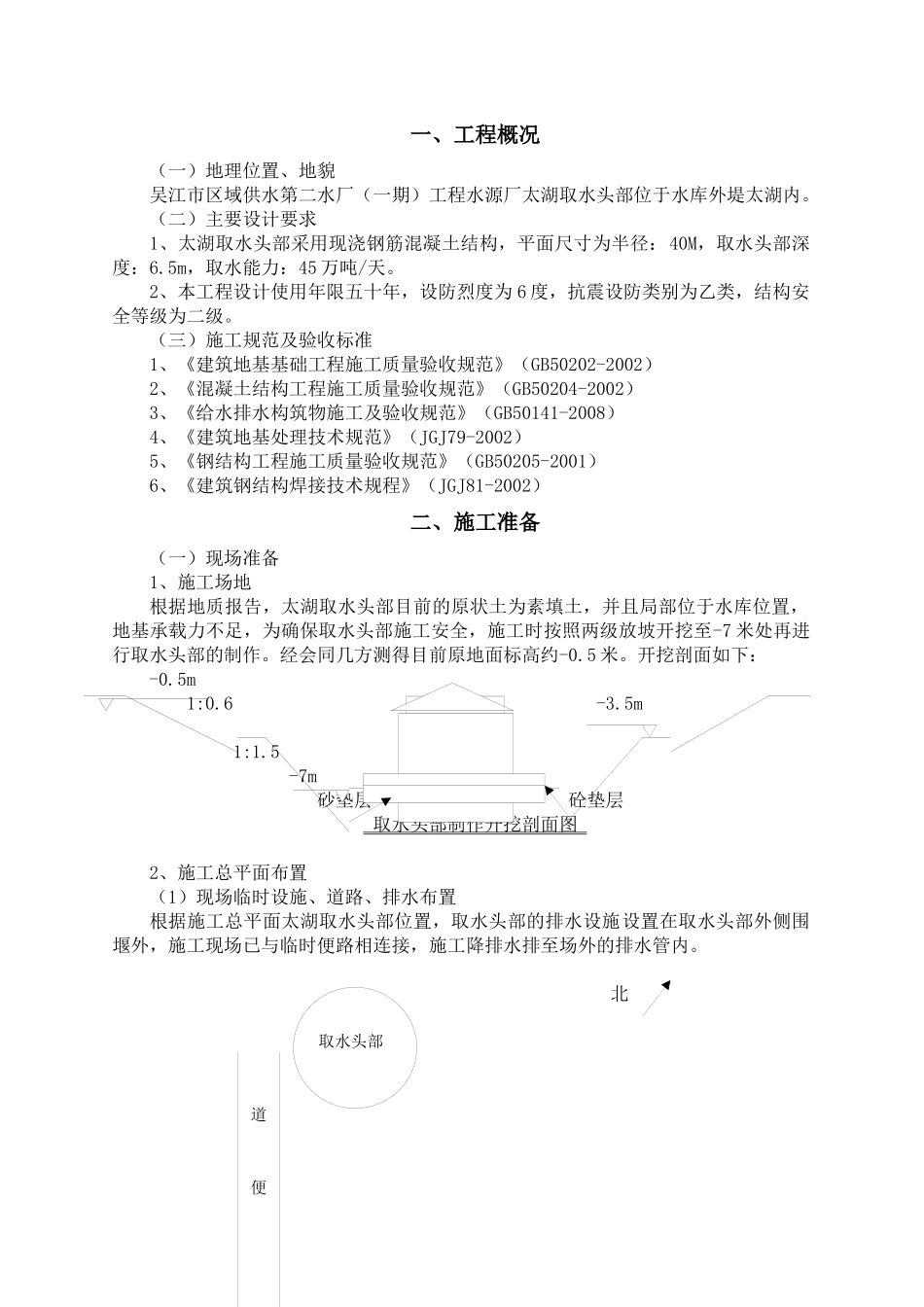

一、工程概况(一)地理位置、地貌吴江市区域供水第二水厂(一期)工程水源厂太湖取水头部位于水库外堤太湖内
(二)主要设计要求1、太湖取水头部采用现浇钢筋混凝土结构,平面尺寸为半径:40M,取水头部深度:6
5m,取水能力:45万吨/天
2、本工程设计使用年限五十年,设防烈度为6度,抗震设防类别为乙类,结构安全等级为二级
(三)施工规范及验收标准1、《建筑地基基础工程施工质量验收规范》(GB50202-2002)2、《混凝土结构工程施工质量验收规范》(GB50204-2002)3、《给水排水构筑物施工及验收规范》(GB50141-2008)4、《建筑地基处理技术规范》(JGJ79-2002)5、《钢结构工程施工质量验收规范》(GB50205-2001)6、《建筑钢结构焊接技术规程》(JGJ81-2002)二、施工准备(一)现场准备1、施工场地根据地质报告,太湖取水头部目前的原状土为素填土,并且局部位于水库位置,地基承载力不足,为确保取水头部施工安全,施工时按照两级放坡开挖至-7米处再进行取水头部的制作
经会同几方测得目前原地面标高约-0
开挖剖面如下:-0
5-7m砂垫层砼垫层取水头部制作开挖剖面图2、施工总平面布置(1)现场临时设施、道路、排水布置根据施工总平面太湖取水头部位置,取水头部的排水设施设置在取水头部外侧围堰外,施工现场已与临时便路相连接,施工降排水排至场外的排水管内
北道便取水头部平面布置图(2)施工用电现场已经有发电机至施工现场,施工时按实际操作情况在各用电点设置分配电箱,并采用三相五线制,在满足用电负荷的情况下选择线径
施工现场总用电量根据施工设备机械表中功率按使用最高峰

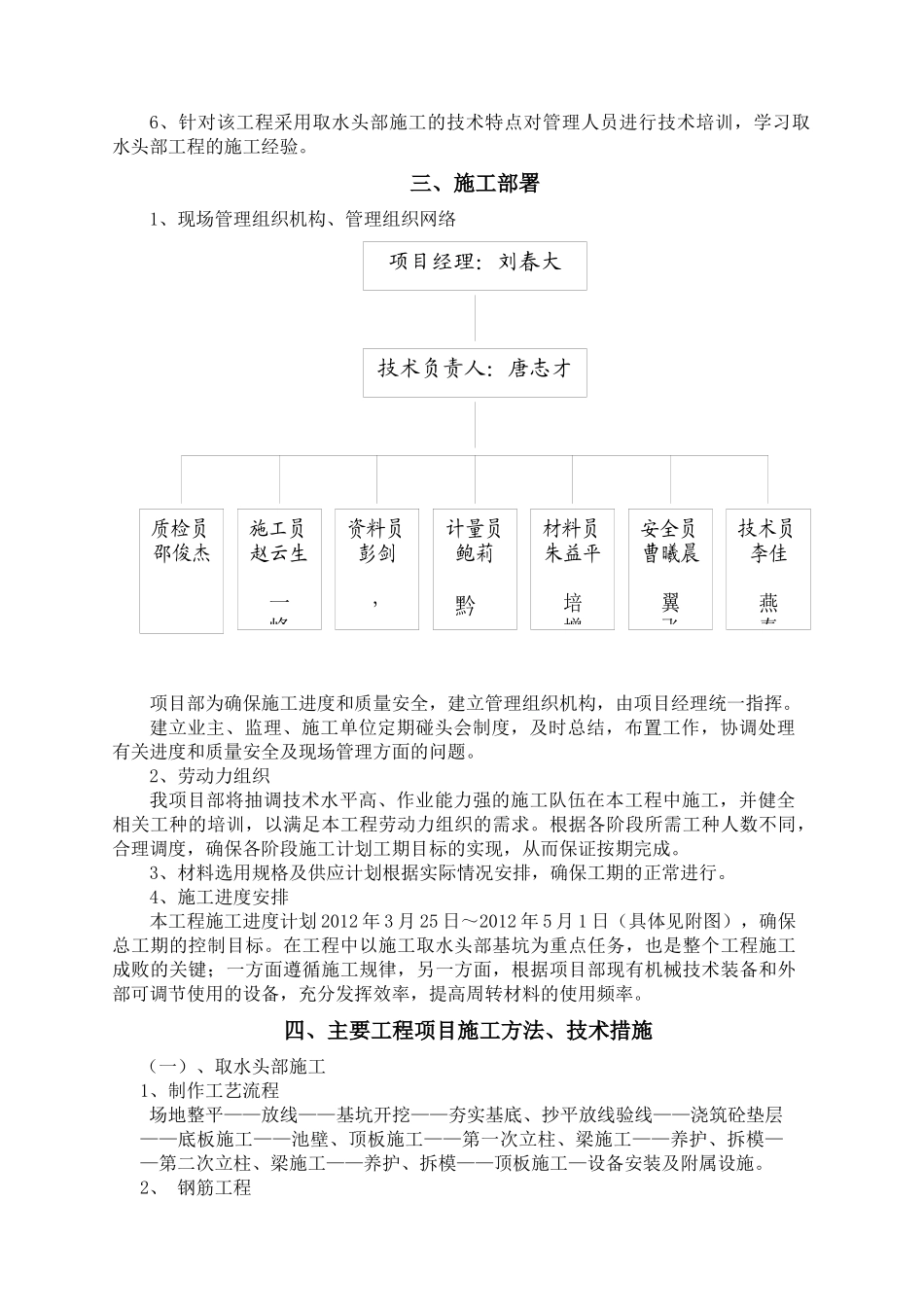

(3)机械设备布置根据施工需要,我公司配备了挖掘机,钢筋机械、木工机械、水泵等均按常规配备齐全(见下表),能满足施工进度和施工连续性
施工机具一览表(二
