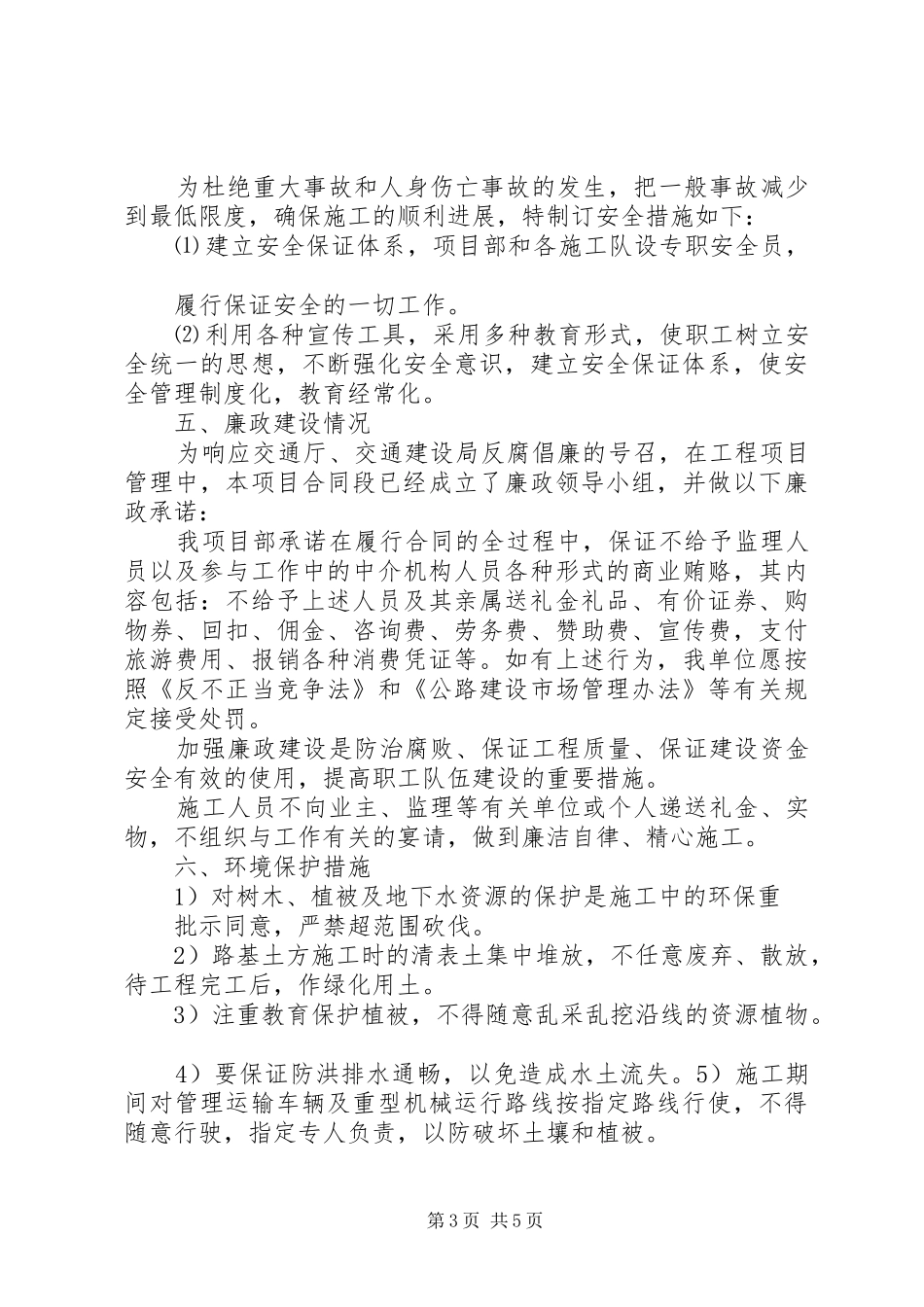

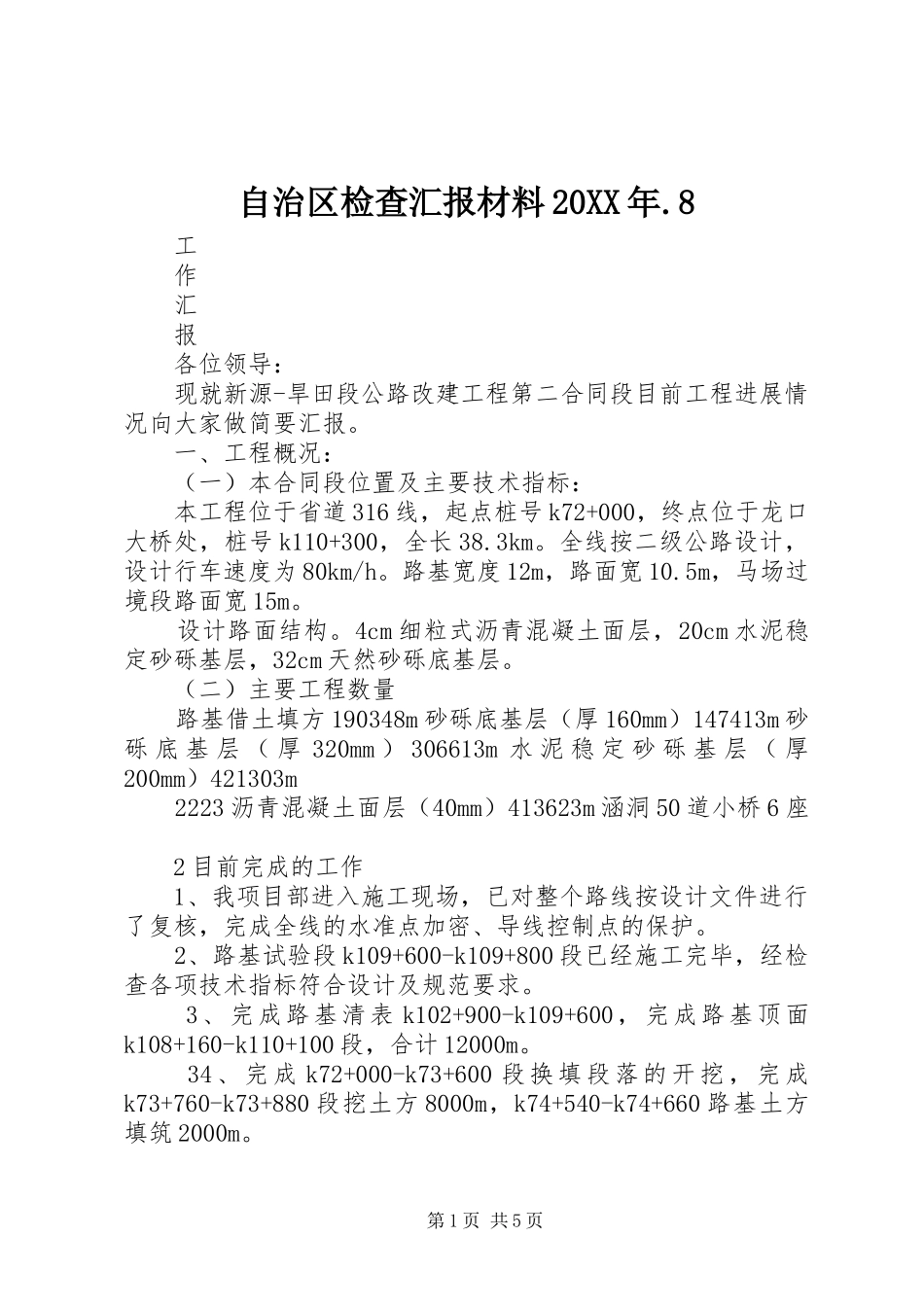

自治区检查汇报材料20XX年
8工作汇报各位领导:现就新源-旱田段公路改建工程第二合同段目前工程进展情况向大家做简要汇报
一、工程概况:(一)本合同段位置及主要技术指标:本工程位于省道316线,起点桩号k72+000,终点位于龙口大桥处,桩号k110+300,全长38
全线按二级公路设计,设计行车速度为80km/h
路基宽度12m,路面宽10
5m,马场过境段路面宽15m
设计路面结构
4cm细粒式沥青混凝土面层,20cm水泥稳定砂砾基层,32cm天然砂砾底基层

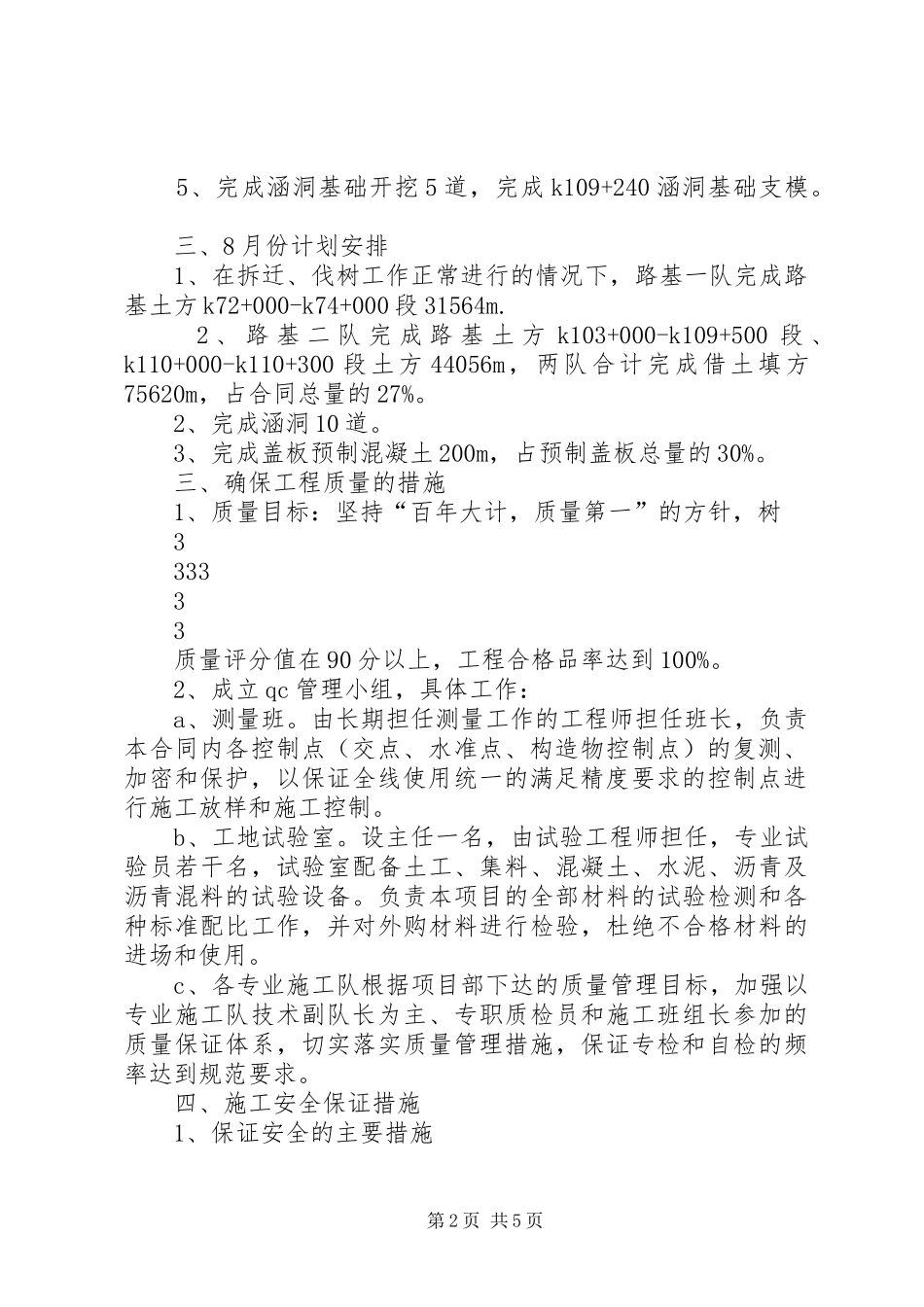

(二)主要工程数量路基借土填方190348m砂砾底基层(厚160mm)147413m砂砾底基层(厚320mm)306613m水泥稳定砂砾基层(厚200mm)421303m2223沥青混凝土面层(40mm)413623m涵洞50道小桥6座2目前完成的工作1、我项目部进入施工现场,已对整个路线按设计文件进行了复核,完成全线的水准点加密、导线控制点的保护
2、路基试验段k109+600-k109+800段已经施工完毕,经检查各项技术指标符合设计及规范要求
3、完成路基清表k102+900-k109+600,完成路基顶面k108+160-k110+100段,合计12000m
34、完成k72+000-k73+600段换填段落的开挖,完成k73+760-k73+880段挖土方8000m,k74+540-k74+660路基土方填筑2000m
第1页共5页5、完成涵洞基础开挖5道,完成k109+240涵洞基础支模
三、8月份计划安排1、在拆迁、伐树工作正常进行的情况下,路基一队完成路基土方k72+000-k74+000段31564m
2、路基二队完成路基土方k103+000-k109+500段、k110+000-k110+300段土方44056m,两队合计完成借土填方75620m,占合同总量的27%
2、完成涵洞10道
