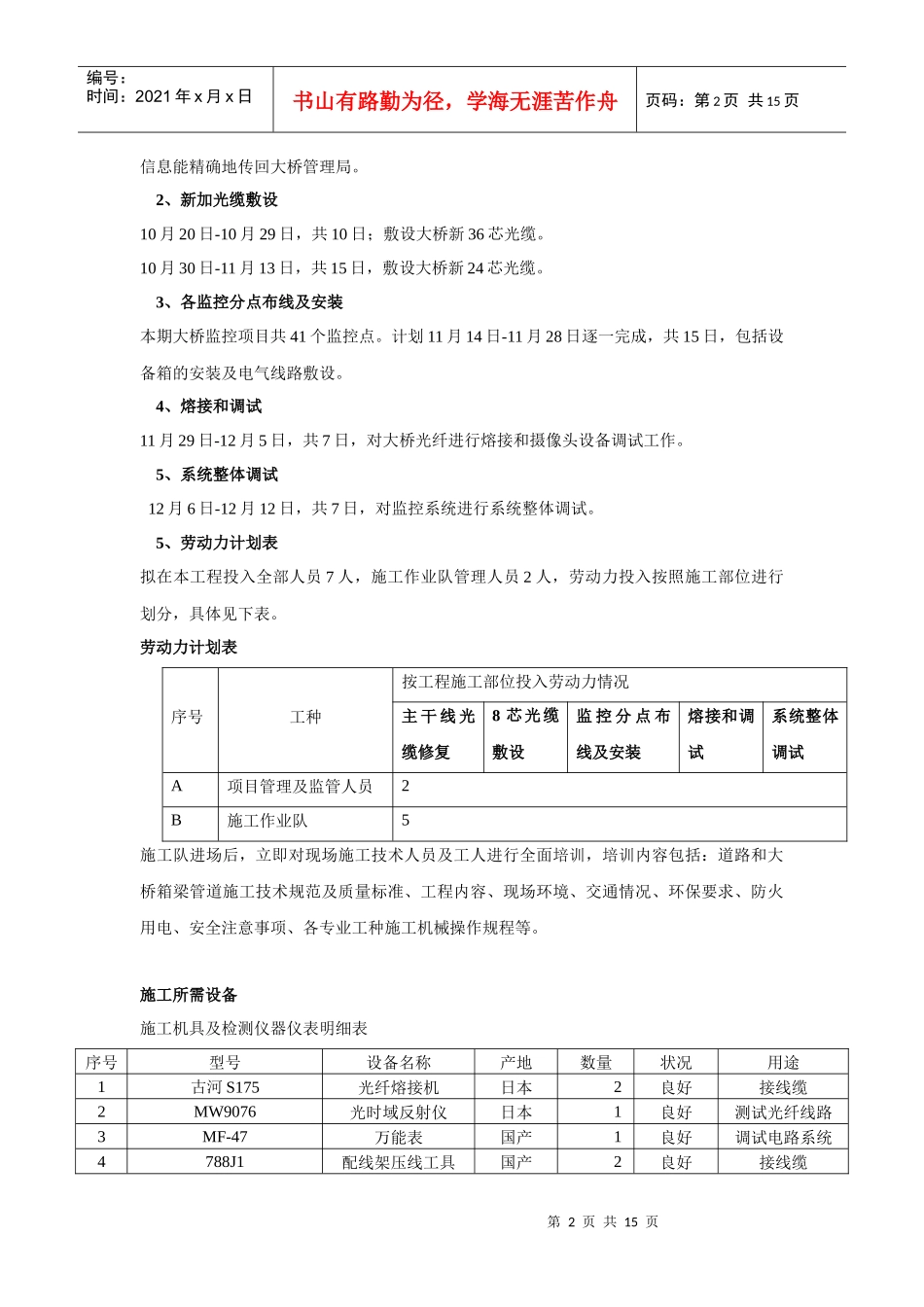

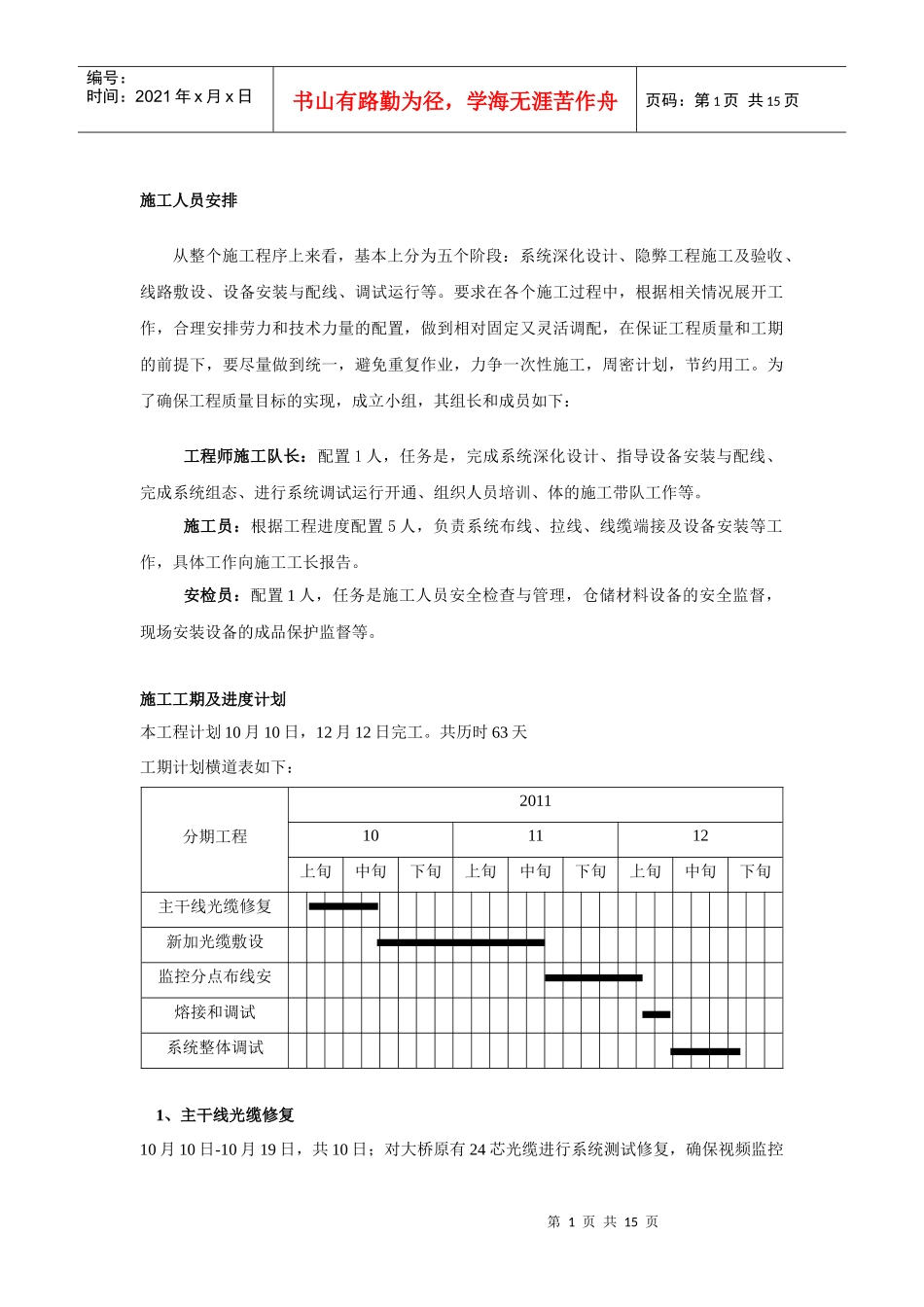

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页施工人员安排从整个施工程序上来看,基本上分为五个阶段:系统深化设计、隐弊工程施工及验收、线路敷设、设备安装与配线、调试运行等
要求在各个施工过程中,根据相关情况展开工作,合理安排劳力和技术力量的配置,做到相对固定又灵活调配,在保证工程质量和工期的前提下,要尽量做到统一,避免重复作业,力争一次性施工,周密计划,节约用工
为了确保工程质量目标的实现,成立小组,其组长和成员如下:工程师施工队长:配置1人,任务是,完成系统深化设计、指导设备安装与配线、完成系统组态、进行系统调试运行开通、组织人员培训、体的施工带队工作等
施工员:根据工程进度配置5人,负责系统布线、拉线、线缆端接及设备安装等工作,具体工作向施工工长报告

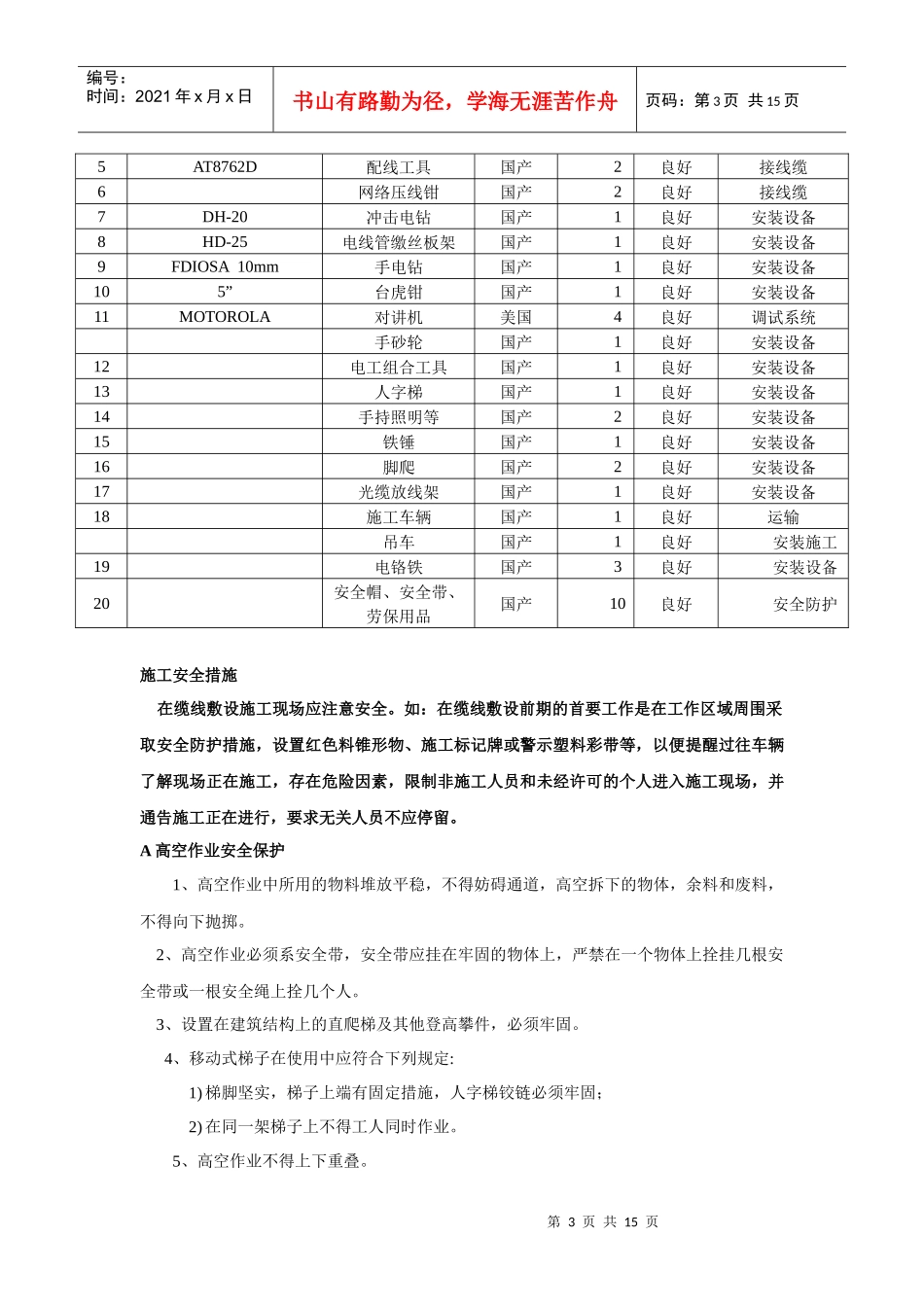

安检员:配置1人,任务是施工人员安全检查与管理,仓储材料设备的安全监督,现场安装设备的成品保护监督等
施工工期及进度计划本工程计划10月10日,12月12日完工
共历时63天工期计划横道表如下:分期工程2011101112上旬中旬下旬上旬中旬下旬上旬中旬下旬主干线光缆修复新加光缆敷设监控分点布线安装熔接和调试系统整体调试1、主干线光缆修复10月10日-10月19日,共10日;对大桥原有24芯光缆进行系统测试修复,确保视频监控第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页信息能精确地传回大桥管理局
2、新加光缆敷设10月20日-10月29日,共10日;敷设大桥新36芯光缆
10月30日-11月13日,共15日,敷设大桥新24芯光缆
3、各监控分点布线及安装本期大桥监控项目共41个监控点
计划11月14日-11月28日逐一完成,共15日,包括设备箱的安装及电气线路敷设
4、熔接和调试11月29日-12月5日,共7日,对
