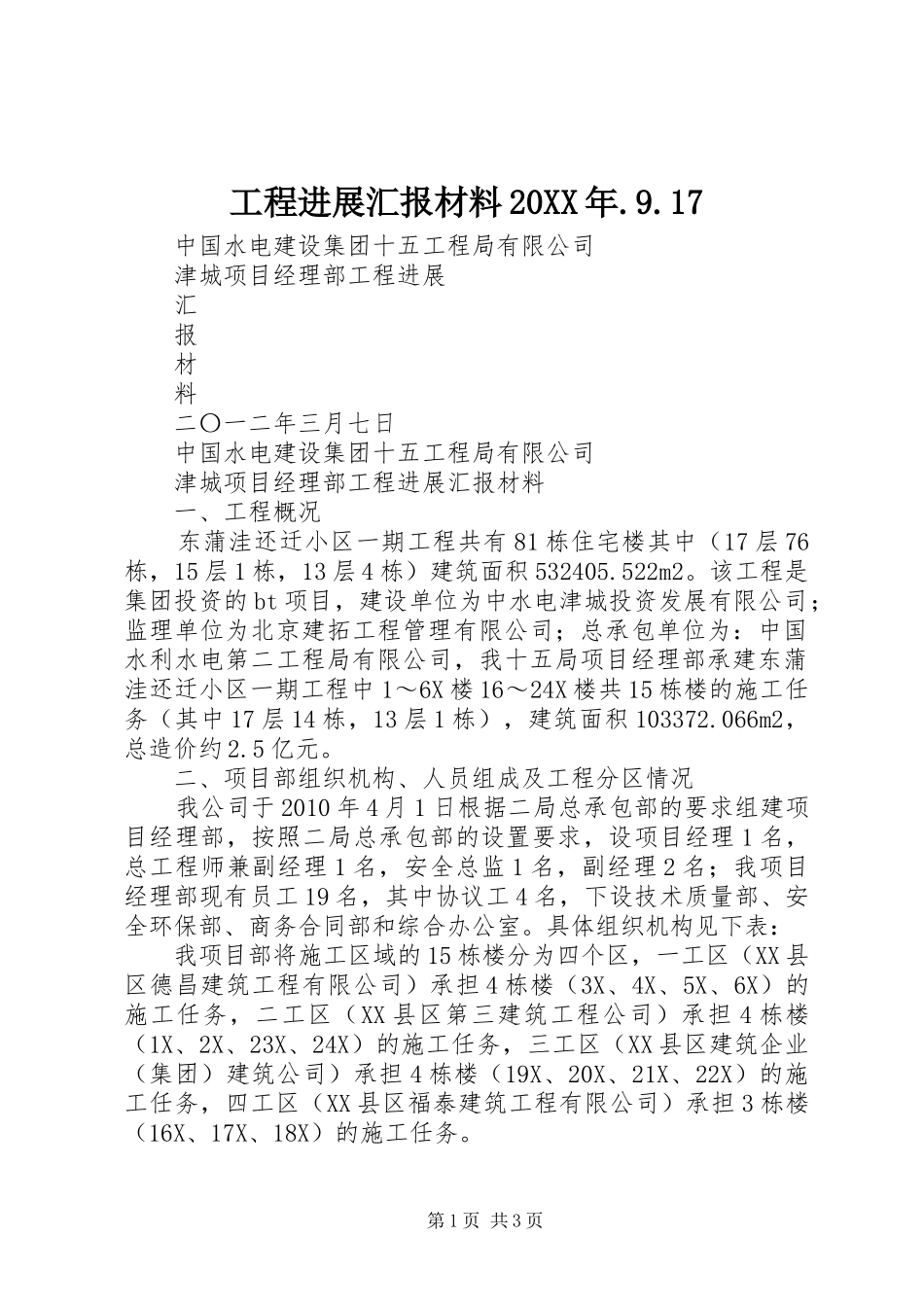

工程进展汇报材料20XX年
17中国水电建设集团十五工程局有限公司津城项目经理部工程进展汇报材料二〇一二年三月七日中国水电建设集团十五工程局有限公司津城项目经理部工程进展汇报材料一、工程概况东蒲洼还迁小区一期工程共有81栋住宅楼其中(17层76栋,15层1栋,13层4栋)建筑面积532405
该工程是集团投资的bt项目,建设单位为中水电津城投资发展有限公司;监理单位为北京建拓工程管理有限公司;总承包单位为:中国水利水电第二工程局有限公司,我十五局项目经理部承建东蒲洼还迁小区一期工程中1~6X楼16~24X楼共15栋楼的施工任务(其中17层14栋,13层1栋),建筑面积103372
066m2,总造价约2
二、项目部组织机构、人员组成及工程分区情况我公司于2010年4月1日根据二局总承包部的要求组建项目经理部,按照二局总承包部的设置要求,设项目经理1名,总工程师兼副经理1名,安全总监1名,副经理2名;我项目经理部现有员工19名,其中协议工4名,下设技术质量部、安全环保部、商务合同部和综合办公室
具体组织机构见下表:我项目部将施工区域的15栋楼分为四个区,一工区(XX县区德昌建筑工程有限公司)承担4栋楼(3X、4X、5X、6X)的施工任务,二工区(XX县区第三建筑工程公司)承担4栋楼(1X、2X、23X、24X)的施工任务,三工区(XX县区建筑企业(集团)建筑公司)承担4栋楼(19X、20X、21X、22X)的施工任务,四工区(XX县区福泰建筑工程有限公司)承担3栋楼(16X、17X、18X)的施工任务

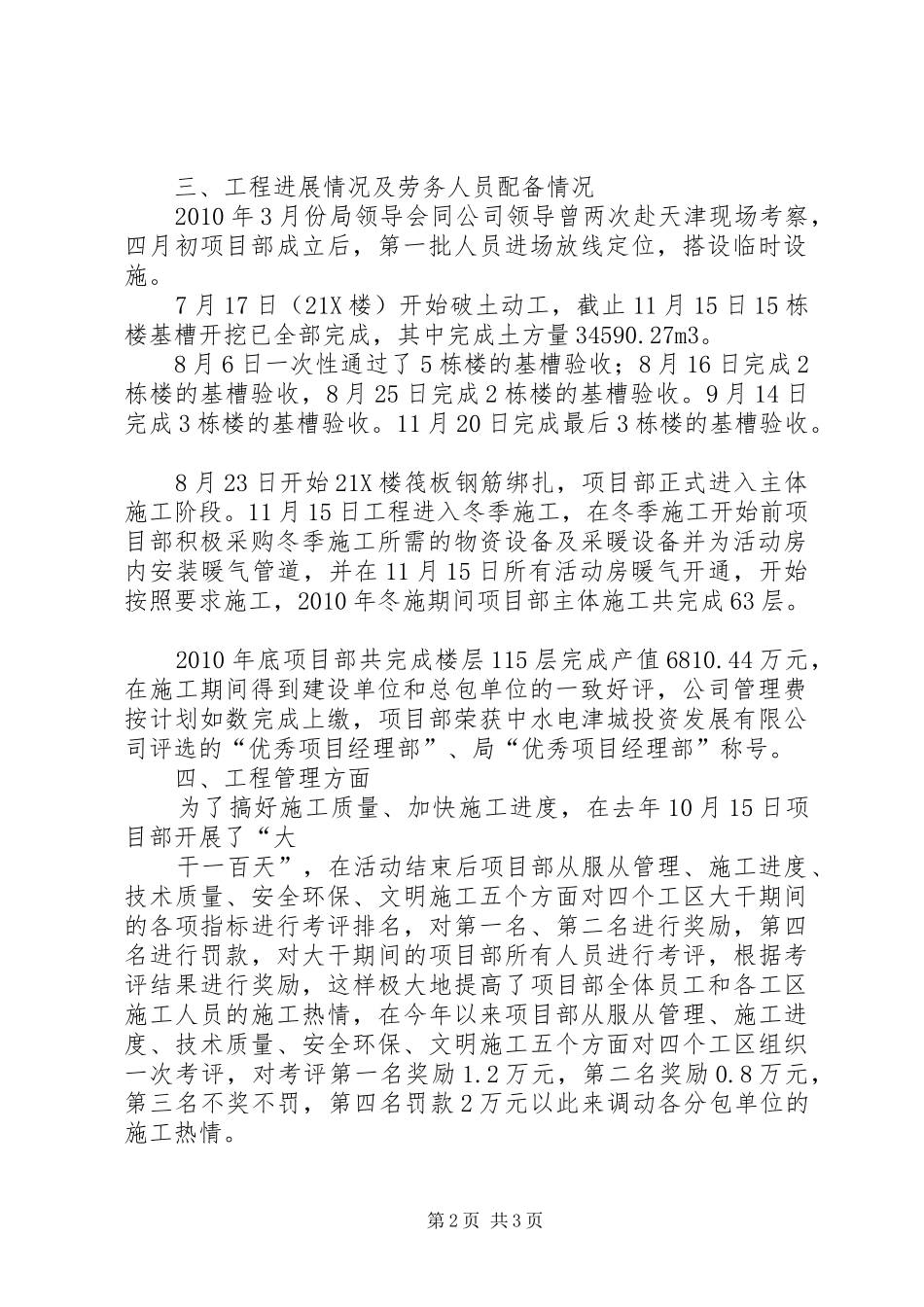

第1页共3页三、工程进展情况及劳务人员配备情况2010年3月份局领导会同公司领导曾两次赴天津现场考察,四月初项目部成立后,第一批人员进场放线定位,搭设临时设施
7月17日(21X楼)开始破土动工,截止11月15日15栋楼基槽开挖已全部完成,其中完成土方量
