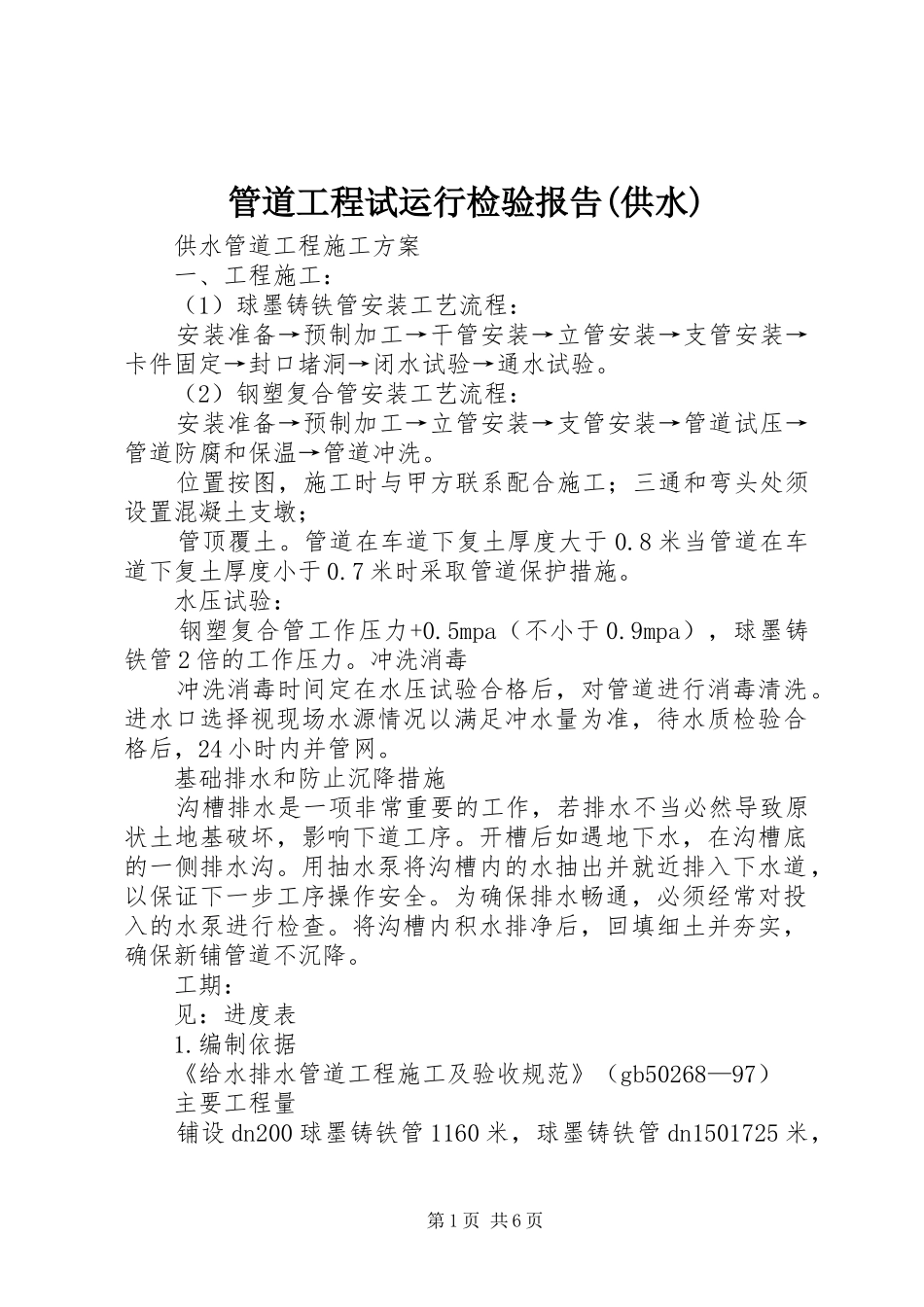

管道工程试运行检验报告(供水)供水管道工程施工方案一、工程施工:(1)球墨铸铁管安装工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验
(2)钢塑复合管安装工艺流程:安装准备→预制加工→立管安装→支管安装→管道试压→管道防腐和保温→管道冲洗
位置按图,施工时与甲方联系配合施工;三通和弯头处须设置混凝土支墩;管顶覆土
管道在车道下复土厚度大于0
8米当管道在车道下复土厚度小于0
7米时采取管道保护措施
水压试验:钢塑复合管工作压力+0
5mpa(不小于0
9mpa),球墨铸铁管2倍的工作压力
冲洗消毒冲洗消毒时间定在水压试验合格后,对管道进行消毒清洗
进水口选择视现场水源情况以满足冲水量为准,待水质检验合格后,24小时内并管网
基础排水和防止沉降措施沟槽排水是一项非常重要的工作,若排水不当必然导致原状土地基破坏,影响下道工序
开槽后如遇地下水,在沟槽底的一侧排水沟
用抽水泵将沟槽内的水抽出并就近排入下水道,以保证下一步工序操作安全
为确保排水畅通,必须经常对投入的水泵进行检查
将沟槽内积水排净后,回填细土并夯实,确保新铺管道不沉降
工期:见:进度表1

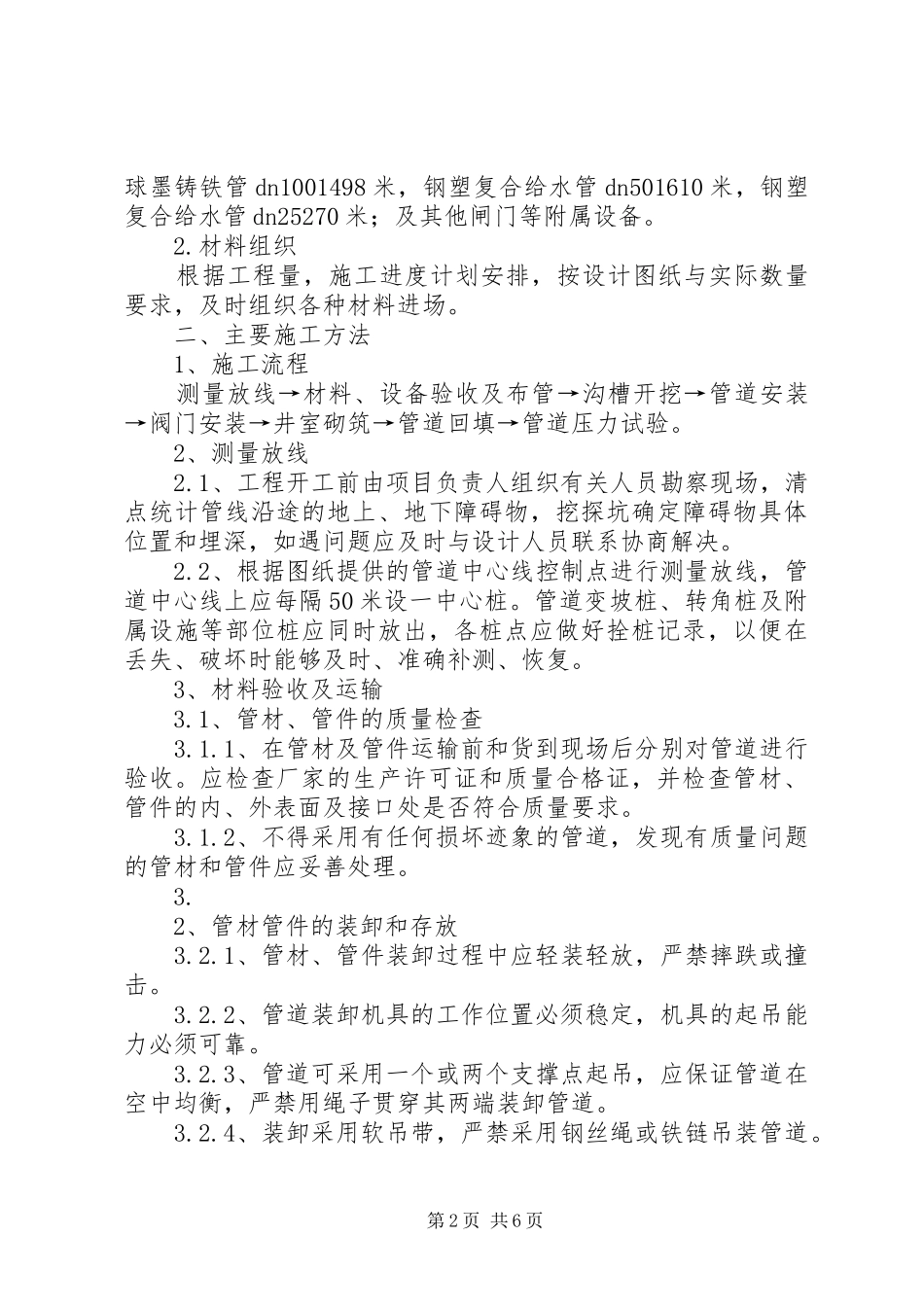

编制依据《给水排水管道工程施工及验收规范》(gb50268—97)主要工程量铺设dn200球墨铸铁管1160米,球墨铸铁管dn1501725米,第1页共6页球墨铸铁管dn1001498米,钢塑复合给水管dn501610米,钢塑复合给水管dn25270米;及其他闸门等附属设备
材料组织根据工程量,施工进度计划安排,按设计图纸与实际数量要求,及时组织各种材料进场
二、主要施工方法1、施工流程测量放线→材料、设备验收及布管→沟槽开挖→管道安装→阀门安装→井室砌筑→管道回填→管道压力试验
2、测量放线2
1、工程开工前由项目负责人组织有关人员勘察现场,清点统计管线沿途的地上、地下障碍物
