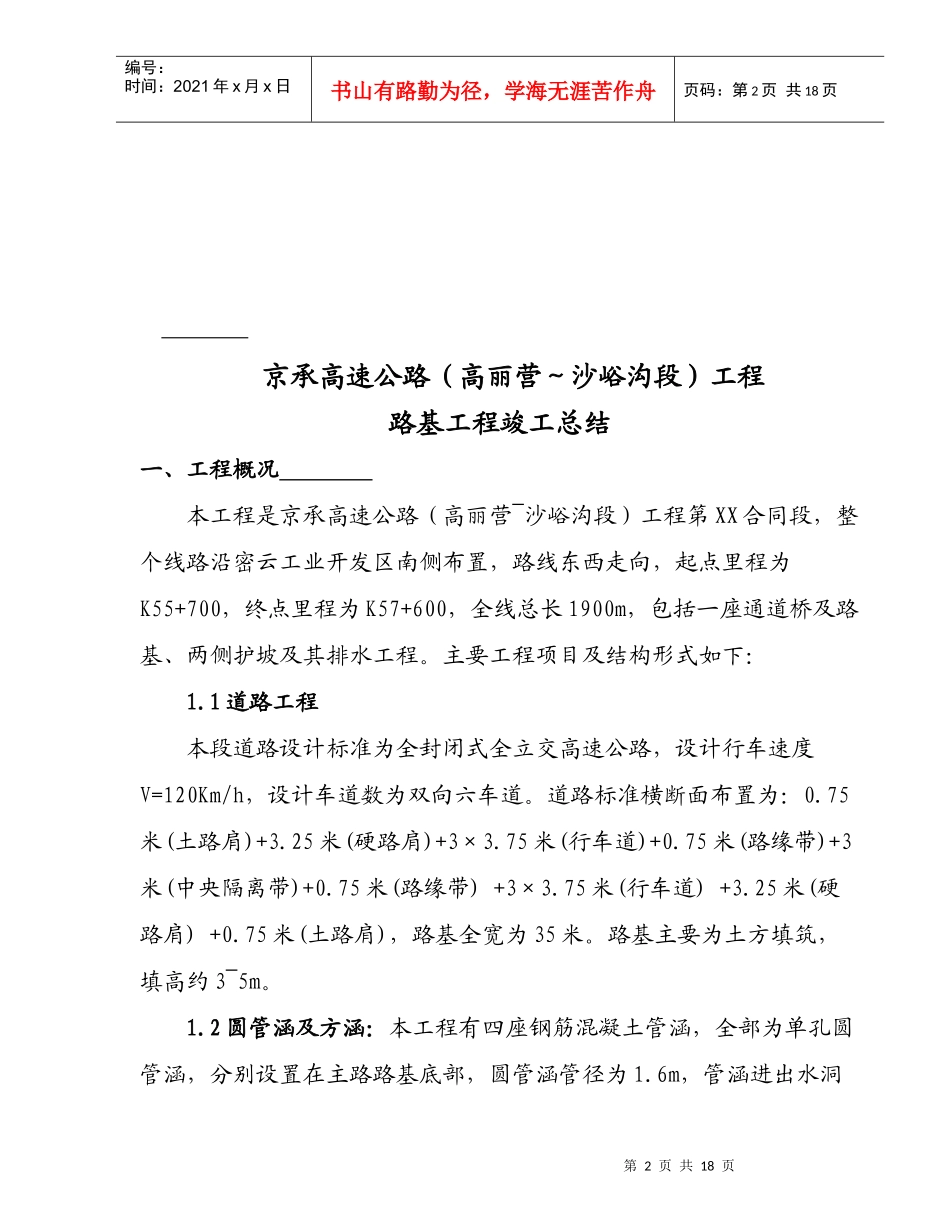

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页京承高速公路(高丽营~沙峪沟段)工程(K55+700~K57+600)路基工程竣工总结负责人签字:编制日期:监理审核:XXXXXXXXXXX工程有限公司2006年9月26日第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页京承高速公路(高丽营~沙峪沟段)工程路基工程竣工总结一、工程概况本工程是京承高速公路(高丽营~沙峪沟段)工程第XX合同段,整个线路沿密云工业开发区南侧布置,路线东西走向,起点里程为K55+700,终点里程为K57+600,全线总长1900m,包括一座通道桥及路基、两侧护坡及其排水工程
主要工程项目及结构形式如下:1
1道路工程本段道路设计标准为全封闭式全立交高速公路,设计行车速度V=120Km/h,设计车道数为双向六车道
道路标准横断面布置为:0
75米(土路肩)+3
25米(硬路肩)+3×3
75米(行车道)+0
75米(路缘带)+3米(中央隔离带)+0
75米(路缘带)+3×3
75米(行车道)+3
25米(硬路肩)+0
75米(土路肩),路基全宽为35米
路基主要为土方填筑,填高约3~5m

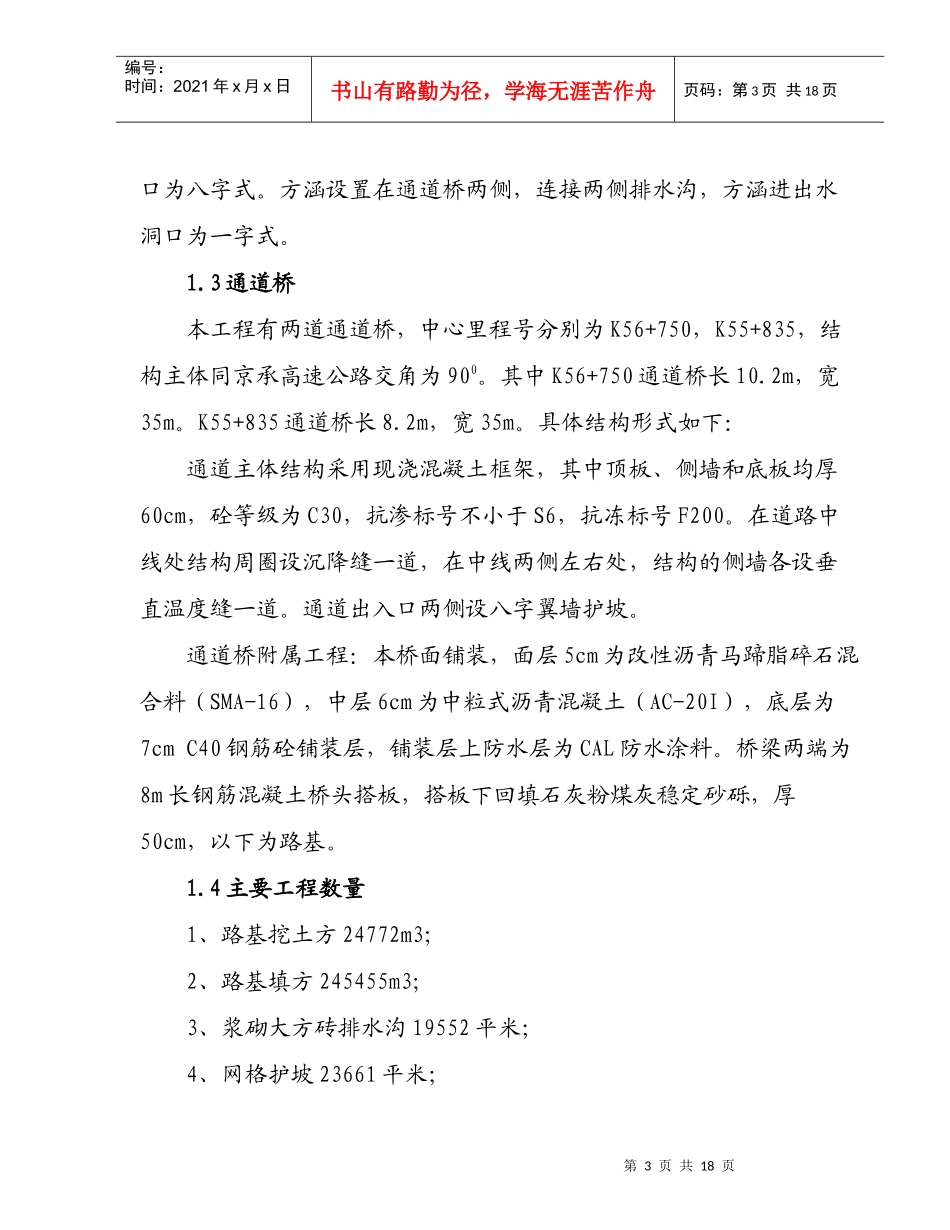

2圆管涵及方涵:本工程有四座钢筋混凝土管涵,全部为单孔圆管涵,分别设置在主路路基底部,圆管涵管径为1
6m,管涵进出水洞第3页共18页第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共18页口为八字式
方涵设置在通道桥两侧,连接两侧排水沟,方涵进出水洞口为一字式
3通道桥本工程有两道通道桥,中心里程号分别为K56+750,K55+835,结构主体同京承高速公路交角为900
其中K56+750通道桥长10
2m,宽35m
K55+835通道桥长8
2m,宽35m
